节日建设忙——蒙东锡盟巴彦杭盖-胜利500千伏输变电工程加快建设
来源:中国能源网 2025年05月01日 16:42 作者:徐佳琪
2025-05-01 16:42 来源:中国能源网 作者:徐佳琪

4月29日,(五一国际劳动节期间建设不停工)蒙东锡盟巴彦杭盖-胜利500千伏输变电工程施工现场一派繁忙景象,近百名建设者抢抓春季施工黄金期,全力加速推进工程组塔、架线作业,为6月份项目全线贯通奠定坚实基础。

4月29日,(五一国际劳动节期间建设不停工)蒙东锡盟巴彦杭盖-胜利500千伏输变电工程施工现场一派繁忙景象。近百名建设者抢抓春季施工黄金期,全力加速推进工程组塔、架线作业,为6月份项目全线贯通奠定坚实基础。

蒙东锡盟巴彦杭盖-胜利500千伏输变电工程是锡林郭勒盟特高压交流、直流混联电网的配套加强工程。全线新建铁塔437基、线路183.32千米,于2024年6月开工,计划于今年6月底竣工投运。工程投运后,将进一步提高锡盟-泰州特高压直流送电通道、锡盟-山东特高压交流送电通道的清洁电源输电效益,满足新增100万千瓦风电送出需求,为改善华东地区大气环境质量起到积极的促进作用,对实现国家资源优势互补、提高能源安全保障水平、增强能源供应能力等均具有重要意义。

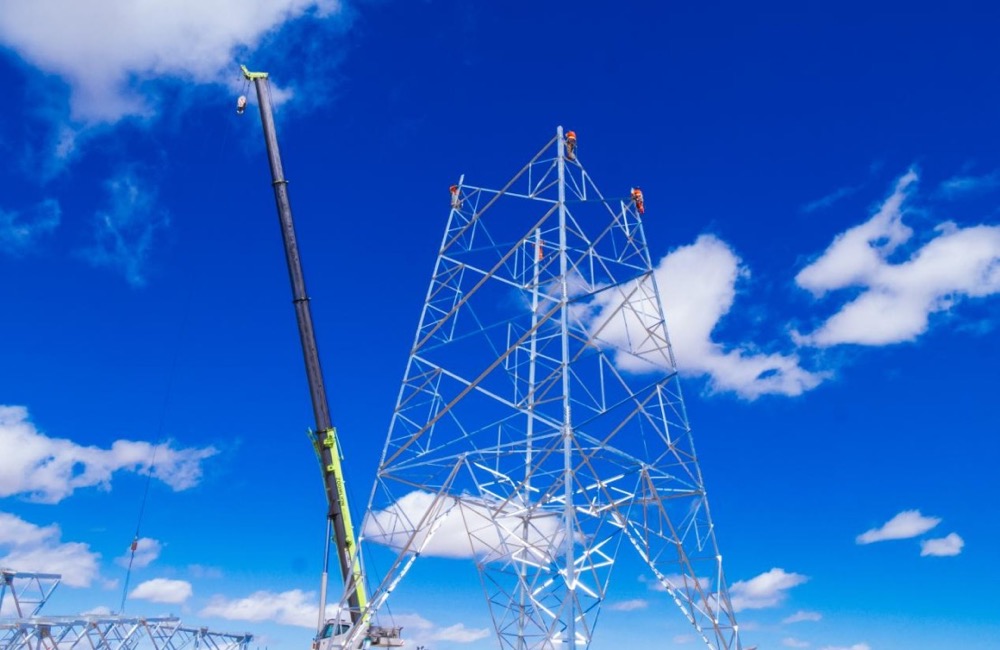

巴彦杭盖-胜利500千伏输变电工程3标开展组塔作业

“工程现场就是基建人的战场,假期我们也想陪伴家人,但想到在这里和大家一起为工程建设而努力拼搏,为‘十四五’规划重点工程建设出一份力,就感觉这个节日过得也特别有意义”工程业主项目部经理李平正在N419塔基组立作业现场,在他的监护下,吊车作业人员操控吊车臂,将重达3.5吨的塔材缓缓升至40米高空。6名地面作业人员分布在塔材两侧,用拉线绳牵引控制塔材在空中的角度;塔上4名高空作业人员密切观察塔材上升的位置和方向,同时班组长正在密切关注着现场作业人员的现场操作,“拉线绳的角度不对,往右偏两米!”通过对讲机,与吊车作业人员实时沟通,确保塔材准确到达指定位置。随后,施工人员有序将缆风绳移动到规定作业点位,继续进行组塔作业。

同一时间,在锡林浩特市的草原上多处作业现场同时铺开,“大家要认真检查金具连接、螺栓穿向、销针安装是否到位,一定要保证施工质量。”在N423塔下,施工项目部项目总工姚桂志仰头紧盯提线与放线滑车拆除作业,不时用对讲机提醒高空施工人员。

“工期紧、任务重,但安全绝不能松懈。春季风比较大、高空人员一定要注意安全!一旦风速达到五级禁止高处作业,同时派人去检查一下吊车的接地埋深有没有满足要求、细节一定要注意到!”驻队监理潘敬东正在通过测风仪实时监测现场风速。“节日期间,风险意识更不能防松,在登塔作业前,高处作业人员速差自控器、安全带、双钩等安全防护装备一定备齐,现场作业人员的生命安全一定要得到充分保障。”

节日不停工,建设有保障。蒙东锡盟巴彦杭盖-胜利500千伏输变电工程加速加力推进工程建设。截至目前,该工程已完成全部基础浇筑作业,铁塔组立419基,占比95.8%;架线171.03千米,占比93.3%。全力以赴推进组塔、架线建设,力争在“迎峰度夏”电力保供前竣工投产。


【责任编辑:刘澄谚 】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
投稿与新闻线索: 微信/手机: 15910626987邮箱: 95866527@qq.com
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。
即时新闻
加载更多新闻
为你推荐
加载更多
节日建设忙——蒙东锡盟巴彦杭盖-胜利500千伏输变电工程加快建设
分享到:
