光耀世界丨使命必达!1GW晶澳n型组件全部交付乌兰布和沙漠东北部新能源基地

来源:中国能源网2024年12月27日 17:07作者:仲新源

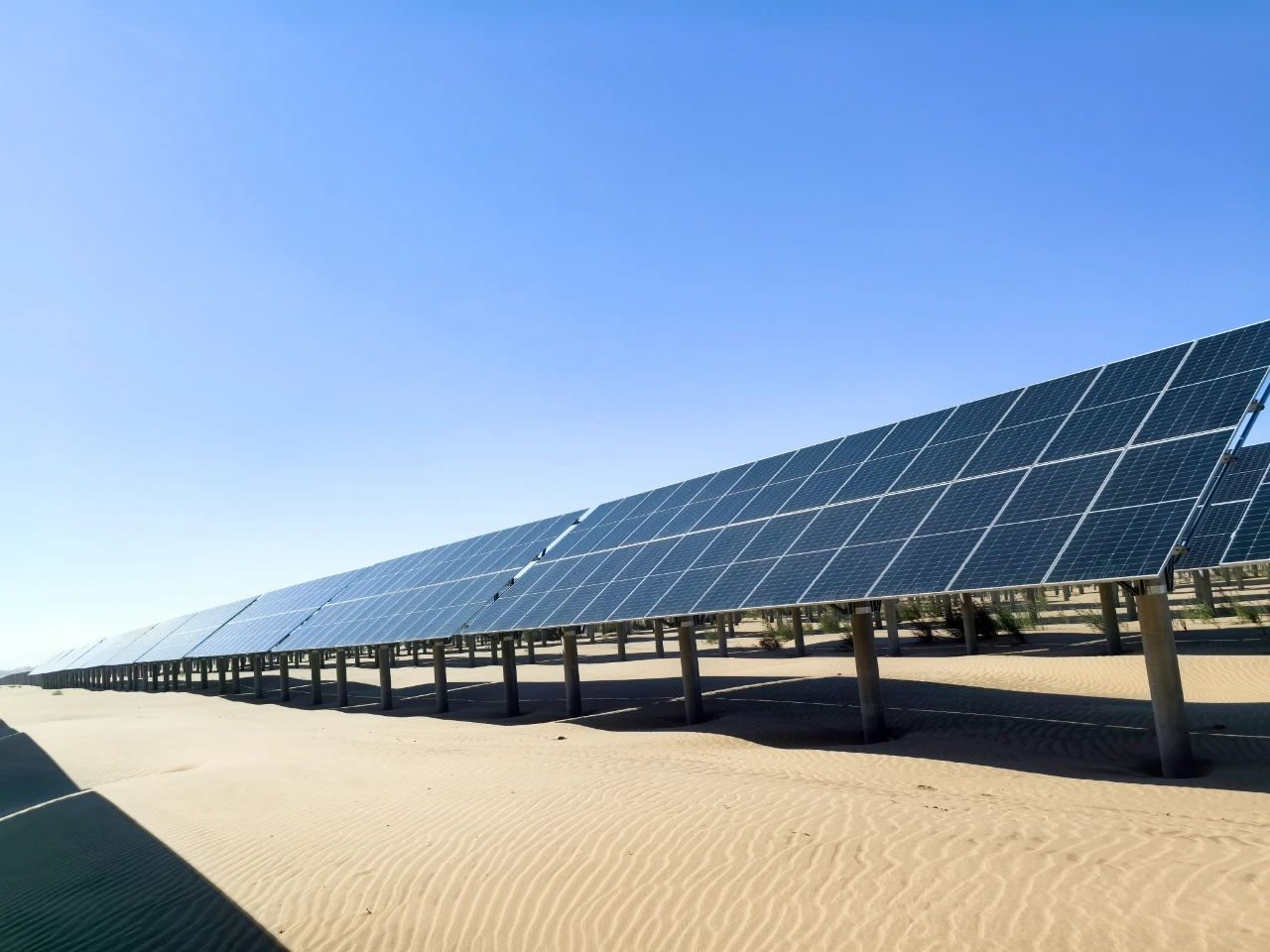

2024年12月26日,乌兰布和沙漠东北部新能源基地先导工程100万千瓦光伏发电项目组件圆满交付暨并网仪式隆重举行。

从今年首批发货,到完成全部1GW组件交付任务的180天里,晶澳科技100%响应客户需求,积极协调资源,根据施工节奏实施不同保供方案,最高峰实现了400MW以上的单月交付规模,单日卸货量达80车次,这一数字在晶澳科技对大基地项目的交付史上留下了浓墨重彩的一笔。

2023年5月,伴随国家相关部委同意乌兰布和沙漠东北部新能源基地的建设,一座千万千瓦级的风光大基地开始拔地而起。在此之中,由内蒙古能源集团有限公司(简称“蒙能集团”)投资建设的先导工程意义极大,对于整座大基地蓝图的实现具有重要示范作用。同时,蒙能集团还计划通过此项目争创“国家优质工程”,这无疑对项目施工提出了更高的要求,其中建设进度正是“国家优质工程”的评选指标之一。

与蒙能集团确立合作后,晶澳科技即于第一时间签订合同、开具保函等,以最快速度跑通了准备工作。2024年3月,先导工程开工,晶澳科技根据施工需求,于5月完成首批发货;时至9月下旬,施工进入冲刺阶段,需要大规模供货,晶澳科技为此协调了包头、东台、邢台三座生产基地的排产计划,并增加产线,全力满足客户需求;同时,为了保障交付通畅,晶澳科技依托多年合作关系的三方物流体系,大幅提高发运量,最高峰时每天发运约70车次。

此外,为提高交付效率,晶澳科技还提前调度现场卸货叉车和吊车,并增派人手,高峰期每日从早6点卸货至晚8点,单日卸货量最高达80车次。凭借整个交付过程有条不紊、丝丝入扣的安排,晶澳科技最终实现了400MW以上的单月交付规模,完美适配了项目施工节奏和需求,以切实行动助力项目达成了当年开工、当年并网的既定目标。

多年来,晶澳科技不断强加内蒙古地区的战略规划,扎根当地新能源产业的发展需要,积极配合内蒙古清洁能源基地战略蓝图的建设。在此过程中,晶澳科技保质、保量、保时为客户服务,充分融入客户的发展脉络之中,让自身成为内蒙古能源体系高质量可持续转型的坚实保障。未来,晶澳科技将继续保障高质量服务,携手广大内蒙古新能源建设者,共创绿色低碳美好未来。

【责任编辑:王少晨】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

总书记的两会关切丨全国两会上 习近平多次强调政绩观
两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?

精彩图集

十四届全国人大四次会议首场“部长通道”集中采访活动举行
两会新华社快讯:习近平参加江苏代表团审议
十四届全国人大四次会议开幕会在京举行
全国政协十四届四次会议开幕会在京举行
光耀世界丨使命必达!1GW晶澳n型组件全部交付乌兰布和沙漠东北部新能源基地
分享到:
