提前5天!“陇电入鲁”工程有新进展

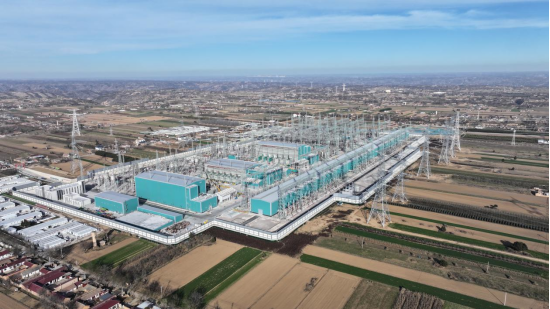

11月30日22时16分,随着陇东—山东±800千伏特高压直流输电工程庆阳换流站交流系统调试总指挥现场宣布“现场试验已全部完成,调试取得圆满成功”,标志着庆阳换流站750千伏交流系统启动调试圆满结束。

据了解,换流站交流系统投运是直流工程投运的关键节点,本次交流系统调试由国网甘肃电科院承担现场指挥和测试工作,启动范围涉及庆阳换流站、平凉750千伏变电站、正宁电厂。包括5条750千伏输电线路、站内11串GIS成套设备、4大组交流滤波器、2台750千伏变压器等上百台(套)设备,启动设备数量及复杂程度居近年西北电网之最。交流系统调试期间,站内设备运行稳定可靠,各项参数均达到调试要求。

调试开始前,国网甘肃电科院组织专业技术人员成立调试团队,开展调试期间各个过渡阶段电网安全稳定特性研究,完成了上百个方式的计算校核,超前开展潮流稳定、电磁暂态等分析计算,科学编制系统调试、现场测试等关键技术方案,确保启动调试准备工作万无一失。

启动调试期间,调试团队按日协调各方滚动优化调试方案,安全高效推进调试工作,较原计划提前5天完成调试工作,创造了西北地区换流站调试“最快速度”,确保交流场“零缺陷”移交国调。交流系统启动调试成功后,将正式进入带电试运行阶段,可将配套正宁电厂一并接入甘肃750千伏主网,为迎峰度冬提供200万千瓦顶峰电力支撑。

“陇电入鲁”工程是我国首个“风光火储一体化”大型综合能源基地外送项目,西起甘肃庆阳换流站,东至山东东平换流站,途经5省,线路长度约926千米。工程投运后,将具备给山东外送800万千瓦电力的能力,年送电量达360亿千瓦时以上,其中新能源电量占比50%以上,对带动陇东老区发展、保障电力供应、推动清洁能源转型具有重大意义。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。
即时新闻
要闻推荐
热点专题
精彩视频
追光者
采煤机的“超大份午餐”一刀煤!
藏在你家的“超级充电宝”
迎冬启序
精彩图集
人工智能通识教育进校园
中国石油大庆古龙页岩油年产量突破百万吨
济青高铁潍东上行联络线两座连续梁合龙
“双十一” 夜间物流忙
提前5天!“陇电入鲁”工程有新进展
分享到:
