陇东特高压送端庆阳换流站第一阶段成功投运

来源:中国能源网2024年12月03日 14:46作者:张子墨

12月3日上午7时28分,从国网甘肃超高压公司获悉,陇东-山东±800千伏特高压直流输电工程送端站——庆阳换流站交流系统5回750千伏输电线路结束24小时试运行,标志着庆阳换流站第一阶段成功投运。

陇东-山东±800千伏特高压直流输电工程是我国首个“风光火储一体化”大型综合能源基地外送项目,西起甘肃省庆阳市庆阳换流站,途经甘肃、陕西、山西、河北、山东5省,东至山东省泰安市东平换流站,线路长度约926.4千米。该工程投运后,每年可将360亿千瓦时以上电量从甘肃输送到山东,有力促进甘肃资源优势转化和大范围优化配置,有效提高山东整体供电保障能力。

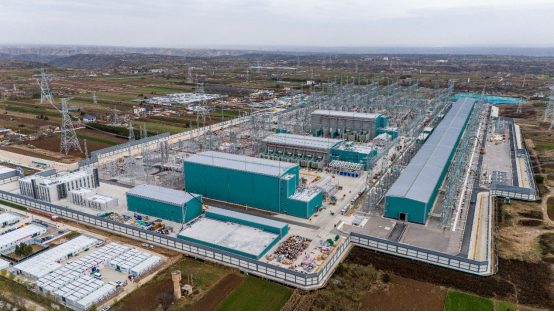

庆阳换流站是陇东-山东±800千伏特高压直流输电工程的送端站,是甘肃省第二座特高压换流站。该站于2023年6月开工建设,9月主体工程开工,计划分三个阶段投运,2024年12月交流系统投运、2025年3月双极低端投运、6月双极投运。

“庆阳换流站交流系统启动调试圆满完成并成功投运,标志着陇东特高压直流输电工程按期实现关键节点目标,正宁电厂通过庆阳换流站2回输电线路与甘肃主网相连,为提升电力输送能力、满足甘肃用电需求、拉动地方经济社会发展提供了重要电力支撑。”国网甘肃超高压公司庆阳换流站副站长刘冰冰介绍道。

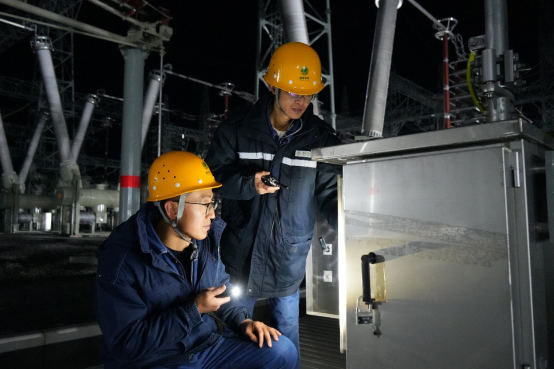

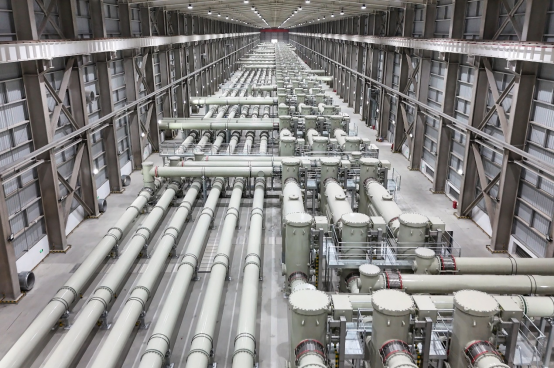

为确保庆阳换流站交流系统调试工作顺利进行,国网甘肃超高压公司精心策划、精细分工,提前制定系统调试配合方案,设立调试工作领导小组及4个现场专业工作组,严守安全底线、严控安全风险、严把调试关口,高质量完成调试前设备验收,全力配合试验进程,合理安排分工,有序开展调试期间倒闸操作、报文梳理分析、故障录波记录核对等工作,圆满完成庆阳换流站750千伏交流系统启动调试6大项247项试验。

本次交流系统成功投运标志着庆阳换流站将从单一的生产准备阶段,转入到安全运行与生产准备同时进行的新阶段。下一步,国网甘肃超高压公司将持续跟进庆阳换流站交流系统设备调试及技术监督相关工作,不断强化全过程管理,抓好关键工作环节,全力推动陇东-山东±800千伏特高压直流输电工程如期投运。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统的核心引擎 第二集 深远海风电送出
新型电力系统的核心引擎第一集柔性直流输电技术
《大国重器 直创未来》——记国网经研院直流技术攻关团队
雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
陇东特高压送端庆阳换流站第一阶段成功投运
分享到:
