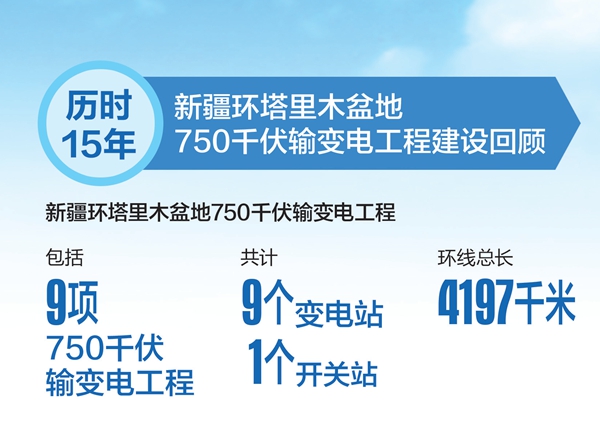

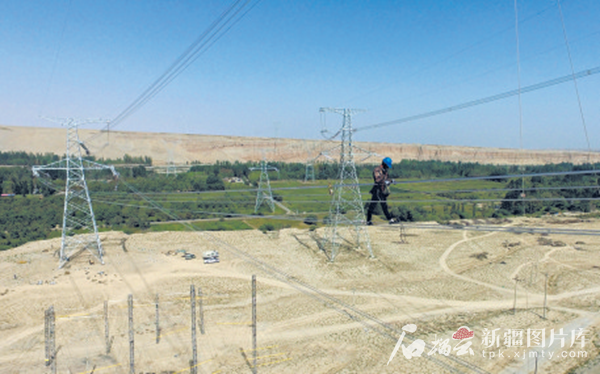

历时15年 新疆环塔里木盆地750千伏输变电工程建设回顾

来源:新疆日报2025年07月14日 10:32

巴州750千伏变电站工程

2010年3月开工,2011年1月投运。

该工程是新疆环塔里木盆地750千伏输变电工程的起点,工程的建设有利于提高北疆电网与南疆电网之间的送电能力。

巴州—库车750千伏输变电工程

2012年6月开工,2014年7月投运。

该工程是环塔工程中首个建设完成的单体工程,有助于优化全疆潮流分布,降低电网功率损耗,并连接大型电源基地和负荷中心。

库车—阿克苏—巴楚750千伏输变电工程

2013年3月开工,2015年12月投运。

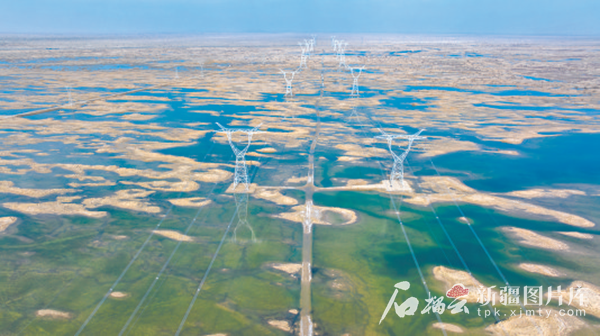

该工程穿越塔里木河中下游生态敏感区,采用高塔跨越、生态保护施工技术,有效支撑了阿克苏、巴楚等地的工业用电需求,并为南疆新能源外送提供通道。

巴楚—莎车—和田750千伏输变电工程

2017年6月开工,2019年6月投运。

该工程线路全长约450千米,是南疆西部电网的关键联络线,也是750千伏大电网首次延伸到新疆最南端的和田地区。

巴州—库车Ⅱ回750千伏输变电工程

2019年5月开工,2021年9月投运。

该工程正式投运后,库车市由原来的库车发电厂单电源模式转变为750千伏电网和发电厂双电源模式,显著提高了电网可靠性,有利于将库车市及南疆其他地区的清洁能源输出。

库车—阿克苏—巴楚Ⅱ回750千伏输变电工程

2019年10月开工,2021年1月投运。

该工程建成后,库车—阿克苏—巴楚断面的送受电能力提高至约3000兆瓦。

莎车—和田Ⅱ回750千伏输变电工程

2020年5月开工,2021年10月投运。

该工程是国网新疆电力有限公司“煤改电”系列工程之一。工程建成后,和田供电能力由65万千瓦提升至120万千瓦,对推动南疆新能源在更大范围开发与消纳起到积极作用。

巴州—铁干里克—若羌750千伏输变电工程

2023年3月开工,2024年12月投运。

该工程是新疆单体投资最大的750千伏输变电工程,线路全长880千米,穿越塔克拉玛干沙漠南部。工程投运后将若羌纳入750千伏主网,有力支撑新疆电网疆电外送通道建设。

和田—民丰—且末—若羌750千伏输变电工程

2023年9月开工,2025年7月13日全线贯通,预计年底建成投运。

该工程是新疆环塔里木盆地750千伏输变电工程“合龙”的最后一环。建成后与巴州—铁干里克—若羌750千伏输变电工程相连接,形成环塔里木盆地的750千伏环网。

(石榴云/新疆日报记者陈蔷薇整理)

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

能源之问 | 深耕采煤沉陷区新能源 助力海南新型电力系统建设
院士对话|“十五五”,氢能发展最好的切入点在哪里?
网传深圳比亚迪坪山工厂出现火情:浓烟滚滚,火势明显
院士对话:如何提升区域能源的自给率

精彩图集

力箭二号遥一运载火箭发射成功
美以伊战事30天——战争阴影下两座城市的日常
世界最大水下盾构隧道实现双层贯通
十四届全国人大四次会议第二场“部长通道”集中采访活动举行
历时15年 新疆环塔里木盆地750千伏输变电工程建设回顾
分享到:
