新疆气化南疆天然气管道工程两条能源通道开建

来源:中国新闻网2025年03月11日 15:41作者:陶拴科 王成凯

新疆重点民生工程——气化南疆天然气管道工程英买力至三岔、轮南至上库两条天然气管道开工仪式,10日在喀什、阿克苏两地同步举行。

该工程设计全长510公里,分东西两路,计划分三批次实施,建成后将极大提升对南疆的供气保障能力,对冬季保供、民生改善和推动地方经济社会发展具有重大意义。

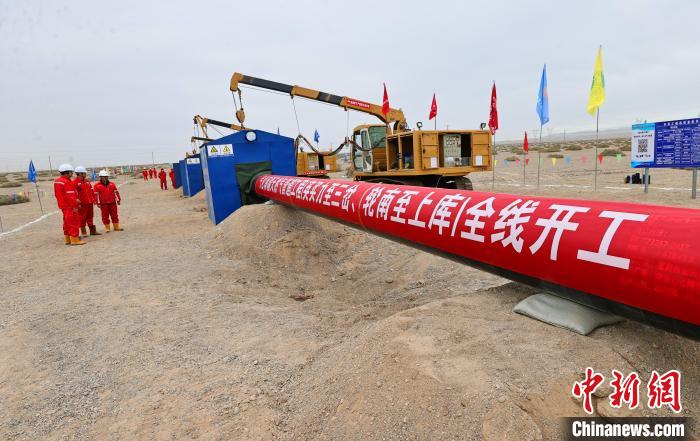

工程建设现场。陈士兵 摄

2024年3月29日,气化南疆天然气管道工程第一批项目首段管道开工建设,并于当年10月投运,在去冬今春天然气保供中发挥了重要作用。此次开工的两条管道,被列入新疆2025年十件民生实事,计划于11月30日前全面贯通投运。届时,将实现塔里木油田克拉、克深等主力气田和南疆主干供气管网的互联互通。

按照管道建设规划,西侧的英买力至三岔天然气管道,起于阿克苏地区新和县,经阿克苏、柯坪等县市,直至382公里外的巴楚县,每日供气规模达720万立方米。东侧的轮南至上库天然气管道,自轮台县轮南镇起,蜿蜒向东,最终将抵达128公里外的库尔勒市上库工业园区,每日供气规模达2040万立方米。

两条管道途经的地形复杂,沿途需穿越铁路、公路、山体、大型河流等高难复杂地段多达300余处。根据工期安排,今年,塔里木油田将投入20多个施工机组、千余名施工人员、数百台设备,分4个主体施工标段齐头推进管道建设。

【责任编辑:刘澄谚】
