飙升的温度,不期的骤雨,是冲刺的鼓点,亦是拼搏的映照。塔吊林立,机械轰鸣,工程车辆往来穿梭,建设者们忙碌奋战……集团公司火电项目基建现场攻坚正酣,全力跑出了建设“加速度”。
在金山热电厂2×100万千瓦煤电联营扩建项目(简称金山三期项目)建设现场,3000余名建设者正向着年底机组高质量“双投”目标全力冲刺。

对于当前阶段来说,“树牢安全发展理念、守住安全生产底线”是“制胜法宝”。金山第三热电公司严格实施安全生产标准化管理,有力保障安全管理制度化、安全设施标准化、施工平面模块化、物料摆放定制化、人员行为规范化、环境保护常态化,为项目“创国优、树标杆”夯实安全基础。坚持开展“党建+安全”活动,以“党建引领、筑牢安全防线”主题党日活动为抓手,压实各方主体责任,推动安全隐患排查治理向纵深闭环。

为确保项目如期投产,金山第三热电公司紧盯薄弱环节,强化统筹协调,集中力量攻坚。采用调试工作日调度与挂图作战相结合的方式,将调试任务及时间节点清晰标出。与电力工程院、各标段施工方组成调试组,每天召开调度会议,对当天工作进行总结,对未完成的任务进行部署,及时解决调试过程中出现的各类问题。目前,主机循环水注水、辅机冷却水通水冲洗、主机油系统循环冲洗、机侧各类辅机电机及泵体试转、5号炉风机电机及油站试转、空压机设备试转、煤场皮带机及斗轮机设备调试等工作全面展开,与此同时,全厂电缆敷设也按调试进度要求稳步推进。

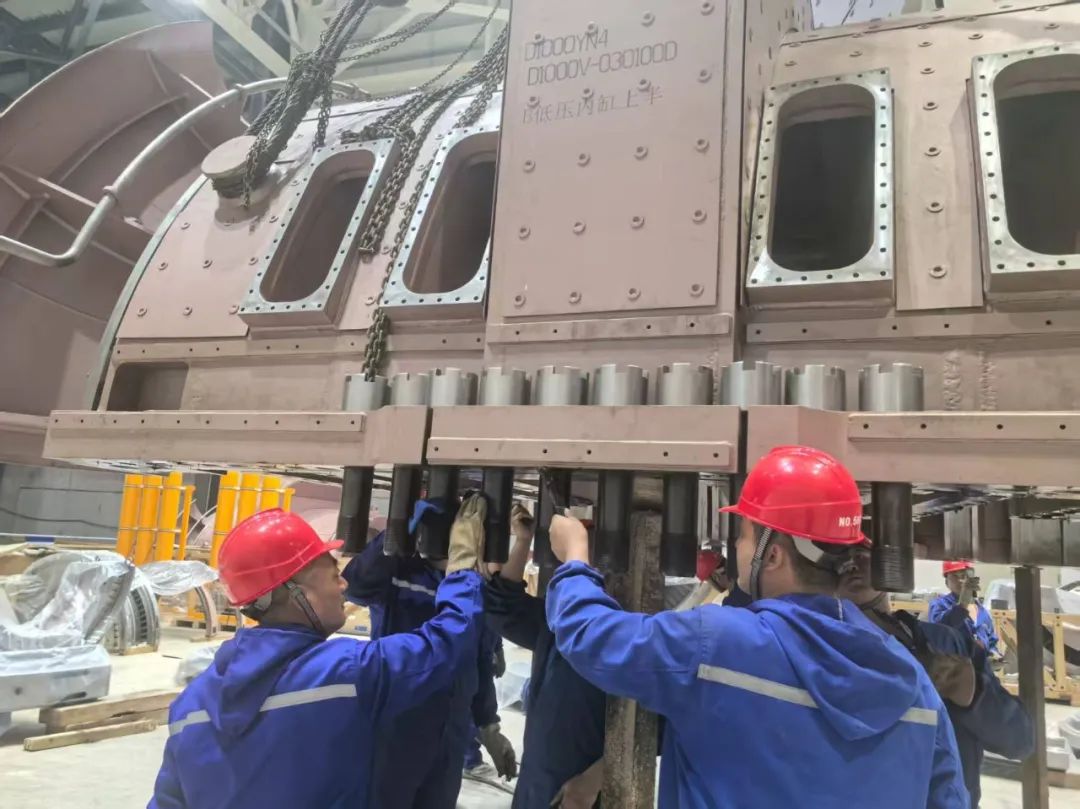

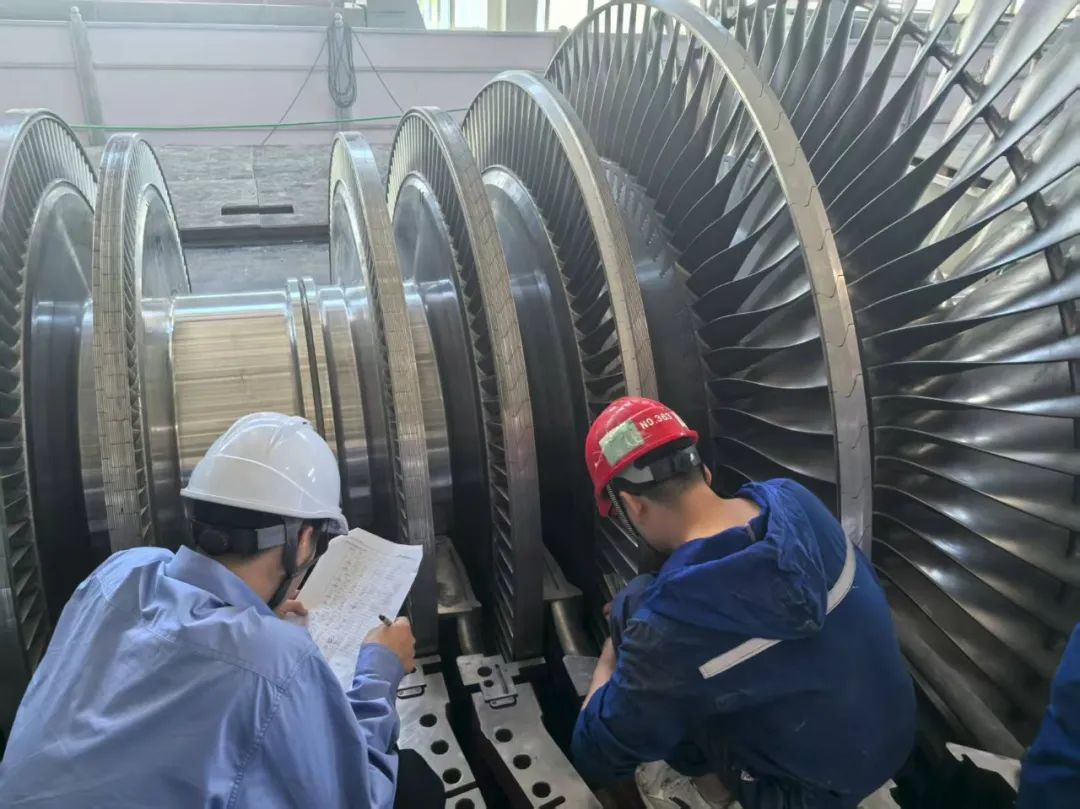

近期,5号机发电机转子穿装、5号锅炉水压试验、6号机汽轮机扣盖、5号吸收塔净烟道吊装等关键性节点任务顺利完成,6号炉水压试验焊口已全部焊接并检验完成,燃料采制化系统安装作业正在全面推进。截至目前,已如期完成23个里程碑节点。
连日来,准大电厂2×100万千瓦煤电一体化扩建项目(简称准大二期项目)建设现场一派繁忙景象,机器轰鸣声、车辆穿梭声交织在一起,2000余名建设者在各自岗位上紧张作业着,120余台大型机械开足马力,全力推动项目施工加速前行。

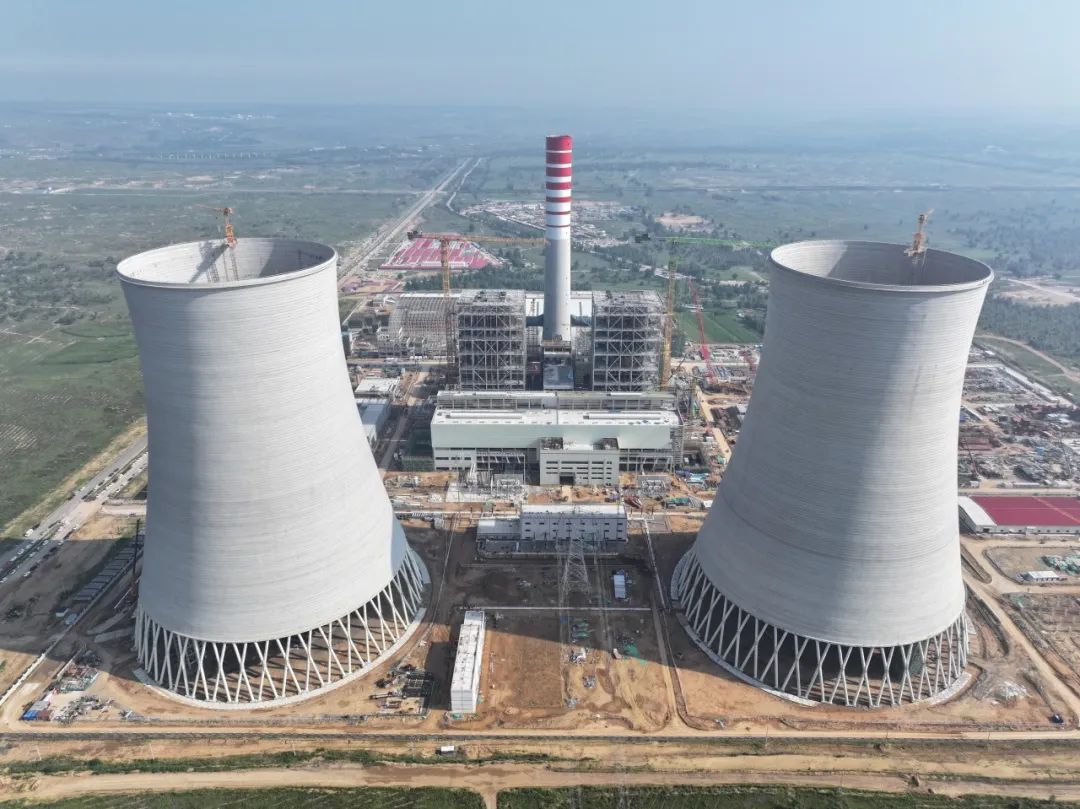

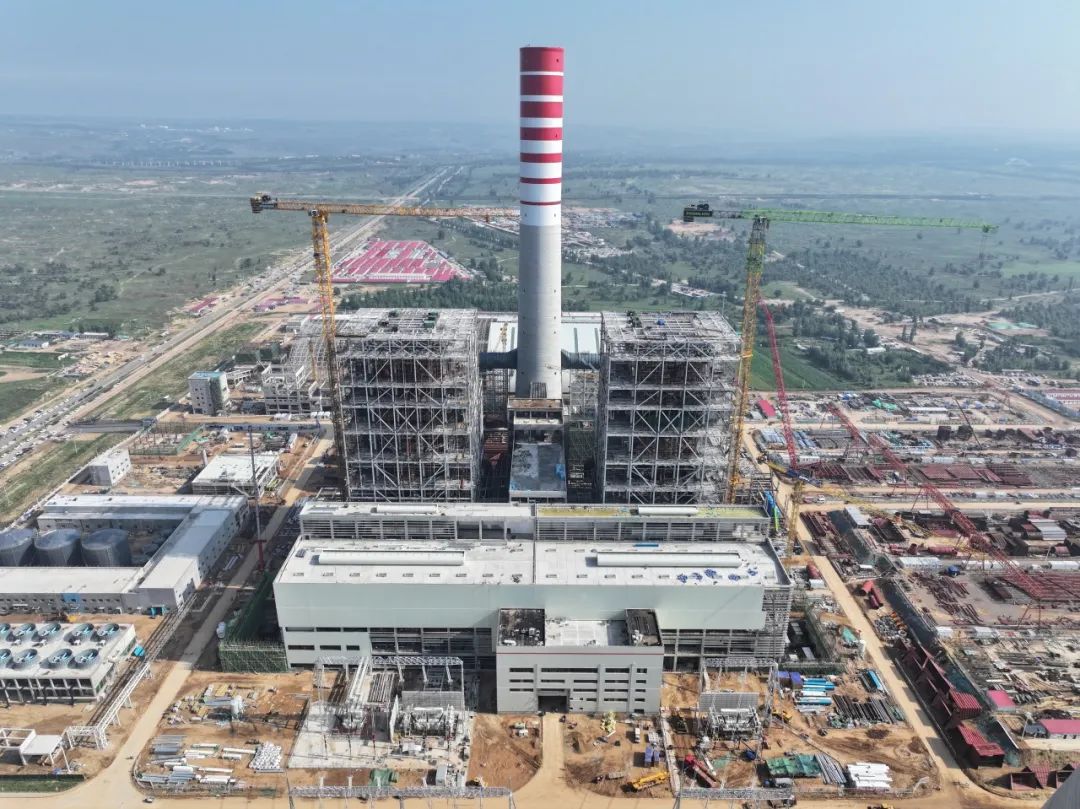

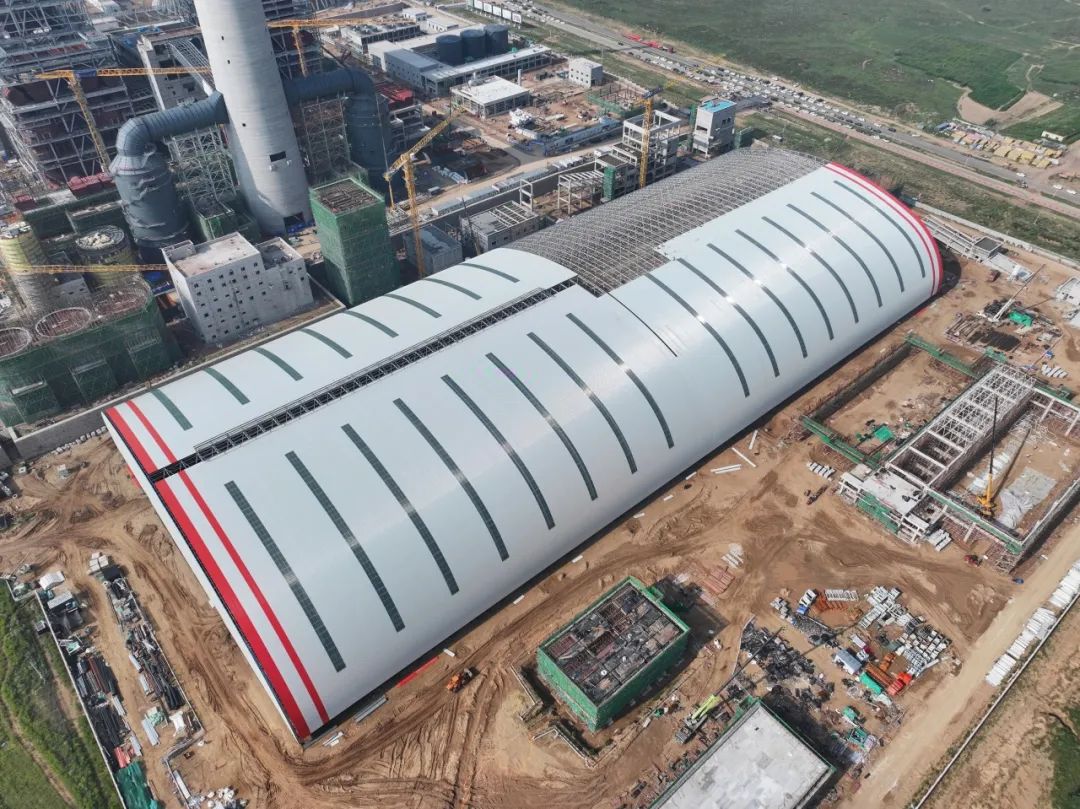

截至目前,1号机主厂房封闭已完成90%,施工人员正在对剩余部分进行最后的收尾,厂房的轮廓愈发的清晰而完整,为后续设备安装提供了稳固的作业空间。1、2号间冷塔全部到顶,两座高耸的间冷塔如同巨人般矗立在厂区,成为整个项目的标志性建筑;条形煤场封闭安装蹄疾步稳,成为厂区亮点工程之一。

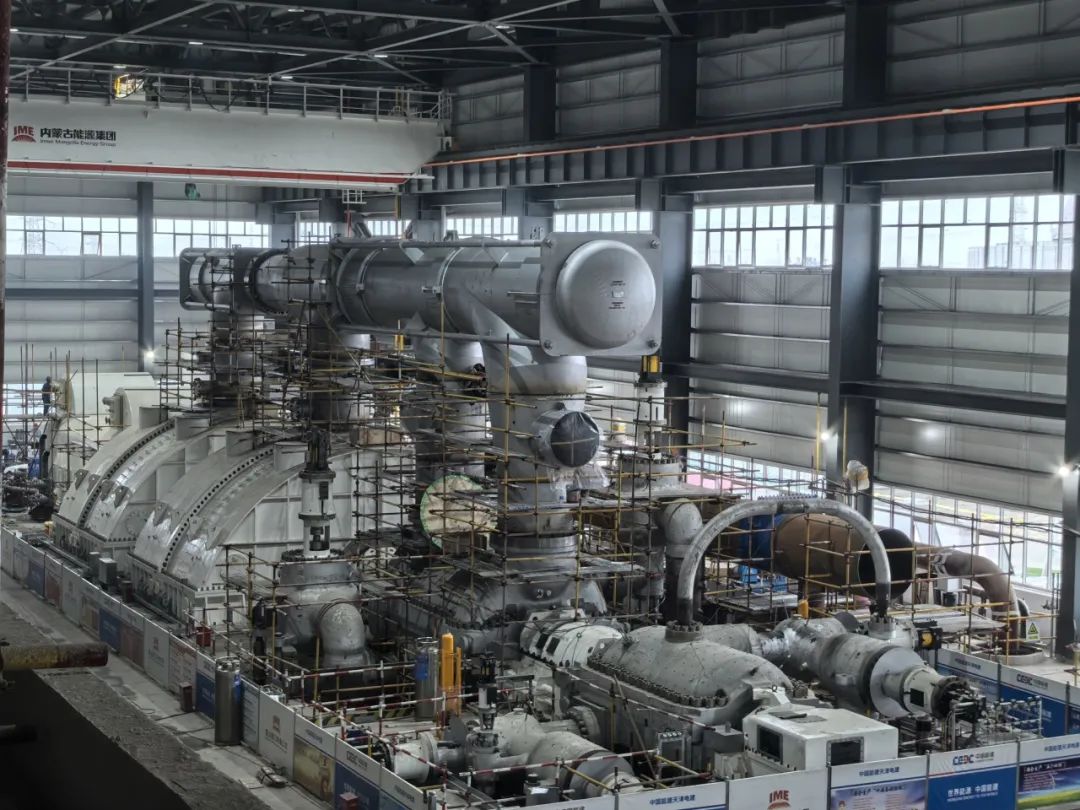

安装进度有序推进。1号炉受热面安装完成92%,焊口累计完成50000余道;2号炉受热面安装完成49%,焊口累计完成30000余道,焊接质量均符合高标准要求。1、2号炉烟风系统各类设备在安装人员的精心操作下,逐步组合成一个有机的整体。汽轮机作为电厂的“心脏”,其安装进度直接关系到机组的整体投运。目前,1号机组汽轮机本体设备安装已完成接近50%,GIS设备安装完成,主变、高厂变本体就位,启备变附件安装完成,这些关键电气设备的安装就位,为后续反送电作业提供了重要保障。

日前,随着“开工”指令的响亮下达,金山发电厂2×66万千瓦煤电扩建项目(简称金山四期项目)C标段烟囱基础土方开挖,标志着烟囱工程正式“启幕”。

该项目烟囱由200米高的钢筋混凝土外筒和210米高的双钢内筒组成。金山第四发电公司筑牢安全底线,严守质量生命线,严抓施工进度,全面提升作业效率和质量标准,全力打造经得起时间检验的标杆示范工程。

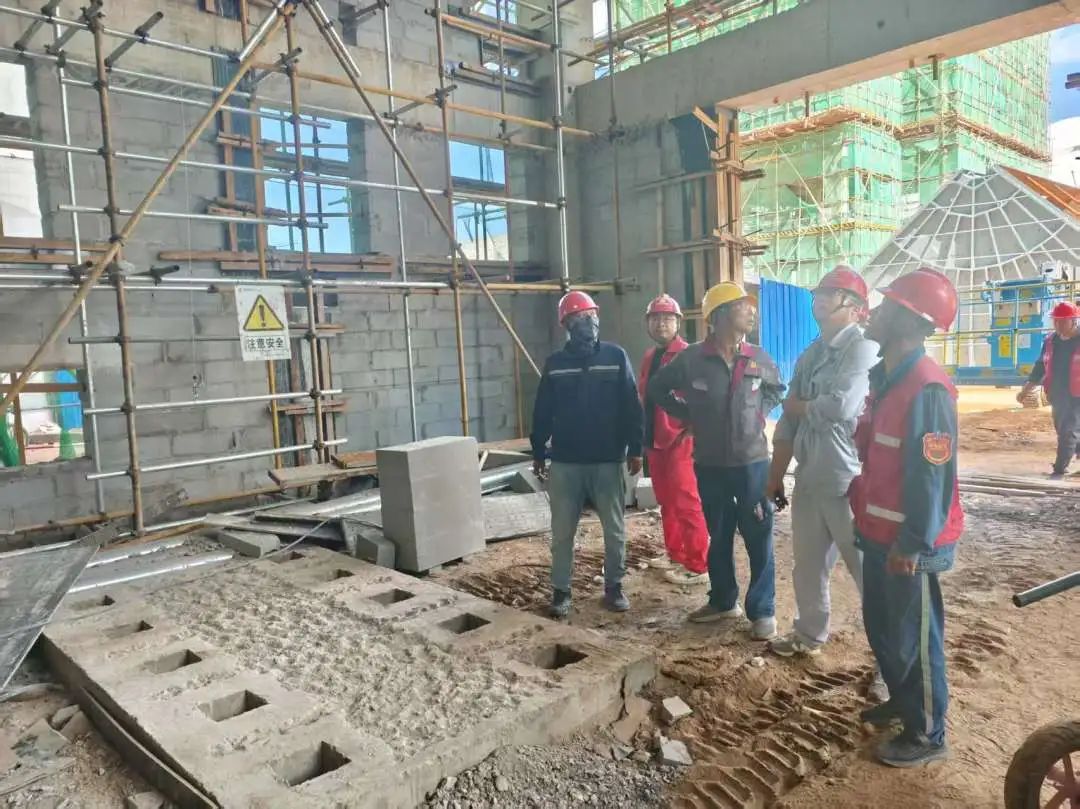

包头喜桂图2×66万千瓦煤电项目(简称包头喜桂图发电项目)1号锅炉基础完成100%,1号机组主厂房打桩平台开挖完成100%,桩基施工完成100%,基础混凝土浇筑完成100%。2号锅炉基础承台浇筑完成28个,钢筋绑扎完成28个,垫层浇筑完成28个,2号机组主厂房基础开挖完成40%;烟囱基础开挖完成5%。

包头喜桂图发电公司严格落实防洪防汛保障措施,安排夜间值班人员随时上报现场情况,切实做好防洪防汛以及强对流天气防范应对工作,确保项目安全度汛。
