国网山东电力“清单制”有序推进12项迎峰度夏重点工程

来源:中国能源网2025年06月26日 23:50作者:徐可 崔浩杰 韩慧玉 张进

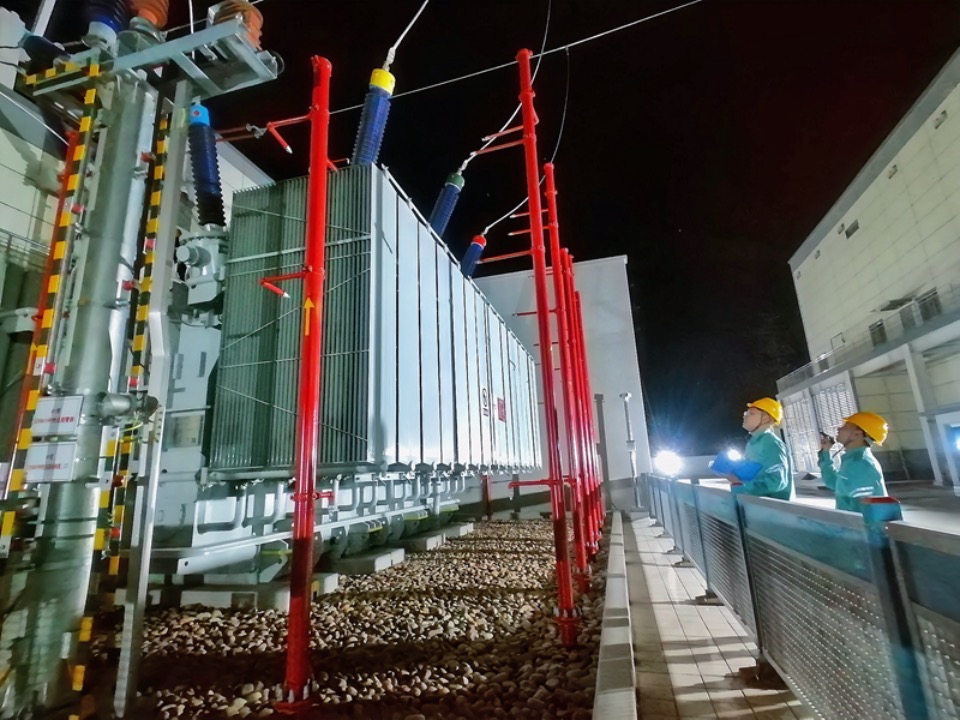

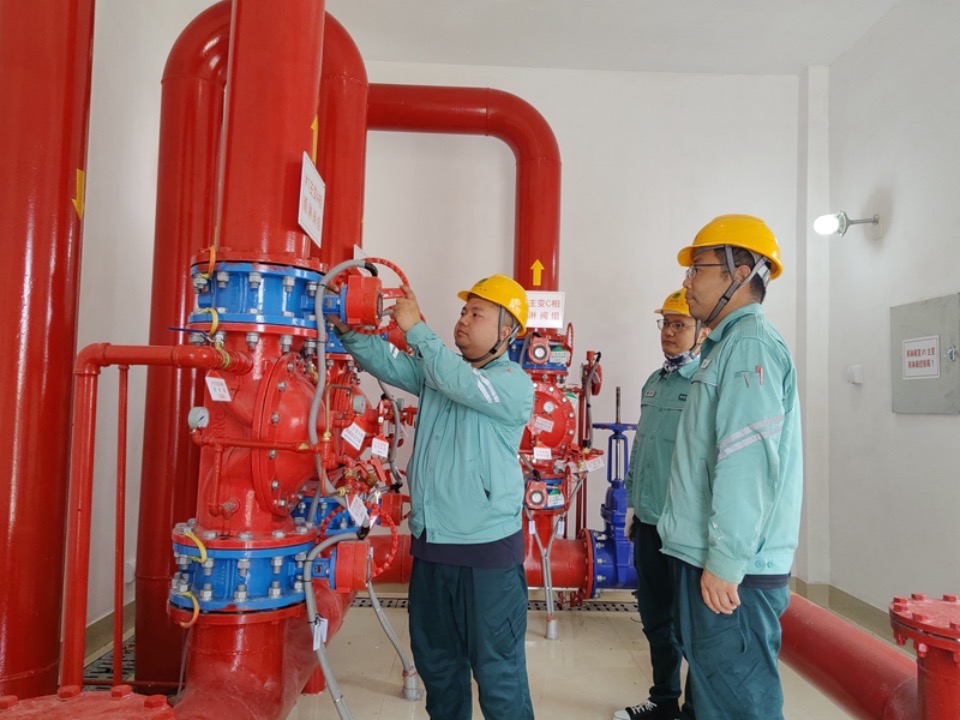

“今天的验收项目是验证水喷淋系统功能完整性,首先试验1号主变A相。王亮,开始模拟A相两路感温电缆故障信号,其他现场人员做好配合。”6月22日,山东电网临淄500千伏变电站新扩建的1号主变验收工作进入最后的收尾环节。国网山东超高压公司淄博分部变电运维一班值班长史元波盯着监控画面,通过对讲机向现场人员下达操作指令。

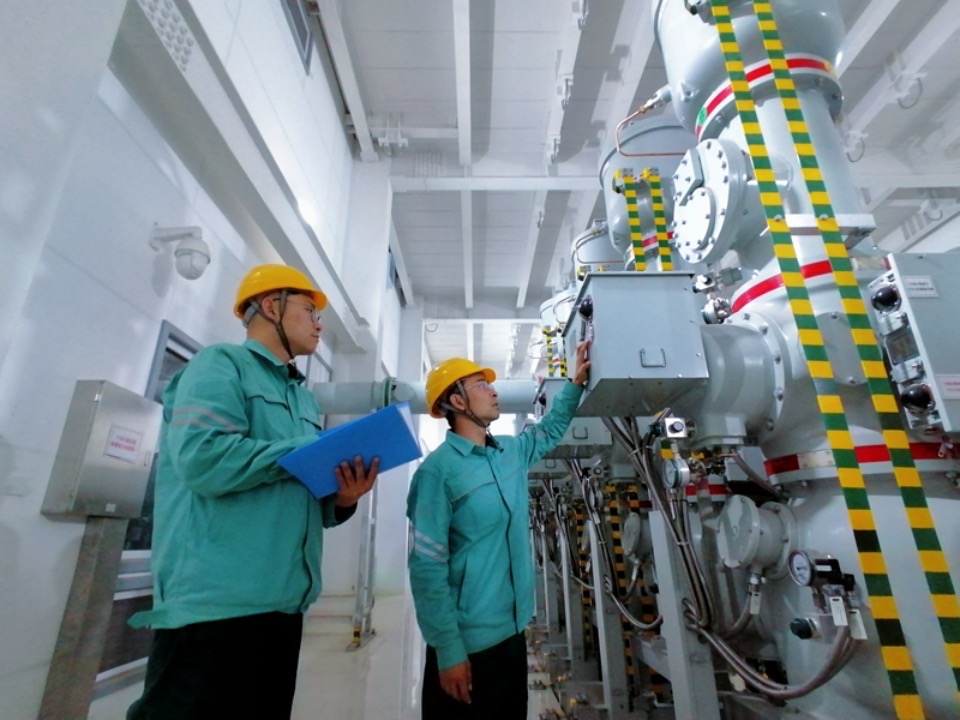

国网山东超高压公司组织对临淄500千伏变电站扩建工程验收。

临淄500千伏变电站扩建工程是国网山东省电力公司今年安排的12项迎峰度夏重点工程之一,建成投运后,将新增100万千伏安变电容量,可有效满足淄博北部地区负荷增长需要,防止在主变N-1情况下出现过载现象。

国网淄博供电公司组织对220千伏西里输变电工程验收。

为有序推进迎峰度夏重点工程建设工作,国网山东电力创新实施“清单制”管理模式,密切跟踪跨(穿)越停电施工、停电改扩建作业、启动调试计划安排等重点工序。截至目前,12项迎峰度夏重点工程中已顺利建成投运山东泰安西特高压直流500千伏送出工程、弥河500千伏输变电工程等10项,另外的2项工程临淄500千伏变电站主变扩建、淄博220千伏西里输变电工程均已进入验收收尾阶段,预计6月29日前可全部投运。

国网淄博供电公司组织对220千伏西里输变电工程验收。

据国网山东电力介绍,今年的12项迎峰度夏重点工程全部建成投运后,共可新增110千伏及以上变电容量444万千伏安、线路882.58千米,对进一步完善山东电网局部网架结构,提高电网供电能力和供电可靠性,满足相关地区负荷增长需要,确保全省迎峰度夏电力保供具有重要意义。

汶上500千伏变电站扩建工程航拍图。

已于4月份建成投运的山东泰安西特高压直流500千伏送出工程全长504.8千米,对支撑陇东—山东±800千伏特高压直流输电工程,改善山东用能结构,保障全省电力供应,加强山东电网500千伏网架结构意义重大。同为4月份建成投运的汶上500千伏变电站扩建工程,新增100万千伏安变电容量,全站主变数量增加到3台,不仅可满足济宁地区负荷快速增长的需要,而且可有效解决汶上站在1号主变负载率达90.1%、一台主变停运的情况下,另一台主变过载、水浒—忠义220千伏线路过载的问题。

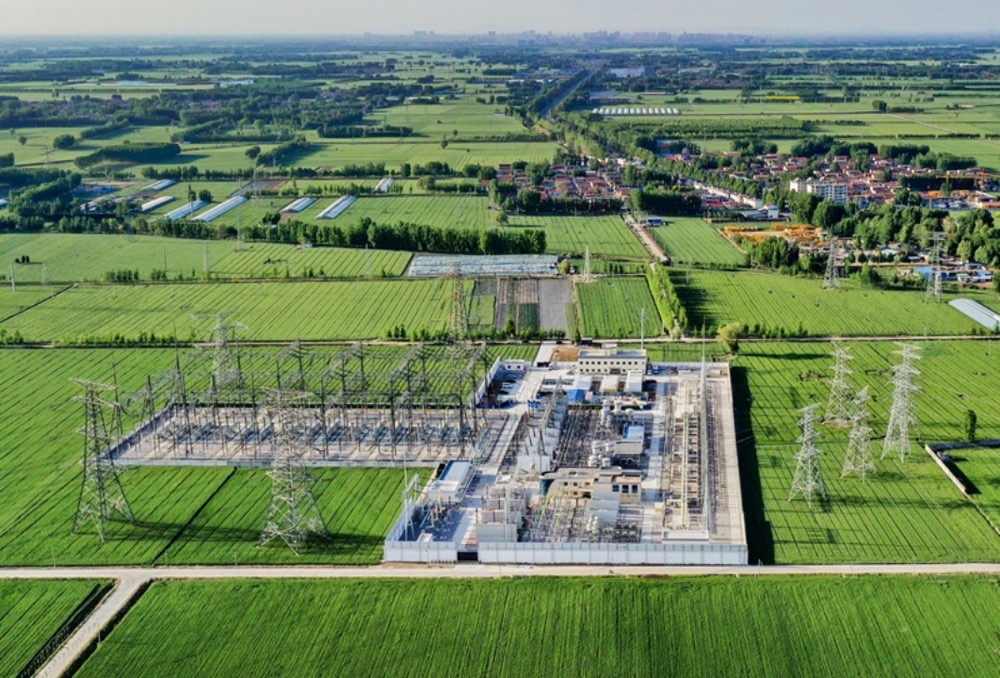

弥河500千伏变电站航拍图。

3月24日建成投运的弥河500千伏输变电工程,是2024年山东省重大项目,也是国网山东电力首个服务鲁北盐碱滩涂地风光储输一体化基地的超高压工程,未来可接纳鲁北基地约400万千瓦新能源项目。该工程的建成投运,拉开了国网山东电力以高电压等级、大容量方式并网服务新能源的序幕;同时进一步优化了鲁北电网架构,增强了新能源消纳承载能力,为鲁北基地大规模新能源接入电网创造了条件,迈出了构建省内“北电南送”输电格局重要的一步。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统的核心引擎 第二集 深远海风电送出
新型电力系统的核心引擎第一集柔性直流输电技术
《大国重器 直创未来》——记国网经研院直流技术攻关团队
雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
国网山东电力“清单制”有序推进12项迎峰度夏重点工程
分享到:
