“110千伏两水变1号主变第五次冲击成功,现场设备运行正常!”5月26日19时21分,伴随着变电运维员靳晓东洪亮的汇报声,由国网甘肃陇南供电公司变电运检中心自主实施的110千伏两水变1号主变能效提升工作完美收官,升级后的主变进入试运行阶段,进一步为陇南地区电网稳定注入强劲动力。

据悉,110千伏两水变于2000年建成投运,主要担负武都城、乡工农业及人民生活用电,同时担负着武都小水电上网电量的转供任务。1号主变能效提升工作实施后,110千伏两水变1号主变由原来的20兆伏安增容至50兆伏安,一方面解决了两水变负荷高峰期主变容量不够、能效不满足当前发展及要求的问题,另一方面解决武都小水电由于主变容量不足,导致送出困难的问题,也切实为该地区经济发展建设提供强有力的电力保障。
在此背景下,国网陇南供电公司主动作为,着力优化电网结构,科学编排检修计划。针对110千伏两水变能效提升工作,该公司精心制定了能效提升自主实施方案。在现场勘察环节,梳理出两大棘手难题:其一,主变进场运输受阻,通往110千伏两水变的道路狭窄,且路旁社会车辆停放密集;其二,电网风险与作业风险等级颇高,110千伏两水变1号主变能效提升工作为六级电网风险、III级作业风险。
工程前期,该公司狠抓组织管理。提前两个月组织相关部门及专业班组,对专项施工方案开展实地勘察、严格审查、深度交底与反复论证。针对上述难点,针对性地提出解决举措。一方面,积极与当地交通运输部门沟通协调,在主变进站期间,及时疏散道路停放的社会车辆,并将主变运输时间安排在夜间,最大程度降低对当地居民生活的影响;另一方面,合理调配运维人员,对110千伏两水变的不停电设备展开特巡工作。

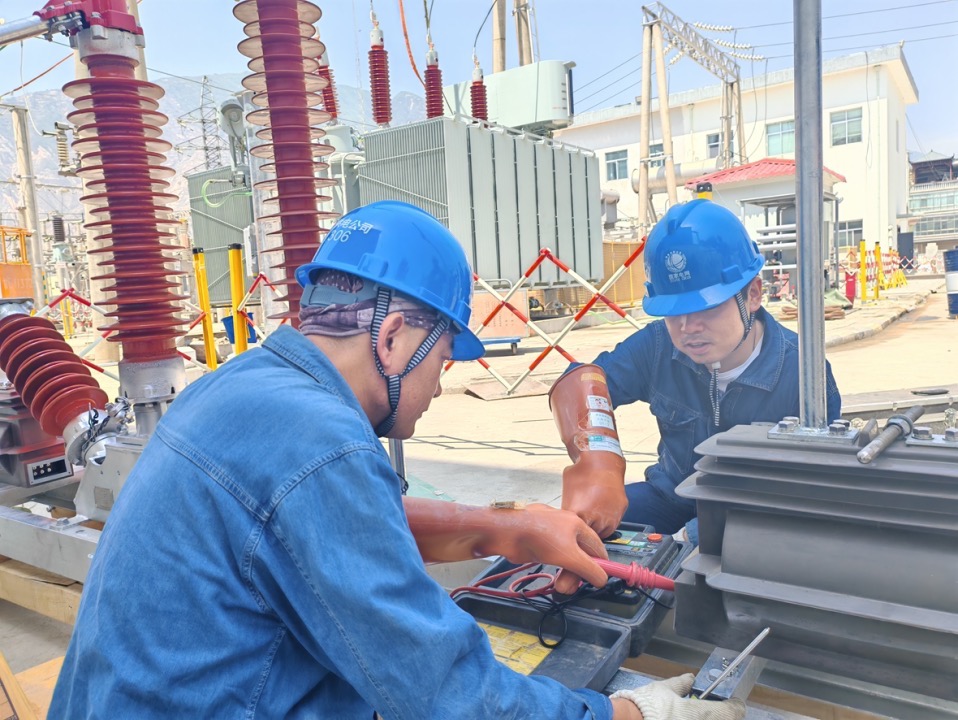

据了解,本次能效提升工程是将110千伏两水变1号主变由原来的20兆伏安增容至50兆伏安,并按主变容量校核,更换110千伏I段母线、1号主变1101电流互感器、1号主变10千伏母排、35千伏隔离开关等设备,面对工期紧张、任务繁重、安全风险高等多重挑战,该中心秉持"核心业务,自主实施"的原则,精心选派经验丰富的检修骨干担任项目负责人。通过"以老带新"的人才培养模式,组织青年员工深度参与技改大修等重点工程实践,持续深化"四航工程"建设。在检修人员不惧艰辛、勠力同心下,该工程实现高效推进,最终比原计划提前12天圆满竣工,不仅显著提升了变电站供电能力,也为青年员工成长搭建了实践平台,实现工程建设与人才培养双丰收。
下一步,国网陇南供电公司变电运检中心将持续以“工程建设质量提升年”活动开展为契机,加强统筹协调,制定重点举措,持续开展核心业务自主实施,确保重点工程项目全面落地,不断提高陇南电网供电的稳定性和可靠性,为迎峰度夏奠定坚实的基础。
