山西省最大规模风光电项目并网发电

来源:中国能源网2025年05月23日 16:46作者:田晓君

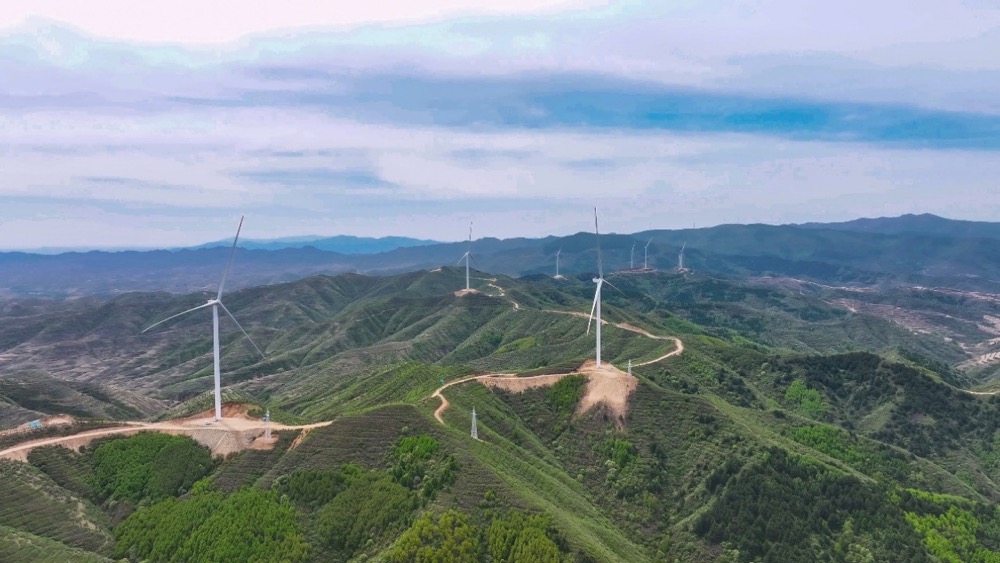

5月20日,在海拔1500多米的娄烦县吕梁山腹地,一排排风力发电机组高耸在丛山峻岭之中。山西省最大规模的300兆瓦风光电项目,经过21个月的紧张施工,顺利并网发电,为山西省经济社会发展注入绿色电能。

300兆瓦风光电项目位于古交市和娄烦县交汇处,由100兆瓦大唐日丽光伏电站、100兆瓦环昂洋乐泉风电场和100兆瓦珺之园风电场组成,每年可向电网输送清洁能源6.6亿千瓦时,可节约标准煤约19.8万吨,减少二氧化碳排放约45万吨。

珺之园100兆瓦风力发电项目项目负责人周翔介绍说,“我公司项目总装机容量达100兆瓦,采用先进风力发电机组。单台风机叶片长度达93米,相当于31层楼的高度。风轮直径达191米,扫风面积2.86万平方米,约等于4个标准足球场面积。全容量并网后,每年可输出2.3亿度清洁电能,满足57.5万居民一年的生活用电需求。”

为确保风电场项目顺利并网,国网太原供电公司实施联合送出新能源管理模式,组建专业团队对项目报装、图纸审查、中间检查、竣工验收及启动送电等环节全过程跟踪服务。

国网太原供电公司客户服务中心客户经理郭峰介绍说,“300兆瓦风光电项目配套建设3座220千伏变电站,架设64.5千米并网线路及13条集电线路。我们组织3家项目单位,建立联合协调机制,提前分析施工期间及并网过程中遇到的问题,现场制定报装、审查、联合验收等各环节方案,有效提升工作效率。”

下一步,国网太原供电公司将继续做好新能源项目跟踪服务,促进区域资源优势向产业优势、经济优势加速转化,助力实现“双碳”目标、推动地方能源结构转型。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

能源之问 | 深耕采煤沉陷区新能源 助力海南新型电力系统建设
院士对话|“十五五”,氢能发展最好的切入点在哪里?
网传深圳比亚迪坪山工厂出现火情:浓烟滚滚,火势明显
院士对话:如何提升区域能源的自给率

精彩图集

力箭二号遥一运载火箭发射成功
美以伊战事30天——战争阴影下两座城市的日常
世界最大水下盾构隧道实现双层贯通
十四届全国人大四次会议第二场“部长通道”集中采访活动举行
山西省最大规模风光电项目并网发电
分享到:
