浙能滨海热电四期工程9号机组并网一次成功

来源:中国能源网2025年05月13日 09:22作者:徐明敏 郑哲欧

5月8日13时58分,浙能绍兴滨海热电有限责任公司四期工程9号机组首次并网一次成功,机组各参数系统正常、运行稳定。

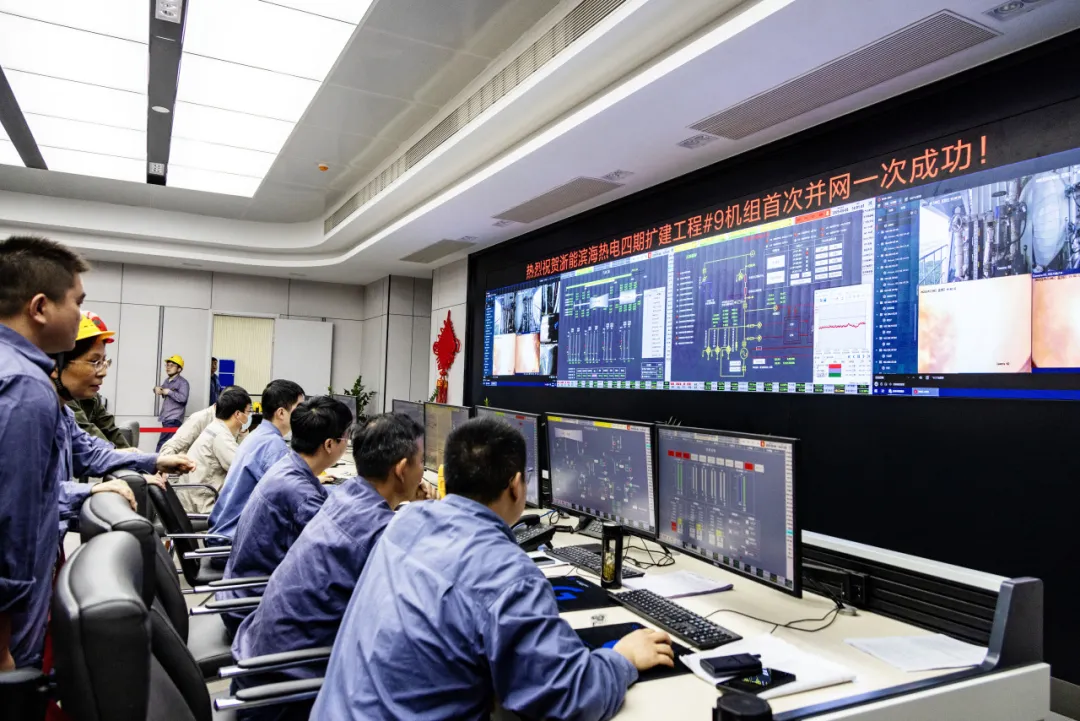

5月8日,浙能滨海热电四期工程9号机组首次并网一次成功。徐明敏/摄

浙能滨海热电四期工程是绍兴市滨海工业区印染集聚升级的重要配套保障项目,建设1台500吨/小时的超高温超高压锅炉及1台57兆瓦抽汽背压机组。工程于2023年7月开工,计划于今年6月完成96小时满负荷试运行移交生产。届时,该公司总供热规模将进一步增长,有效应对滨海工业区未来热负荷增长需求,推动地方工业向高新化、智能化、绿色化发展。

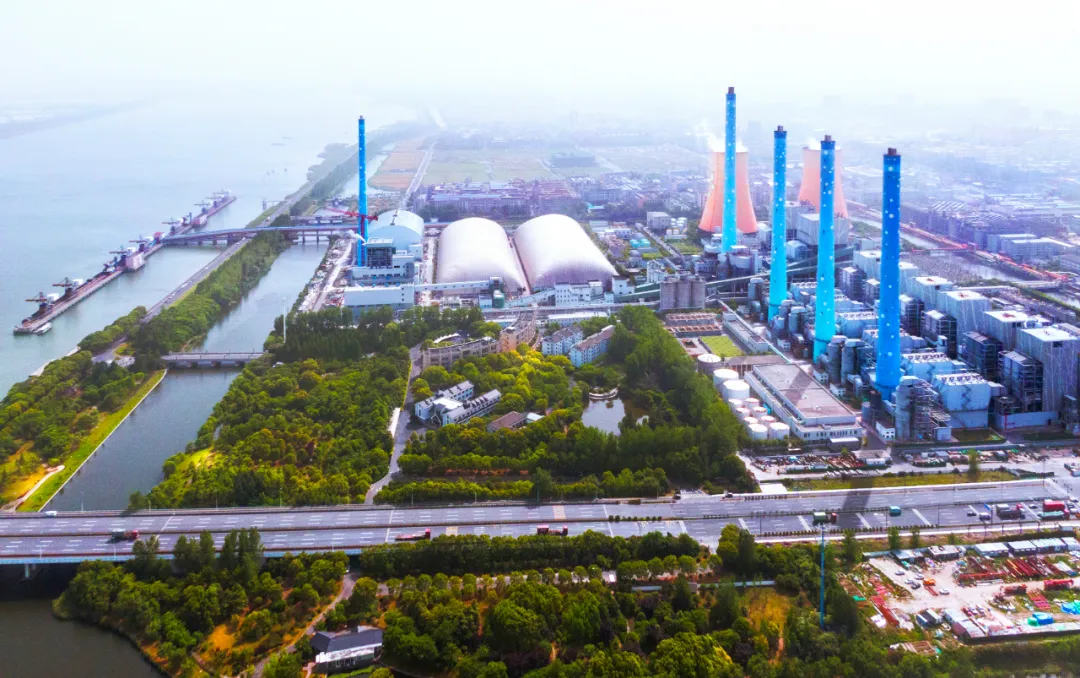

浙能滨海热电远景。徐明敏/摄

为确保并网工作顺利完成,浙能滨海热电周密部署、科学安排,积极组织调试调度,统筹协调各方力量,各专业骨干人员放弃节假日休息,时刻满弓紧弦,高质量、高标准地完成了发电机短路、空载、励磁调节系统等一系列并网前试验。在各方的密切配合与高效协作下,9号机组成功并网后,各项参数指标优良,各系统运行稳定,机组状态良好。

随着9号机组的顺利并网,浙能滨海热电四期工程迈向工程投运的脚步愈加紧密。下一步,工程将开展电气涉网、机组带负荷等试验,全速推进机组进入96小时满负荷试验,顺利实现如期投产目标。
