“五一”建设不停歇 坚守工程第一线

来源:中国能源网2025年05月01日 16:40作者:张铭洋 蒋后乐

4月29日,在桃合木500千伏新能源汇集输变电工程现场,机械轰鸣、焊花飞溅,281名建设人员正挥汗如雨,紧锣密鼓地开展作业。(“五一”期间,281名建设人员将在该工程现场持续开展建设工作。)

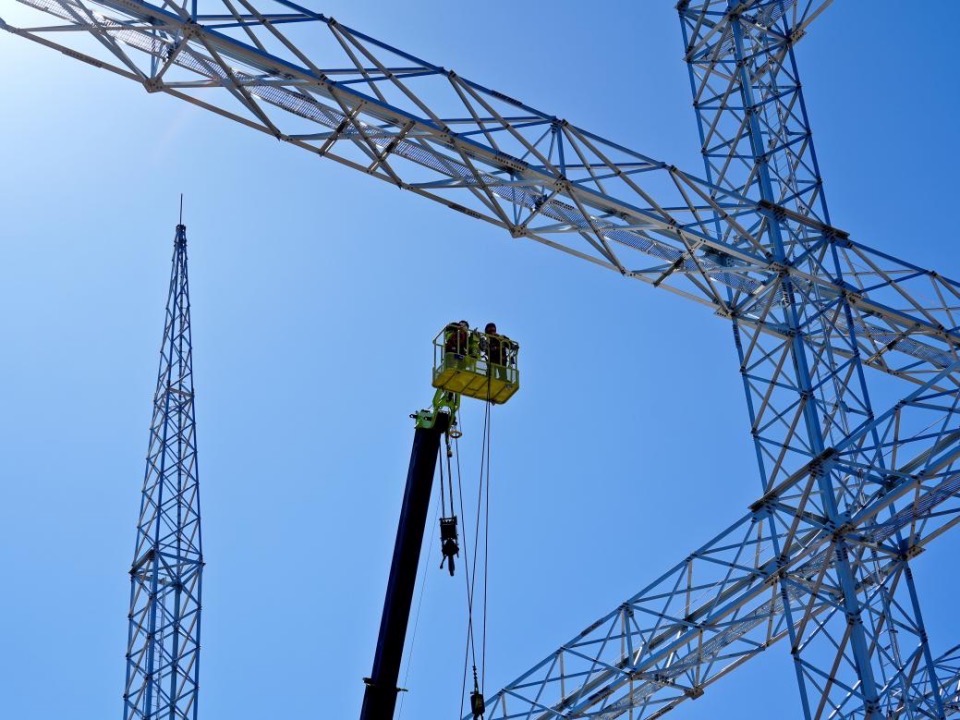

国网兴安供电公司工作人员在桃合木500千伏新能源汇集输变电工程现场进行铁塔螺栓紧固消缺工作。(摄影:柏松)

桃合木500千伏新能源汇集输变电工程是内蒙古自治区“十四五”电力发展规划重点建设工程,共新建500千伏变电站1座,新增容量120万千伏安主变压器1组,架设220至500千伏出线6回共20.4公里,铁塔55基。该工程建成投运后,可大力满足兴安盟地区新能源就近接网和上送需求,为远期规划新能源提供接入条件,更好完善兴安盟西南部地区220千伏网架结构,有效促进兴安盟新能源产业发展。

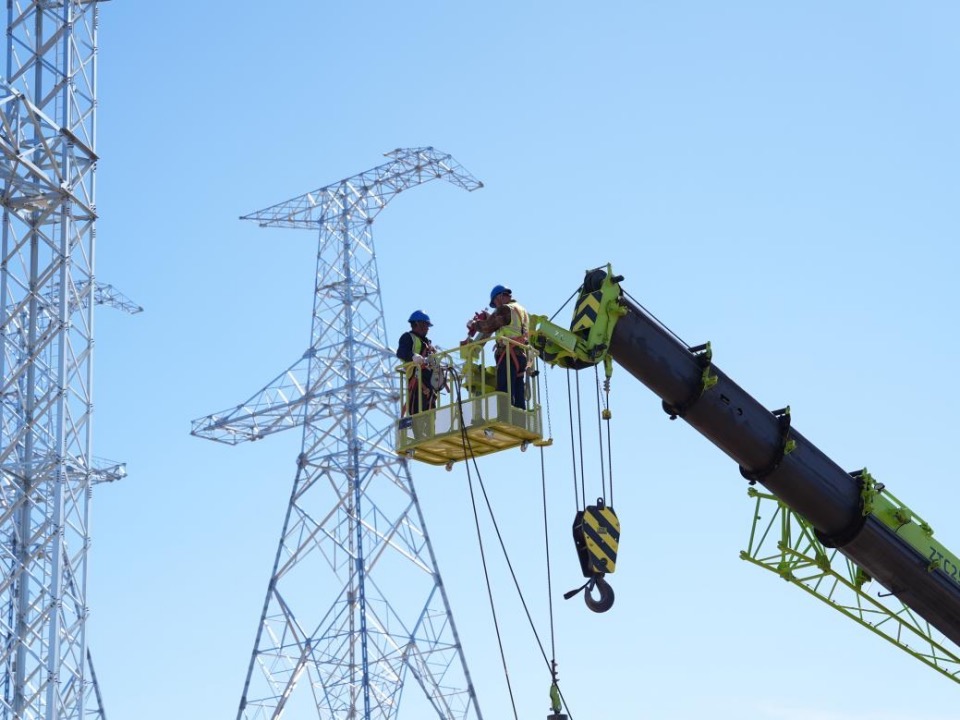

 国网兴安供电公司工作人员在桃合木500千伏新能源汇集输变电工程现场进行构支架安装工作。(摄影:柏松)

“今年4月以来,兴安地区频繁出现大范围降雨降雪天气,道路泥泞导致施工车辆和人员进场困难。我们采用钢板铺路、多小组交替协同作业和多作业面同时施工等方式,在保证现场施工安全的前提下,提升现场作业效率,确保工程按期投运。”该工程项目经理万学飞介绍道。

自2024年10月全面开工以来,国网蒙东电力全力推进桃合木500千伏新能源汇集输变电工程建设,实现“39天完成可研、10个工作日取得核准批复”。目前,该工程变电站设备基础完成100%,构支架吊装完成100%,线路基础浇筑完成100%,铁塔组立完成75%,进入导地线架设阶段。“五一”假期,国网蒙东电力建设人员坚守一线,有序推进导地线展放作业,为工程按时投运提供坚强保障。

【责任编辑:刘澄谚】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

总书记的两会关切丨全国两会上 习近平多次强调政绩观
两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?

精彩图集

十四届全国人大四次会议首场“部长通道”集中采访活动举行
两会新华社快讯:习近平参加江苏代表团审议
十四届全国人大四次会议开幕会在京举行
全国政协十四届四次会议开幕会在京举行
“五一”建设不停歇 坚守工程第一线
分享到:
