国网临汾供电公司首次运用完全不停电作业法更换柱上变压器

来源:中国能源网2025年04月02日 16:12作者:刘小元

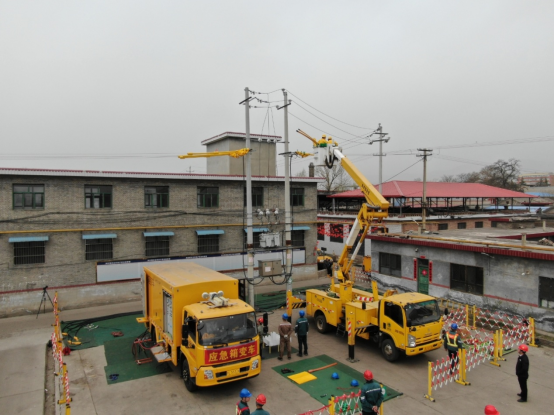

3月27日,历时5个小时,一台崭新的400千伏安柱上变压器成功进行更换,临汾尧都区刘村镇刘北村用户的用电可靠性得到进一步提升。值得关注的是,本次作业是国网临汾供电公司首次采用移动箱变车进行负荷转供,在用户完全不停电的情况下进行变压器的更换,减少150户用户6小时的停电时长,实现检修作业低压用户停电“零感知”。

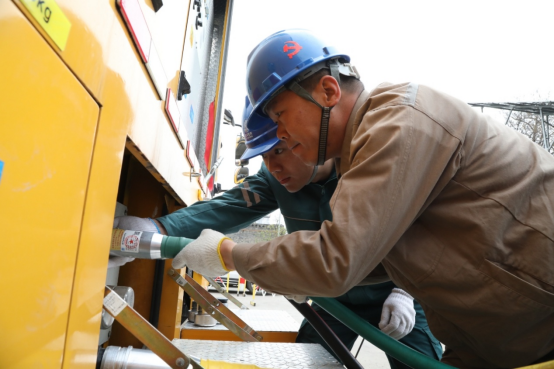

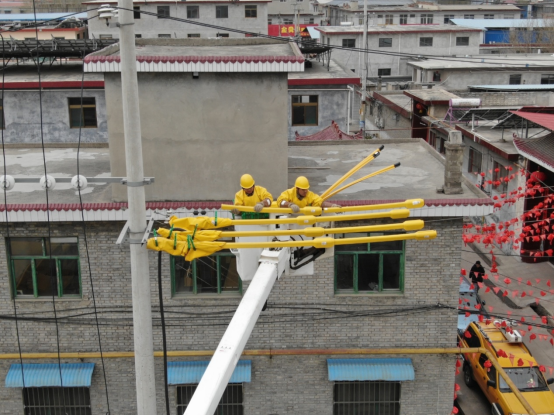

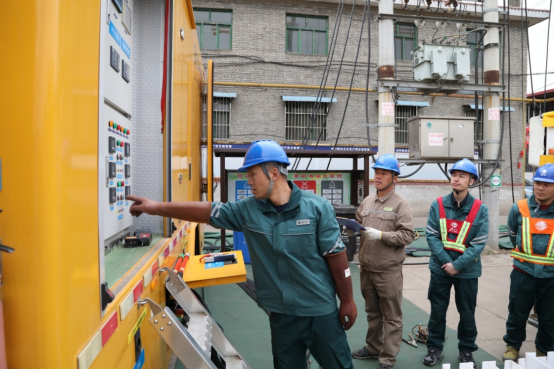

当日上午9时,现场作业人员协同作战、高效配合,依次交替作业进行安装高低压旁路电缆、对高低压架空线路进行连接、倒闸操作、移动箱变车与待更换变压器并列运行、柱上变压器退出运行、拆除高低压引线与架空主导线连接、更换柱上变压器、恢复高低压引线与架空主导线连接等操作环节。随着新更换柱上变压器投入运行、移动箱变车退出运行等关键环节步骤完成,标志着本次综合不停电更换柱上变压器作业项目取得圆满成功。

采用完全不停电作业方法更换变压器,面临着作业协同、移动箱变车负荷倒切等多重挑战。为确保作业流程安全可靠,该公司组建专项攻坚团队,采用“现场勘察+桌面推演”的方式,以“零停电、零感知、零风险”为目标,展开全链条精细化筹备,将作业流程拆解为21道工序,将措施再精准、流程再精细。此次综合不停电作业项目的成功实践,是全省首次运用完全不停电作业法更换变压器,不仅攻克了不停电更换变压器的技术难关,更形成可复制的标准化作业体系,从‘不停电’到‘零感知’,该公司迈出了关键的一步。

下一步,国网临汾供电公司将持续落实国网山西省电力公司专业会议精神,组建不停电复杂作业“柔性攻关团队”,将点面结合发挥典型引路作用,继续拓展应用场景,全力打造以“装备应用为主,人工力量为辅”的不停电作业新模式,着力解决在配网建设改造与客户正常供电之间的矛盾问题,实现配网检修期间让用户体验“零感知”成为优质服务的新常态,让人民群众用上舒心电、满意电。

【责任编辑:刘澄谚】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

总书记的两会关切丨全国两会上 习近平多次强调政绩观
两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?

精彩图集

十四届全国人大四次会议首场“部长通道”集中采访活动举行
两会新华社快讯:习近平参加江苏代表团审议
十四届全国人大四次会议开幕会在京举行
全国政协十四届四次会议开幕会在京举行
国网临汾供电公司首次运用完全不停电作业法更换柱上变压器
分享到:
