青豫特高压主设备首次本地工厂化检修高效护航绿电外送

来源:中国能源网2025年02月14日 14:31作者:谢莉蓉

2月10日,在位于青海省西宁市城中区的国家电网高海拔特高压检修试验基地,一台来自±800千伏青豫特高压工程青南换流站的换流变压器(简称“换流变”)开始解体检修,这是继工程7台高端换流变在该基地完成生产组装并投产后的首次换流变本地工厂化检修,也是国网系统内首次在生产制造厂之外开展换流变工厂化检修,相较于返回原厂可节约工期26天,将更好保障青豫特高压工程安全稳定运行,护航青海“绿电”持续外送。

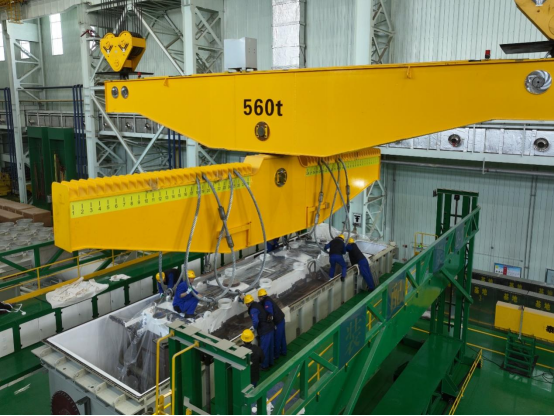

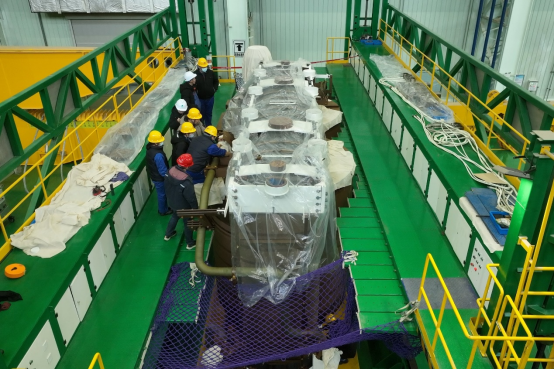

图为2月11日,在位于青海省西宁市城中区的国家电网高海拔特高压检修试验基地,一台来自±800千伏青豫特高压工程青南换流站的换流变压器正在解体检修。张朋/摄

±800千伏特高压青南换流站是世界首个新能源远距离输送大通道的起始换流站,于2020年6月30日起带电运行,至今已安全稳定运行近5年,累计向河南省输送绿电超700亿千瓦时。

青南换流站站内换流变分为±200、±400、±600、±800千伏四个电压等级,每个电压等级各有6台在运、1台备用,此次修复的是1台±200千伏换流变。在工程运行期间,运维人员发现这台换流变绝缘油中有少量乙炔和氢气,并呈现间断性缓慢增长趋势,存在影响工程安全稳定运行的风险,结合2024年青豫特高压工程年检采用备用相替换下了此台换流变。

根据以往维修方式,换流变等大型核心主设备出现故障需返回原制造厂进行修复,由于此台换流变制造厂距离换流站约2000公里,返厂修复运输周期长且安全风险大。“位于西宁市的国家电网高海拔特高压检修试验基地是为支撑青豫特高压工程建设和运维而升级改造建设的,具备为电力大型设备提供组装、检修、试验‘一站式’服务的能力,国网青海电力会同换流变制造厂综合研判评估,利用高海拔特高压检修试验基地,在青海本地就近开展换流变检修最有利于控制检修周期和管控风险。”国网青海超高压公司总工程师杨放南介绍。

为确保安全高效开展本次换流变首次工厂化检修,尽快恢复换流变的备用功能,国网青海电力编制详实的检修方案、作业卡、技术监督卡等,严格按照作业标准开展检修,工期约为2个月。期间需开展吊芯检查处理、器身入炉脱油、真空注油、出厂试验等近200道工序,通过全方位深度检查检修,彻底消除异常产气问题。

此次国网系统内首次在生产制造厂以外、在高海拔地区开展换流变本地工厂化检修,标志着我国高海拔地区特高压设备就地检修能力迈上新台阶。国网青海电力将在本次实践中充分总结经验,力争形成一套标准化流程,为偏远地区大型设备工厂化检修提供全新解决方案,为建设新型能源体系、实现“双碳”目标提供坚强保障。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统的核心引擎 第二集 深远海风电送出
新型电力系统的核心引擎第一集柔性直流输电技术
《大国重器 直创未来》——记国网经研院直流技术攻关团队
雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
青豫特高压主设备首次本地工厂化检修高效护航绿电外送
分享到:
