“西顺一线防冰改造现场工作完成,验收合格!”12月18日17时,随着220千伏西顺一线防冰改造现场工作负责人汇报结束,长治供电公司2024年输电线路防冰改造任务圆满完成。

今年年初,长治供电公司结合长治地区去冬今春5轮大范围雨雪冰冻天气下电网线路运行情况,梳理线路历史覆冰故障数据,分析故障成因,明确防范措施,针对10条线路存在的大档距脱冰跳跃、微气象区域覆冰、设备老旧、同塔双回等四类情况制定防冰改造方案,并结合线路实际情况,制定两步走计划,即2024年冬雨雪冰冻恶劣天气到来前完成6条线路改造,2025年完成剩余4条线路改造任务。
受长治地理因素影响,线路易覆冰区域分布在市区老顶山、平顺太行山区和沁源太岳山区的高山大岭之间,这些区域是雨雪冰冻和大雾大风等微气象天气的易发区。线路实际情况各不相同,长治供电公司具体情况具体分析,分别采取缩小档距、更改路径、设备更换、加装间隔棒等方式进行改造,并全部按照20mm覆冰厚度设计,以确保电网安全可靠运行。

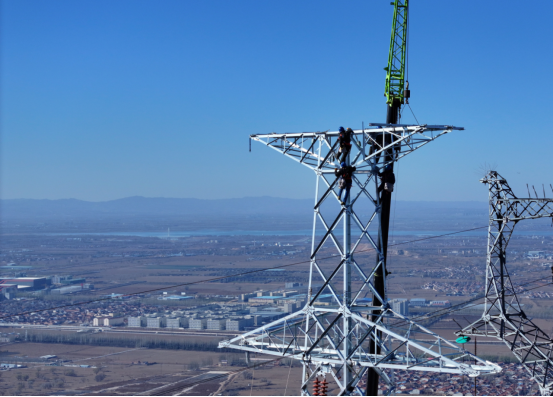

项目下达后,由于时间紧、任务重,且需解决部分杆塔基础开挖难度大、涉林协调困难、施工道路建设工作量大、部分区段物资需架设索道运输等问题,长治供电公司组织输电、运检、设计、施工及监理单位,制定改造方案,倒排现场工期,详细安排工作节点,协调停电工期,保障物资按时到货,并按照“周计划、日检点”的要求督促项目推进。
由于施工区域环境恶劣,微气象频发,给施工进度带来诸多影响,加之施工后期隆冬到来,面临天气寒冷、工期紧张、作业环境复杂等多重挑战。特别是12月10日晚上,全市普降中到大雪,位于平顺和沁源山区的220千伏青平线、110千伏聪古、兴古线作业现场白雪皑皑,现场人员克服重重困难,战严寒斗风雪,饮寒露食冷餐,肩抬人抗步行,倒班挑灯夜战,经过6天的不懈努力,按时完成了改造任务。
经统计,长治供电公司今年共对220千伏康海、青平、康西二线、西顺一线,110千伏兴古、聪古线等6条线路进行补强,共新建线路10.76公里、铁塔50基,拆除线路9.2公里、铁塔5基,加装相间间隔棒28支,更换地线及光缆23.06公里。提升了沁源煤矿、平顺光伏、高铁牵引等易覆冰区重要用户的抗灾保供能力。同时,在易覆冰区段补充5套观冰精灵和10套透雾可视化装置,加装234台微气象装置,购置1台移动直流融冰车,5套配网融冰装置,有效提高恶劣天气设备监测和应对能力。
2025年,长治供电公司将继续完成剩余220千伏康西一线,110千伏平西、西杏双回等4条线路防冰改造,提升历史覆冰故障线路的抗灾保供能力,保障用户可靠用电。
