国网白银供电公司:330千伏输电线路改迁让道G30连霍高速扩容建设

来源:中国能源网2024年10月31日 17:04作者:胡亚东

10月30日,国网白银供电公司历时10天完成330千伏输电线路迁改,让道G30连霍高速扩容改造建设,助力地方经济高速发展。

G30连霍高速公路忠和至清水驿段扩容改造项目位于兰州市皋兰县什川镇,为省级重点工程。国网白银供电公司330千伏30515银川二线跨越该地段。国网白银供电公司计划将原银川二线111号—113号进行改迁改造,以保证高速公路施工顺利进行,保障高压输电线路安全健康运行。

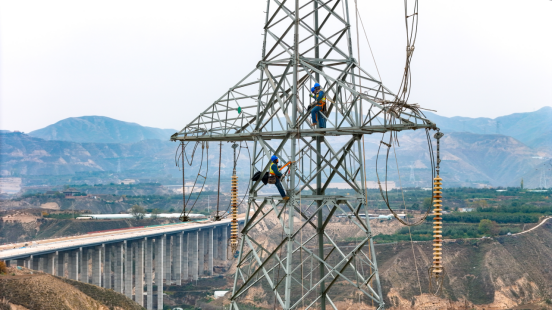

10月21日,线路改迁工作正式开始。国网白银供电公司输电运检中心工作人员起早贪黑,在尘土飞扬的现场展开紧张的组立新塔、拆除旧塔、展放导地线及光缆熔接等工作。作业现场不仅有高速公路施工的大型机械交叉作业,更有密集的蔬菜大棚及群众活动,施工安全管控难度大,安全措施、技术措施必须做到万无一失。

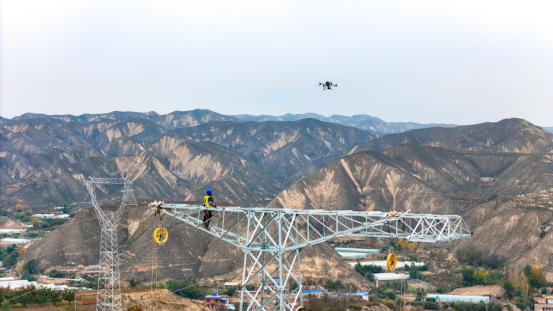

“难度系数最高的就是将原113号导地线平移挂接在新建的113号塔上,还有下方蔬菜大棚,更是损坏不得。”谈及此次施工,现场到岗到位的该公司输电运检中心副主任如是说。为保证施工安全,施工中调用无人机展放导引绳,保证放紧线作业过程牵引绳及导地线不落地,最大限度不影响高速公路正常施工及下方蔬菜大棚和群众的人身安全。

“此次改迁共计组立新塔3基、更换新导线1.8千米……”该公司输电运检中心负责人介绍道。自10月21日开工,至10月30日完工,工作人员利用10天时间,共完成新组立30米以上高塔3基,新建架空线路1.8千米,并完成线路光缆的开断与恢复。同时检修人员利用此次机会,为线路加装防鸟刺1050支,消除缺陷120余件,对全线路来了一次彻底大检修,设备健康水平得到进一步提升。

据了解,330千伏银川二线迁改结束后,与之相邻的330千伏银川一线的改迁工作也将于11月份开始。届时,途经此处的330千伏银川一、二线跨越G30连霍高速将满足输电线路“三跨”运行要求。同时,G30连霍高速扩容改造施工也将进入快车道。

【责任编辑:杨涵易】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

守牢大国能源“饭碗” 铸强矿山革新“引擎”——武强院士解码新时代能源保障与转型之路
上海市监局回应韩束被曝添加禁用成分:进一步核实调查中
能源奋楫·强国鼎新——扬帆“十五五” 开局最“一线”
运满满到货加价2600 中途为何多了一手?

精彩图集

再访美军空袭后的拉瓜伊拉港
华盛顿举行反对联邦执法人员暴力执法抗议活动
首批下穿太湖超大直径盾构机下线
沪宁合高铁南京特大桥跨滁河斜拉桥顺利合龙
国网白银供电公司:330千伏输电线路改迁让道G30连霍高速扩容建设
分享到:
