“宁电入湘”工程宁夏段基础施工全部完成

来源:中国能源网2024年10月28日 19:02作者:周序鹏 张鹏飞

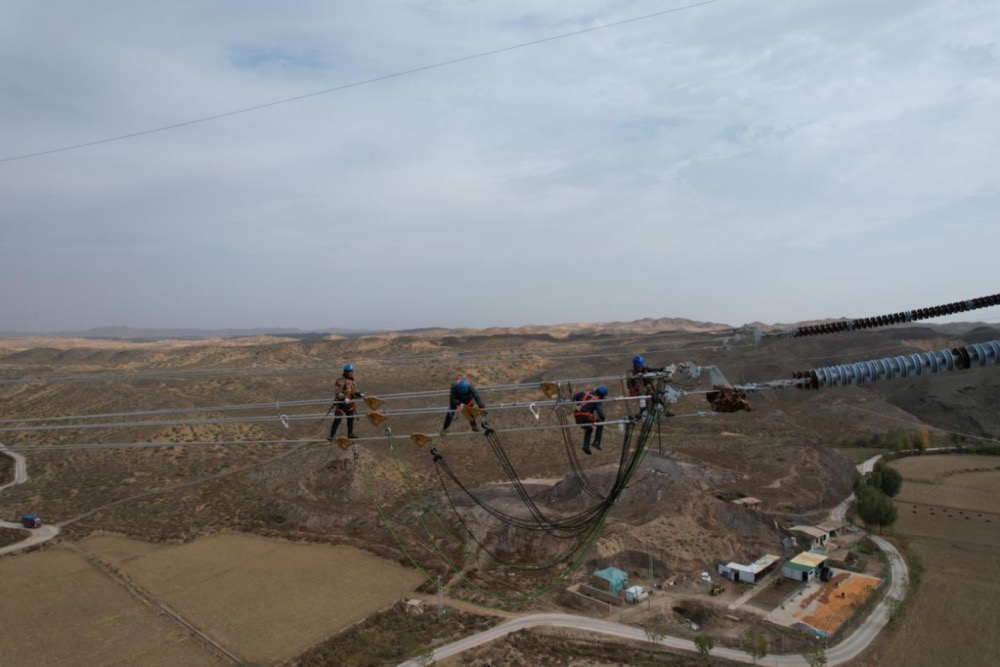

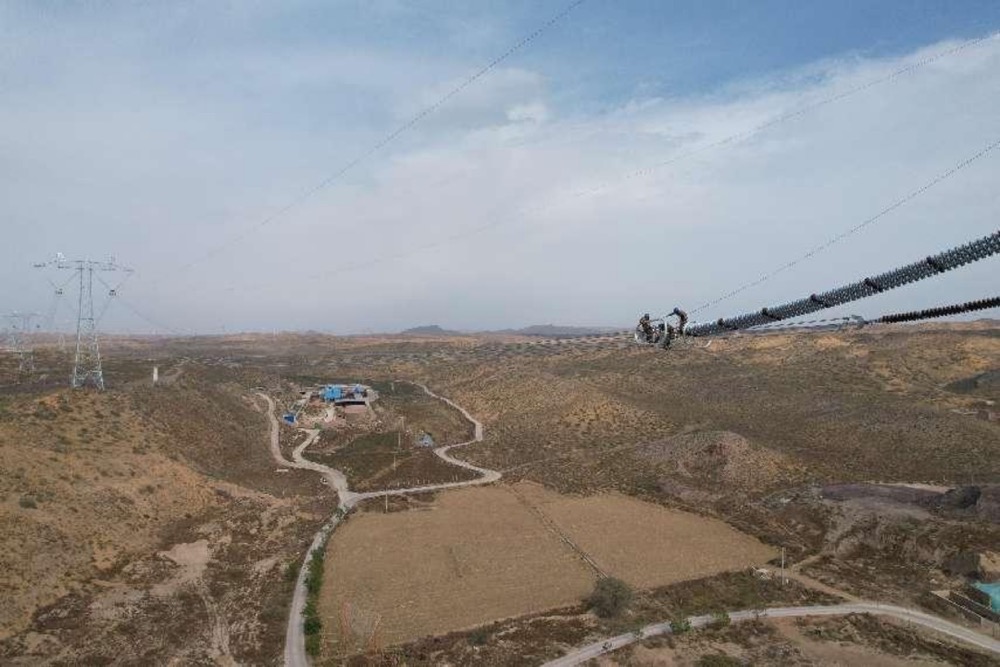

2024年10月25日,在宁夏中卫市中宁县余丁乡境内的宁夏至湖南±800千伏特高压直流工程(宁1标段)N0027号铁塔施工现场,国网宁夏电力有限公司施工人员正在进行平衡挂线作业。

截至目前,“宁电入湘”工程宁夏段基础施工已全部完成,杆塔组立781基,完成98.61%;导线架设208.904公里,完成57.73%。预计2024年底宁夏段全线贯通。

据了解,“宁电入湘”工程是我国首个沙漠、戈壁、荒漠地区风电光伏基地外送电的特高压工程,计划于2025年建成投运,投运后年输送电量将达360亿至400亿千瓦时。

2024年10月25日,在宁夏中卫市中宁县余丁乡境内的宁夏至湖南±800千伏特高压直流工程(宁1标段)N0027号铁塔施工现场,国网宁夏电力有限公司施工人员正在进行平衡挂线作业。周序鹏 摄
