提前提升抗冰能力 南网超高压公司加快推进施贤线提升改造项目

来源:中国能源网2024年10月22日 18:03作者:李品

10月17日下午3点,广西灌阳县洞井镇水竹窝村高耸的大山之巅,冷风阵阵,湿冷逼人,位于此处的黔电送粤”北通道——500千伏施贤线抗冰能力提升改造项目施工现场却热火朝天,现场20多名施工人员紧张有序地开展铁塔组装。

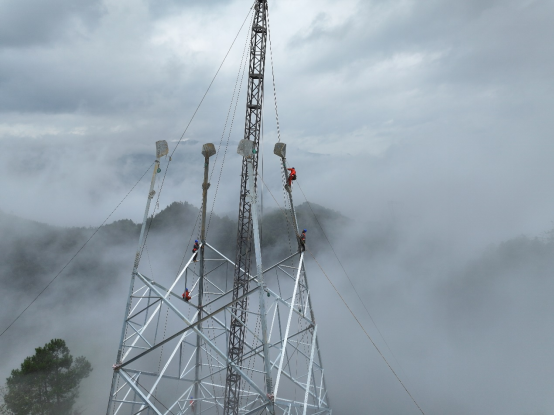

奋战在云端。南方电网超高压公司西电东送500千伏施贤线抗冰能力提升改造项目施工现场。李品 摄

施贤线抗冰能力提升改造项目是南方电网公司2024 年重点工程,南网超高压公司锚定寒潮来临前完成年内改造项目目标,成立了以公司主要领导为组长的领导小组,举全公司之力开展工程建设攻坚战,加快推进工程建设进度。此次施贤线抗冰能力提升改造项目2024年新建27基塔,分三段位于广西桂林市龙胜县水寒山、灵川县海洋乡小平乐、灌阳县洞井镇水竹窝等高山大岭上,线路经过的山顶平均海拔超1000米,山上气温偏低,湿度较大,微气象复杂,是每年防冰抗冰重点区段。

南网超高压公司柳州局基建部主任陈秋介绍,本次抗冰加固设计的防冰水平是由原来的15mm冰区,提升到了30mm冰区。原来我们的老塔也从15~20吨,也提升到了目前的100~120吨,大大提高了我们的这个防冰能力的一个提升。能确保我们线路安全地过冬,保障我们电网的安全运行。

据了解,施贤线抗冰能力提升改造项目,从开工建设到投运只有短短120天,时间紧、任务重,现场地势陡峭,环境复杂。南网超高压公司按照“一塔一策”、“一塔一班组”管理方式,采取超常规措施,27基塔塔基同时开挖,塔材同时运输、塔身同时组建,高耸的大山之巅,施工现场热火朝天。南网超高压公司提级管控作业风险,推行应急模式下业主、监理、施工安全管控“三人小组”,从安全、质量、进度等方面对没基塔进行全过程管控。项目自开工以来,截至目前已经基础开挖、浇筑全部完成,组塔任务完成过半,整体进度可控再控。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统的核心引擎 第二集 深远海风电送出
新型电力系统的核心引擎第一集柔性直流输电技术
《大国重器 直创未来》——记国网经研院直流技术攻关团队
雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
提前提升抗冰能力 南网超高压公司加快推进施贤线提升改造项目
分享到:
