±800千伏青豫特高压工程开启2024年度检修

9月11日,随着±800千伏特高压青南换流站运维人员完成最后一项设备倒闸操作,青海-河南±800千伏特高压直流输电工程2024年度检修工作正式启动,为即将到来的迎峰度冬电力保供提供可靠的能源保障,持续护航青海清洁能源安全稳定外送。

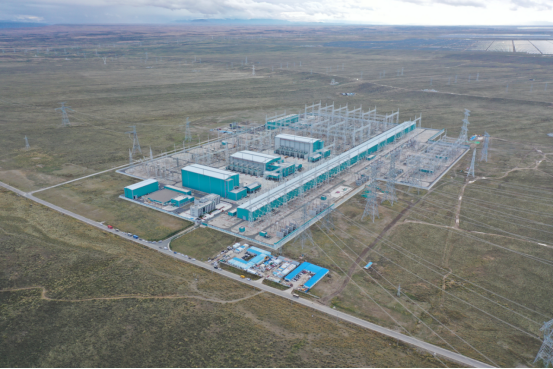

图为:±800千伏特高压青南换流站。董庆芳/摄

±800千伏青豫特高压工程是世界首条新能源远距离输送大通道,也是我国“西电东送”的重要输电通道。该工程起于青海省海南藏族自治州,止于河南省驻马店市,途经青、甘、陕、豫4省,线路全长1578千米。

本次年度检修是该工程自2020年底投运后的第4次年检,年检将持续至9月22日。期间,676名检修人员将在12天时间内对特高压青南换流站开展常规检修、特殊检修、重点功能验证、消缺项目、隐患治理项目共计241项,完成青豫特高压青海境内231千米输电线路共433基铁塔、105公里接地极线路检修任务,确保青海清洁能源可靠稳定外送。

“我们在冬季用电高峰期来临之前通过集中检修消缺和技改施工的方式对工程进行全方位‘体检’和‘诊治’,确保工程以更‘健康’的状态投入运行。”国网青海超高压公司副总经理张梁介绍,今年年检跟往年有所不同,国网青海电力首次对青豫线青海段进行全程精细化高空走线检查,对提前排查出有缺陷的21片玻璃绝缘子进行全部更换,对青南换流站一台换流变压器进行整体更换,确保全面排除设备安全隐患。同时,该公司统筹资源、统一管理,在年度检修期间,同步开展青南换流站1号调相机检修工作,进一步提高直流系统运行可靠性,保障迎峰度冬能源安全高效供应。

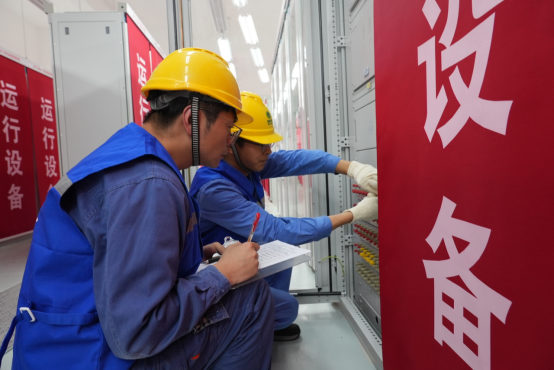

图为:±800千伏特高压青南换流站运维人员正在开展设备倒闸操作。张朋/摄

此次年检国网青海省电力公司高度重视,将“五级五控”“十不干”等管理要求严格落实到检修计划中,并在检修现场开展安全生产“十问十查”专项行动,确保作业现场各项风险可控在控。结合设备全寿命周期研究、健康状态评估和运维经验总结,科学制定设备检修策略,合理精准安排检修项目,统筹优化直流年检模式,实现高要求隐患治理、高品质专项检查,为青豫特高压长期高质量运维、促进能源低碳转型、服务“双碳”目标提供坚强保障。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。
即时新闻
要闻推荐
热点专题
精彩视频
追光者
采煤机的“超大份午餐”一刀煤!
藏在你家的“超级充电宝”
迎冬启序
精彩图集
人工智能通识教育进校园
中国石油大庆古龙页岩油年产量突破百万吨
济青高铁潍东上行联络线两座连续梁合龙
“双十一” 夜间物流忙
±800千伏青豫特高压工程开启2024年度检修
分享到:
