自8月12日以来,武都110千伏万象变正式进入验收环节。110千伏万象变是一座智能变电站,主要担负着武都区汉王镇的供电任务、兰渝铁路供电任务及周边小水电的上网送出任务。
针对此次验收工作,国网陇南供电公司变电运检中心选派业务骨干提前入场验收,编制各项应急预案和调试、验收进度计划方案,对照验收大纲逐条逐项开展“标准化”验收,严把验收质量关,完成缺陷分类管控和处理工作,全方位做好启动投产前各项设备检查验收工作。
朝乾夕惕 勇担验收之责
“变电二次班验收组汇报,今日严格按照验收大纲要求完成3个110千伏出线间隔设备验收工作,发现缺陷28项,复验缺陷89项,确认已整改52项,遗留37项”。“好的,将新发现缺陷及时反馈施工单位,要求及时整改,并持续跟进缺陷验收工作。”

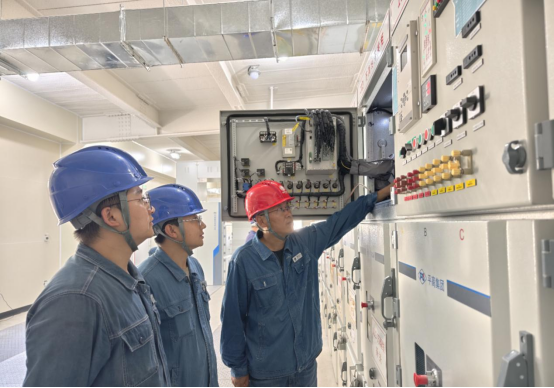

图为:8月24日,国网陇南供电公司验收小组正在对110千伏万象变开关进行验收。
在110千伏万象变电站验收阶段,该公司变电运检中心集中力量、攻坚克难,克服时间长、条件差、天气炎热等重重困难实行全过程“跟踪式”验收模式,进一步加强该站各项电网设备全方位了解。
提出缺陷、监督整改、复验,整改工作在一次次近乎“苛刻”的技术要求下完成,他们本着精益求精的精神,严把“质量关”的安全防线,为设备顺利投运奠定坚实基础,更好服务电网经济发展。
运行监控各专业积极做好关键环节施工验收。提前做好综合布线系统验收工作,针对变电站MIS提前开展IP地址和VLAN的划分,完成站内MIS系统通道申请及终端设备网络接入;开展D5000和E8000监控系统万象变主接线图及间隔图绘制、监控点表录入、远方遥控操作等功能配置工作,为接下来全站监控信息点表审核及遥信、遥测、遥控对点工作做好充足准备。
智能对点 创验收新纪录
电力监控信息验收是确保变电站投产前二次信号的完整性、准确性,网络安全验收是确保变电站内监控系统网络的安全性、可靠性。

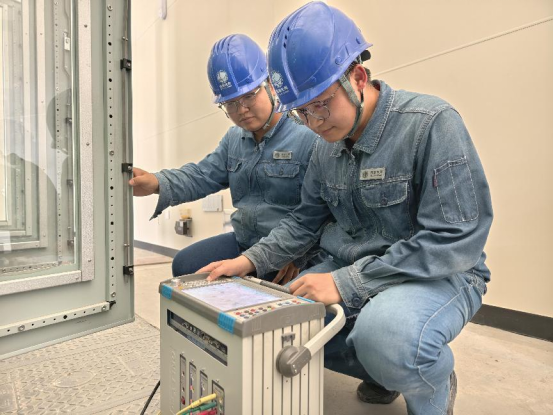

图为:9月1日,国网陇南供电公司变电二次班班员王山、尹博昊正在使用智能对点机与监控人员对点。
变电运检中心变电二次班以前采用“人工对点”的方式进行验收,现场调试人员借助对讲机在主控楼内报告点位名称,同组调试人员不停更换间隔、搭接环境,逐一核对信息点表。待后期调度数据网开通后,主站监控人员再次与变电站的调试人员通过电话进行实时通讯,再进行信号核对,存在查找错误时间长、往返时间多、对一个点位需要触发多次信号等诸多问题。为助力变电站对点工作高效、准确,变电运检中心乘着数字科技浪潮,决定引入智能对点装置,以110千伏万象变电站作为首次“试点”,通过智能对点装置进行对点验收。
其中,智能对点是指在监控信息验收工作中,调试人员无需在测控装置、监控后台以及远动装置之间来回核对,只需通过智能对点装置就可以自动读取全站监控信息,并实现监控信息自动转发、校核以及主子站间快速信息核对的高效信息联调方式。
110千伏万象变内二次信号总计2700余个,按照原来的联调验收方法,每核对一个信号,都要在对应的测控装置内找到对应的点进行模拟,其遥信联调时间至少需要一周。利用智能对点方式每小时可以核对500多个遥信信号,监控信息核对时间可以缩短至5个小时内,极大提高了工作效率,减轻站内调试人员二次核对的负担。
以干代培 勤练验收精兵
据悉,110千伏万象变电站采用新型GIS设备,且为智能站,在验收过程中,利用设备未带电的时机,通过老带新的方式,积极联系厂家技术人员进行现场培训,针对站内设备结构原理、传动调试跟踪,大力开展人员培训,提高专业技术水平。

图为: 9月2日,国网陇南供电公司变电二次班班员梁波、王山对110千伏线路进行同期试验。
同时,变电检修专业提前入场,“电网医生”要第一时间掌握自己的设备,开展智能变电站高、低压侧工程验收工作,完成设备外观、技术规范、设计图纸、保护校验、开关传动、高压调试等流程节点验收工作,共发现305条缺陷,已消除222条,高效推进工程建设和验收消缺工作同步实施。
“零缺陷”是我们“电力医生”的职责,我们把好准入关,切实把验收的各项任务落实落细。”变电二次班班员梁波介绍。
下阶段,国网陇南供电公司110千伏万象变电站验收小组将继续严格依据验收项目、质量标准、标准验收卡等相关规定,稳步推进该变电站启动验收工作,对验收过程中发现的问题及时汇总上报,对当日所发现的设备缺陷进行总结整理,同步开展缺陷复验消缺工作,确保圆满完成此次新站验收投运任务,为推动地区电网建设、能源产业转型升级作出新的更大贡献。
