来源:中国能源网2024年09月02日 15:54作者:牟旭东

9月1日14时22分,国网天水供电公司330千伏天水变电站2号主变由运行转为检修状态,标志着天水东部电网运行方式已全部调整到位,330千伏天水变电站2号主变停电检修工作已具备开工条件。

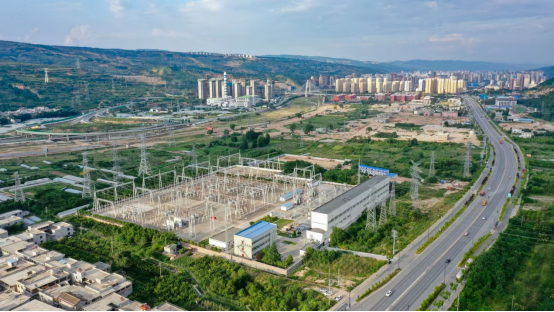

330千伏天水变电站是西北电网第一座330千伏分层分布式综合自动化变电站,于2002年6月6日建成投产,是甘肃陇东南330千伏电网的枢纽及电力分配中心,承担着天水市秦州区工农业生产生活全部负荷。

根据国网天水供电公司2024年9月份检修计划安排,330千伏天水变2号主变将于9月1日至9月12日检修,主要完成2号主变高压侧3331、3330开关拆除、就位、安装、二次电缆敷设、自动化信息核对工作,同时进行主变本体及高中低三侧所有间隔设备例行检修试验、保护校验、后台信息核对等工作。

为确保检修工作顺利实施,国网天水供电公司科学调度,优化调整电网运行方式,精准进行数据校核,反复开展论证计算,优化运行控制条件,全力保障2号主变停电前天水东部电网所有运行方式全部调整到位,确保对用户的连续可靠供电。针对2号主变检修期间,单台主变运行存在的五级电网事件风险,提前组织编制发布电网运行风险预警通知单和运行风险分析评估报告,制定周密的预控措施和事故应急处理预案,认真开展反事故演练,全力护航停电检修工作万无一失。

同时,针对本次检修作业现场点多、面广、密集交叉等情况,该公司超前谋划,周密部署,组织召开专题会议,对“组织措施、技术措施、安全措施及施工作业方案”进行了严格细致的审查,详细规划施工步骤和流程,明确工作中的危险点,强调施工过程中的安全保障,确保各项安全管控措施落实到位,确保施工技术和方法正确应用,确保施工过程安全无误,确保检修作业按预定计划有序进行,为330千伏天水变2号主变停电检修工作顺利进行打下坚实基础。

检修期间,该公司将对施工作业实施全过程无死角监督检查,标准化规范化进行施工管理,保障施工作业安全和施工质量优良,全力护航天水330千伏变电站2号主变检修工作顺利实施。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

新型电力系统的核心引擎 第二集 深远海风电送出
新型电力系统的核心引擎第一集柔性直流输电技术
《大国重器 直创未来》——记国网经研院直流技术攻关团队
雷鸟电视被指虚假宣传,消费者曝光“维权被要求签保密协议”

精彩图集

核电送出特高压工程开展高空作业
中国成功发射通信技术试验卫星二十六号A星
世界杯成为民众表达不满的契机,墨西哥迎来抗议浪潮
渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
330千伏天水变电站主变检修开工
分享到:
