国网三明供电公司:完善三明南部电网网架 下好迎峰度夏“关键棋”

来源:中国能源网2024年07月04日 15:29作者:陈菲 周长其

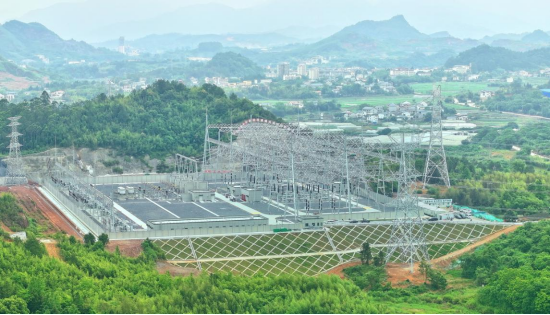

近期,随着220千伏桃增Ⅰ路、桃增Ⅱ路、桃增Ⅲ路等线路顺利试运行24小时,标志着三明南部片区以桃源500千伏变电站为电源核心的220千伏网架完善成功,为改善三明南部片区电源网架,服务永安、明溪、清流、宁化四县(市)经济发展,提供了更加可靠的电源保障。

据悉,永安500千伏桃源变配套220千伏线路工程设计较为复杂,受线路走廊受限影响,实施极为困难,需要依序启动9条线路,除线路开断、光缆更换等常规作业外,更涉及线路走廊置换等复杂施工作业。国网三明供电公司从可研阶段设计源头开始,就组织设计单位会同施工咨询人员深度实施“先签后建”;开工前组织施工单位提前现场勘查,反复修改、完善实施方案。

“面对这些困难,建设专业的同事们都以‘钉钉子’精神扎根现场,与施工作业人员‘同进同出’,加强现场安全管控、及时优化作业流程、反复纠偏现场进度、加强沟通协调。”业主项目经理周长其说道。

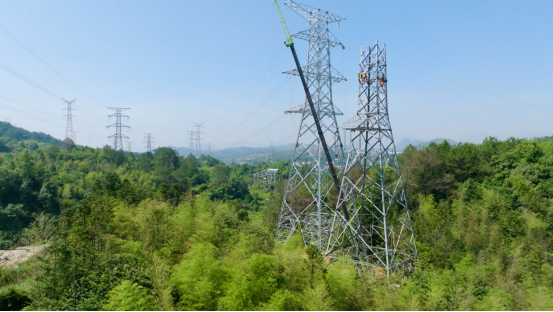

此外,该工程建设始终秉承“绿色建造与机械化施工相融并进”的绿色建造理念,大范围采用灌注桩基础、旋挖钻机基础、流动式起重机组立塔、无人机导引绳展放等机械化施工手段。特别是,流动式起重机组立塔、无人机导引绳展放应用率更是首次实现100%,同时,该工程从施工伊始即狠抓环水保建设,落实“一塔一图”设计,减小电力施工对周边环境扰动;应用“三联养分自循环增效植被修复”等绿电技术,在有效降低施工风险、提高建设效率的同时,探索出一条符合三明电网“绿电建造”的道路。

工程建设过程中还首次在架线前采用无人机倾斜摄影、激光扫描等先进技术进行通道建模,提前测算线路走廊情况并介入线路走廊林木障碍青赔协调、采伐证办理等,以智能化手段缩短检修施工时长,提高建设效率。

下阶段,国网三明供电公司将不断推动电网建设和优化升级,为构建安全、高效、智能的现代电网体系贡献更多力量,为地方经济社会发展提供更加坚实的电力支撑。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

国家能源局发布51个“人工智能+能源”高价值场景并组织场景开放试点
安福县物流产业园开业前夕更换运营商,被指抛弃“原配”不打招呼2026-05-24 19:23 发布于江西
全球首例 贺兰山重引入雪豹繁殖育幼成功
瑞幸新品饮用后可查出酒驾?记者实测饮用后已达酒驾标准

精彩图集

渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
推动可再生能源开发利用
7273辆新能源车从江苏南通出海欧洲
我国首座海上移动式多功能措施平台启运渤海油田
国网三明供电公司:完善三明南部电网网架 下好迎峰度夏“关键棋”
分享到:
