送电能力超100万千瓦!我国首套电网侧构网型SVG投运

来源:金台资讯2024年07月02日 18:22作者:谢勇

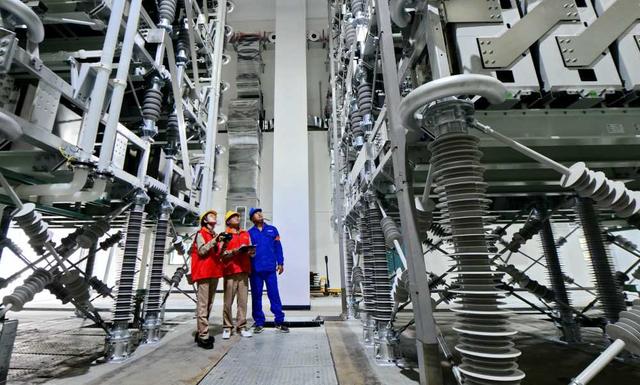

国网成都供电公司工作人员在500千伏广都变电站检查国内首套电网侧构网型SVG装置。陈翔/摄

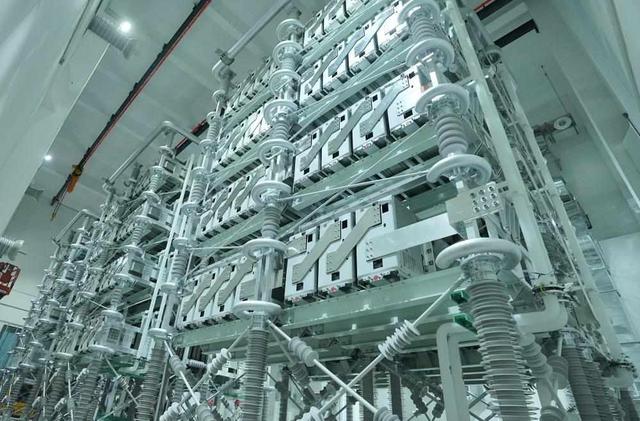

国内首套电网侧构网型SVG装置。邓依林/摄

6月29日,我国首套电网侧构网型SVG在四川成都500千伏广都站、玉堤站完成工程建设和系统调试后投入正式运行,工程提升德宝直流丰期送电能力100万千瓦以上。

什么是SVG?

SVG是“静止无功发生器”的英文缩写,是一种传统电气设备,在电网运行领域广泛应用。但此次在电网侧加装构网型SVG尚属全国首次。

电网侧构网型SVG具有“最高接入电压等级、最快调压响应速度、最强过载能力、最大单体容量、最复杂控制策略、最快建设速度”六大特点,最显著的就是力量大、反应快、抗压能力超强,具备7.5倍的过载能力,遇到系统故障时,能够几乎无延时快速支撑系统电压恢复。

SVG怎么建成的?

据了解,电网侧构网型SVG加装过程中,国网四川电力攻克技术空白、物资到货、工期紧张三大难关。在工程前期阶段组织技术人员到各地调研学习,深度参与装备设计调试,逐步掌握安装技术;为保证物资准时到货,国网四川电力派出资深专家主动靠前跟踪厂家生产进度,从源头上把控主设备及元器件原材料质量,并在4月开展物资驻厂催交及现场试验关键点见证;阀塔主体陆续运抵现场后,国网四川电力立即组织精干力量加班加点推进安装工作。

随着安装人员技术、配合愈来愈娴熟,效率逐步提升,建设团队仅用了21天就完成了5套SVG装置阀塔主体安装,共计安装了240台阀段、10台断路器,共敷设电缆180余公里。6月25日,SVG完成投运前验收检查、设备状态确认,并逐步带电;6月28日,开展短路试验并成功。最终,工程于6月29日正式投入运行。

SVG有什么用?

四川是全国最大的水电基地,随着成渝地区双城经济圈建设加快,叠加省内绿色高载能产业聚集发展,近年来电力需求增长迅速,已从传统的电力“送出大省”转为“送受并存”。成都作为川内最大经济中心、负荷中心,用电需求激增。而成都电网受端电网特征明显,网外主要通过川西水电通道输入,电量对外依存度高。在夏季负荷高峰时段,雅安、康定水电通道和德宝直流需要满送保障成都用电需求,二者存在此消彼长的“跷跷板”关系,无法同时发挥最大效能。

为解决这一难题,在国家电网公司的统一领导下,国网四川电力坚持系统观念和问题导向,引入见效快的新装备、新技术,组织国网成都供电公司、四川电力科学研究院、四川特高压直流中心等单位,在成都500千伏广都、玉堤变电站开展构网型SVG装置新增项目,在两处变电站共计加装5套66千伏构网型SVG。

SVG的投运将进一步提升电网稳定性,在夏季高峰负荷时段,±500千伏德宝直流输电线路送川能力预计将从约120万千瓦提升至约220万千瓦,相当于只用了不到半年的时间就新建了一座100万千瓦的发电厂,有效缓解成都电网电力保供压力,切实保障成都民生和经济社会发展用电需求,提高了四川电网的科技含量和智能化水平。

据了解,到2025年的“十四五”末,1000千伏川渝特高压工程、成都500千伏“立体双环”网架建成后,成都电网SVG将助力德宝直流丰期送电能力提升至满功率300万千瓦,极大缓解夏季用电高峰期电力供应压力。

【责任编辑:慕悦】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

守牢大国能源“饭碗” 铸强矿山革新“引擎”——武强院士解码新时代能源保障与转型之路
上海市监局回应韩束被曝添加禁用成分:进一步核实调查中
能源奋楫·强国鼎新——扬帆“十五五” 开局最“一线”
运满满到货加价2600 中途为何多了一手?

精彩图集

再访美军空袭后的拉瓜伊拉港
华盛顿举行反对联邦执法人员暴力执法抗议活动
首批下穿太湖超大直径盾构机下线
沪宁合高铁南京特大桥跨滁河斜拉桥顺利合龙
送电能力超100万千瓦!我国首套电网侧构网型SVG投运
分享到:
