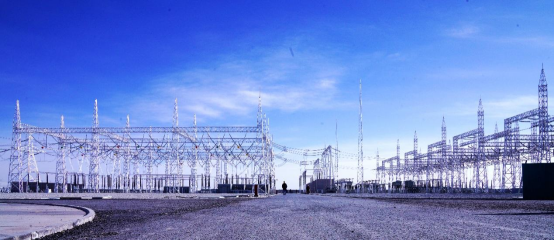

2023年12月29日,750千伏昆仑山输变电工程正式投运,进一步增强了青海海西地区电网主网架结构、推动新能源大规模开发利用,为青海省今冬明春电力安全保供和打造国家清洁能源产业高地提供了重要支撑。
工程建设期间,国网青海省电力有限公司充分发挥技术、人才、管理等方面优势,数千名电网建设者攻坚克难,艰难动工、精益施工、高效竣工,仅用1年时间,在确保安全和质量的前提下,提前完成了工程建设任务。
艰难动工
2022年11月底,750千伏昆仑山输变电工程开工建设。当年12月6日,国网青海送变电公司土建分公司项目经理、750千伏昆仑山变电站工程施工项目副经理陈守玺带领7名技术人员,赶赴格尔木市乌图美仁光伏光热园区内的施工现场开展现场勘察工作。
陈守玺有着18年工程建设经验,但乌图美仁乡施工现场的艰苦条件大大超出了他的预期:满目戈壁黄沙、四野荒无人烟,白天狂风骤起,夜间气温骤降,最近的镇子也在20千米外。
2022年12月8日,经过两天勘察,青海送变电公司土建分公司组织人员、机械、材料进场。“施工现场周围1.3千米直径范围内的地面全部被绵沙覆盖,两驱车根本进不去。”回想起当时的情景,陈守玺记忆犹新,“我们用装载机前拉后推,硬生生把载有物资的货车拉到工地,然后搭起帐篷生火炉取暖,一边搭建项目部、一边开工平整场坪。”

深冬的乌图美仁茫茫戈壁分外寒冷。夜间零下15摄氏度的气温使得工程车辆的油液凝滞,次日需要使用喷灯烤两三个小时才能启动,严重影响工程进度。为此,项目副总工程师韩鹏带领6名工作人员,彻夜对40余台工程车辆定时启动预热,确保天一亮车辆立即投入施工。在全体人员的共同努力下,场坪工程正常需要1个多月的工程量只用了25天便完成了,这也为后续工程建设争取了宝贵的时间。
为应对恶劣的冬季施工环境,陈守玺和同事们下了一番功夫。为确保混凝土搅拌质量,施工人员把水温加热到60摄氏度后投入使用;基础混凝土浇筑完成后,施工人员在表面覆盖两层塑料薄膜、两层棉毯保温养护,并在现场搭设暖棚,加设火炉、暖风机保暖养护,确保混凝土成型质量。
2023年5月25日,昆仑山输变电工程第一批主变压器、高抗基础具备设备就位条件;2023年6月底,整体土建施工完成,准备进入电气安装阶段,工程建设进度远远超出预期。
该工程的基础拆除模板后,混凝土表面几乎能够达到镜面效果。昆仑变电站全站66组构架基础、642个HGIS设备基础和全站8956根地脚螺栓,没有一根因为质量问题影响构架吊装和设备安装。
精益施工
2023年6月,750千伏昆仑山变电站程进入电气安装环节。电气安装技术总负责人王章海带领数十名技术人员率先入驻变电站,着手开展电气安装准备工作。
750千伏、330千伏GIS设备安装工艺对环境要求极高,需要在无尘条件下开展。然而,乌图美仁地处荒漠戈壁,进入夏季后天气炎热,现场尘土飞扬,给GIS安装带来了极大挑战。为此,施工人员在做好7级防尘的基础上,增加了防尘措施:引进智能化喷淋系统,为设备安装创造了无灰尘条件。在施工人员精心作业下,GIS安装工作按照既定时间开展,实现安装一次完成、耐压试验一次通过。

750千伏主变压器箱体长约6米、宽约2米、高约4米,像一间密闭的房间,不论是在外部还是内部开展安装作业,对施工人员都存在不小的挑战。
为确保作业安全开展,项目管理人员在变压器箱体外部设置了牢固的安全带挂点,并在周围加装了特殊材质的网围栏,起到了双重防护作用,保障了箱体外部高空作业安全。在箱体内部,施工人员加装了大功率通风装置,全程输送干燥新鲜的空气,并由专人监测含氧量,从而保证了人员安全和安装质量。
此外,国网青海电力以建设环境友好型工程为目标,全面强化工程环保、水保工作,从组织、规划、实施、评价和人员安全与健康5个方面强化绿色施工管理,将工程现场打造成为绿色和谐工地。在生态保护方面,该公司限定施工机械在基础周边的作业范围,并广泛使用草垫、彩条布将机械、砂石等与地表隔离,加大环保、水保现场监督力度,精心建设环保型工程。
2023年10月下旬,经过为期4个半月的紧张施工,电气专业建设人员高质量完成了原本需要半年时间的电气安装工程。
高效竣工
750千伏昆仑山输变电工程是青海省首批“沙戈荒”大基地重点配套工程之一,也是青海省构建新型电力系统省级示范区、推动能源清洁低碳转型的重要工程。
750千伏昆仑山输变电工程工期紧、任务重,参建队伍众多、人员复杂,存在多专业深度交叉作业的情况,工程管控难度大。国网青海电力结合工程实际,强化项目部组织分工,建立以业主项目部为代表,施工、监理等参建单位协同配合的建设管理、安全质量、技术、物资供应及运输、医疗卫生、生活等10大保障体系。该公司精心组织,周密安排,层层分解落实责任,形成全面覆盖、不留死角的工作体系,确保了工程建设高效推进。
750千伏昆仑山输电线路走廊穿越沙漠、戈壁、河网等地貌,地质条件复杂,施工困难重重。2023年6月8日,在750千伏昆仑山输电线路工程铁塔组立现场,项目总工程师李松手持铁塔组装图纸,指导工人开展塔材组装工作。工人在地面上把一块块塔材组装成片,然后通过小型吊车吊装组立塔腿、塔身部分,最后由大型吊车吊装组立塔头、横担部分。现场机械轰鸣、人头攒动,紧张有序、忙而不乱。
750千伏昆仑山输电线路工程建设期间,广大建设者主动适应现代化施工发展形势,不断优化施工流程,基础开挖、混凝土浇筑、铁塔组立、导地线展放等工序,全面应用机械化施工技术,因地制宜采用链式挖掘机、旋挖钻机、大吨位吊车等机械配合作业的形式,有力保障了整个施工过程的安全和质量,大大提高了施工效率。

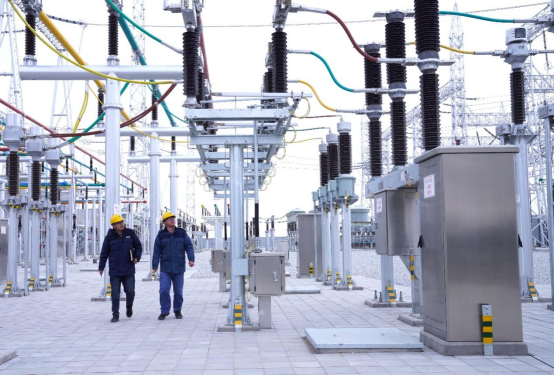

2023年10月底,750千伏输电线路全面建成;2023年11月初,昆仑山变电站工程全面建成;2023年11月10日,昆仑山输变电工程验收及缺陷消除工作正式启动。国网青海电力统筹协调运维单位、施工单位、设计单位及物资供应等相关单位,联合开展验收及后续缺陷消除工作,有力保障了工程投运。

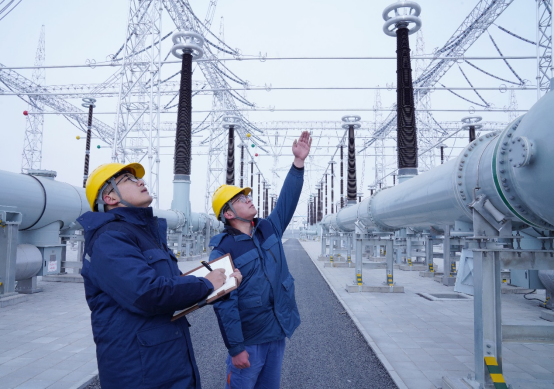

国网青海超高压公司750千伏昆仑山变电站站长樊於刚表示:“我们将充分发挥设备主人制作用,认真做好站内设备运维工作,加强设备监测、巡检力度,全力保障设备安全运行,为青海海西清洁能源电力高水平开发及电量消纳提供有力保障,助力地方经济高质量发展。”

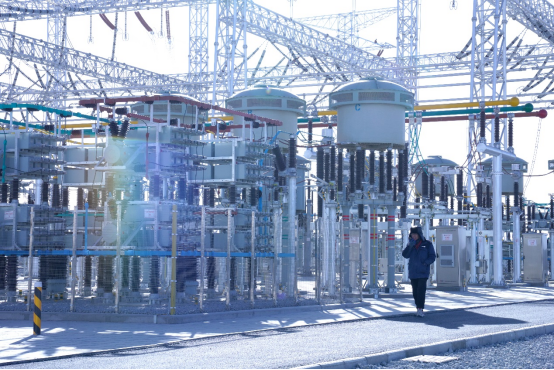

昆仑山输变电工程本期新建750千伏昆仑山变电站一座,包括210万千伏安主变压器2组,新建2条750千伏线路,与750千伏柴达木换流站相连,新建5条330千伏线路,与周边新能源汇集站相连。预计接入光伏发电装机超过400万千瓦,每年可促进海西地区清洁能源电量消纳近60亿千瓦时,为青海打造国家清洁能源产业高地注入了澎湃动能。
