196米!准大二期1号间冷塔顺利结顶

来源:中国能源网2025年07月02日 14:28作者:蒙媛

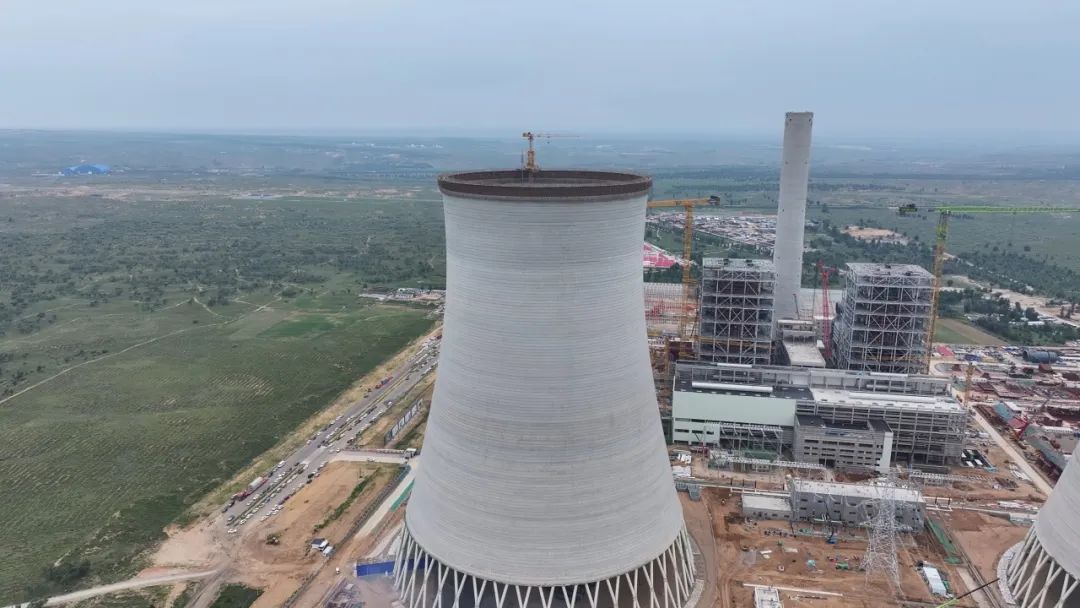

6月26日,随着最后一方混凝土浇筑完成,准大电厂2×100万千瓦煤电一体化扩建项目(简称准大二期项目)1号间冷塔顺利结顶,比计划工期提前2天,标志着项目又一关键节点目标圆满完成,为后续机组调试投产铺垫了坚实条件。

1号间冷塔由电建集团承建。其筒壁为钢筋混凝土双曲线薄壁结构,筒壁混凝土总方量约为22000立方米,总高196米,相当于65层楼的高度,筒壁最大厚度2米,最小厚度0.32米,筒壁采用三脚架翻模施工工艺,由塔式起重机和施工升降机配合完成材料运输。

施工期间,参建各方始终把项目安全、质量放在首位,科学布控作业进度,确保各项节点顺利推进。在浇筑过程中,实行筒壁体系联合验收制度,严格控制翻模强度,并设专人控制同一条件试块的留置、养护,确保数据的真实性和准确性,最终按期完成了目标任务。在筒壁作业阶段,每周定期对施工平桥及升降机状态进行检查,发现问题及时整改。施工到顶的1号间冷塔X柱外观、筒壁曲线及外观质量均满足行业标准要求。
