四川眉山西500千伏输变电工程正式投运

来源:中国新闻网2025年06月12日 17:52作者:刘忠俊 毛瑞 谢春艳

6月12日,四川电网眉山西500千伏变电站2台120万千伏安主变压器正式并网运行,标志着眉山西500千伏输变电工程顺利投运,为迎峰度夏期间电网安全运行和电力可靠供应提供保障。

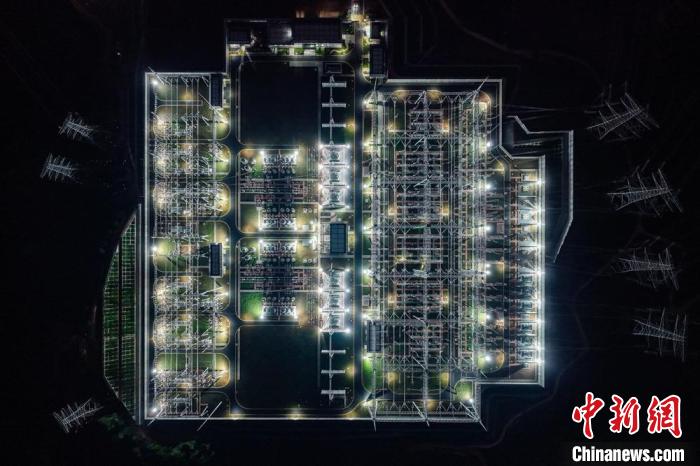

航拍夜色中的眉山西500千伏输变电工程。杨昌建摄

据了解,作为四川省2025年首个投运的新建500千伏输变电项目,眉山西500千伏输变电工程新建了变电站1座、线路42公里、铁塔108基,新增变电容量240万千伏安,眉山电网供电能力也从380万千瓦提升至570万千瓦。

国网四川送变电公司项目副经理肖熊表示,该项目以“土建工程量最大、施工工序最复杂、电气安装量最多”创下四川500千伏变电站建设三项之最,线路施工4次跨越S40遂洪高速公路、8次跨越220千伏线路。

“15个月工期里,雨季是最大挑战。”工程业主项目部项目经理吴志云介绍,土壤含水率超标导致场平、桩基等工序施工难度大。参建单位采用全机械化施工,运输、开挖、浇筑等环节机械化率达100%,并运用无人机航测与三维设计预演技术,实现施工全程可视化管控。同时,国网四川超高压公司采用“人工+无人机”空天地协同巡检,确保了工程安全投运。

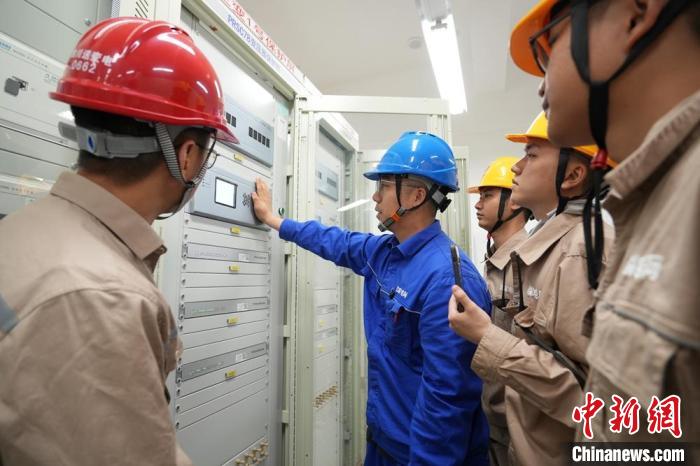

眉山西500千伏变电站内工程技术人员观察投运情况。牟雯雯摄

据悉,眉山西500千伏变电站投运后,四川省500千伏变电站(含开关站、串补站、串抗站)增至67座,进一步优化了电网结构。

【责任编辑:刘澄谚】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

总书记的两会关切丨全国两会上 习近平多次强调政绩观
两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?

精彩图集

十四届全国人大四次会议开幕会在京举行
全国政协十四届四次会议开幕会在京举行
两会丨十四届全国人大四次会议举行新闻发布会
两会·政协开幕丨全国政协十四届四次会议首场“委员通道”集体采访活动举行
四川眉山西500千伏输变电工程正式投运
分享到:
