广东能源集团首条独立运行的天然气长输管道投产

来源:南方新闻网2024年02月04日 08:05作者:叶绍明

近日,广东能源集团惠州LNG接收站外输管道项目投产段(白花分输清管站至接收工艺装置区)投产仪式在项目现场举行,标志着广东能源集团首条独立运行的天然气长输管道投产。

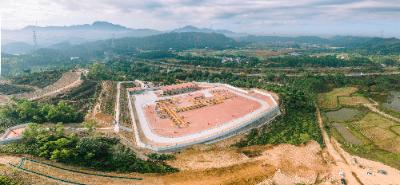

白花分输清管站 图片来源:广东省国资委网站

惠州LNG接收站外输管道项目是广东省2023年重点建设项目,由广东能源集团管道有限公司负责建设。项目全长116公里。投产段起自白花分输清管站,途经亚婆角分输清管站、大亚湾分输清管站等地,终至接收工艺装置区,全长44.6公里,包含4座站场和1座阀室,年输气量约39.2亿立方米,是项目的重要支线,也是保证下游用户用气需求的关键管线。目前,投产段已向下游供气。

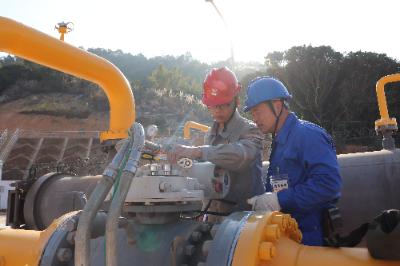

管道阀门调试 图片来源:广东省国资委网站

惠州LNG接收站外输管道项目投产段的投产,开创了惠州市惠东县天然气长输管道建设的先河,进一步完善了惠州市天然气基础设施建设,显著提高了粤港澳大湾区天然气利用水平。项目作为产业链的重要一环,是广东能源集团管道业务的“新名片”,形成了广东能源集团“天然气全产业链”的整体结构,是集团推进“一个再造、两个保障、三个转型”的“123”战略的重要实践成果。
