福岛核电站核残渣试取出作业中断 东电报告调查结果

来源:中国新闻网2024年09月05日 10:48

中新网9月4日电 据日本广播协会(NHK)报道,围绕日本福岛第一核电站核残渣试取出作业因操作错误延期,当地时间9月4日,日本东京电力公司向经济产业省报告了调查结果等。东电称,出现此问题是因为在准备阶段的确认工作不充分等。

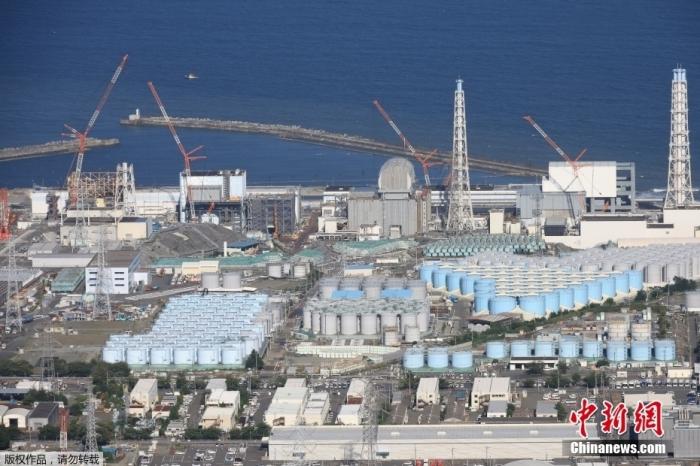

资料图:日本福岛第一核电站。

东京电力公司原计划在8月22日对福岛第一核电站2号机组反应堆内核燃料残渣进行首次试取出,但发现将设备送入安全壳的五根管道排列顺序不对,因此工作被推迟。

关于原因,东电表示,事前排列管道的地点辐射水平高,工作人员需要配备特定的服装和装备,此环境下容易出错。另外对管道安装的顺序没有充分确认。

此外,东电的工作人员也没有到场,之后也没有进行确认。

报道还称,东电将于5日召开记者会,详细说明此事件的原因及对策等。

报道指出,近一年以来,由于现场确认不足及相关文件不完备等,东电的管理体制屡受质疑。

2011年3月11日,日本东北部海域发生强震,导致福岛第一核电站全部6个机组中的1至3号机组堆芯熔化,形成核燃料残渣。如何取出1至3号机组安全壳内部的核残渣被认为是福岛核电站报废的最大挑战。
