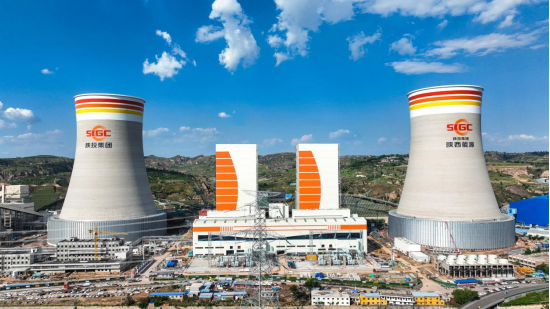

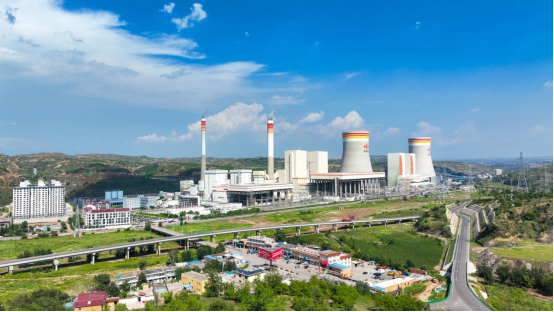

陕投清水川能源公司三期2×1000MW扩建工程5号机组投产发电

来源:中国能源网2024年01月16日 16:12作者:白雅琴 杨婷 詹望

1月15日18时18分,陕投集团清水川能源公司三期2×1000MW扩建工程5号机组圆满完成168小时满负荷试运行,标志着5号机组正式投产发电转入商业运营。

该项目是国家重点建设的陕北至湖北±800千伏特高压直流输电工程配套电源点和陕西省重点建设项目,规划建设2台1000MW高效超超临界间接空冷燃煤机组,其中5号机组已完成168小时试运行,6号机组预计今年上半年投产发电。

该项目运用三项“世界首例”,创造一项世界纪录,即世界首例冷源损失余热回收技术,有效降低机组冷源损失;世界首例零号高加全负荷投入技术和全抽汽10级回热技术,有效提高机组效率,节约燃煤;世界首例百万机组“四塔合一”技术,有效节约用地,消除视觉污染;全面优化设备系统和总平面布置,项目用地仅26.9公顷,创同规模工程世界最少用地。项目建成后,清水川能源公司将成为国内装机容量最大的煤电一体化企业和全国第六、西北地区最大的火力发电企业,对于保障“陕电入鄂”、促进陕西经济社会高质量发展、落实国家“西电东送”战略均具有重要意义。

自2021年7月17日项目开工以来,清水川能源公司锚定“对标一流企业,创建一流业绩,全力打造国内煤电一体化标杆企业”目标,倒排工期,挂图作战,严格把控工程安全、质量、进度、造价各个环节,高质量高标准实现5号机组锅炉水压、DCS受电、汽机扣盖、厂用电受电、锅炉酸洗、锅炉点火、汽机冲转、机组并网和168小时试运“九个一次成功”。

试运期间,5号机组主要试运指标均达到优良标准,机组负荷满足电网调度要求,电气保护、热控保护、自动化仪表等投入率均达到100%,脱硫、脱硝、除尘装置投入率达到100%,实测烟尘、二氧化硫、氮氧化物排放浓度均优于国家超低排放标准,机组实现清洁、低碳、安全、高效运行。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

国家能源局发布51个“人工智能+能源”高价值场景并组织场景开放试点
安福县物流产业园开业前夕更换运营商,被指抛弃“原配”不打招呼2026-05-24 19:23 发布于江西
全球首例 贺兰山重引入雪豹繁殖育幼成功
瑞幸新品饮用后可查出酒驾?记者实测饮用后已达酒驾标准

精彩图集

渤海首个千亿方大气田Ⅱ期开发项目主体结构建造完成
推动可再生能源开发利用
7273辆新能源车从江苏南通出海欧洲
我国首座海上移动式多功能措施平台启运渤海油田
陕投清水川能源公司三期2×1000MW扩建工程5号机组投产发电
分享到:
