9月20日,秋雨绵绵的陇南大地,110千伏同谷变电站内却是一派热火朝天的施工景象。国网陇南供电公司变电运检中心各专业班组正在冒雨进行1号主变压器附件的安装调试工作,这场与时间赛跑的供电保障攻坚战已进入关键节点冲刺阶段。

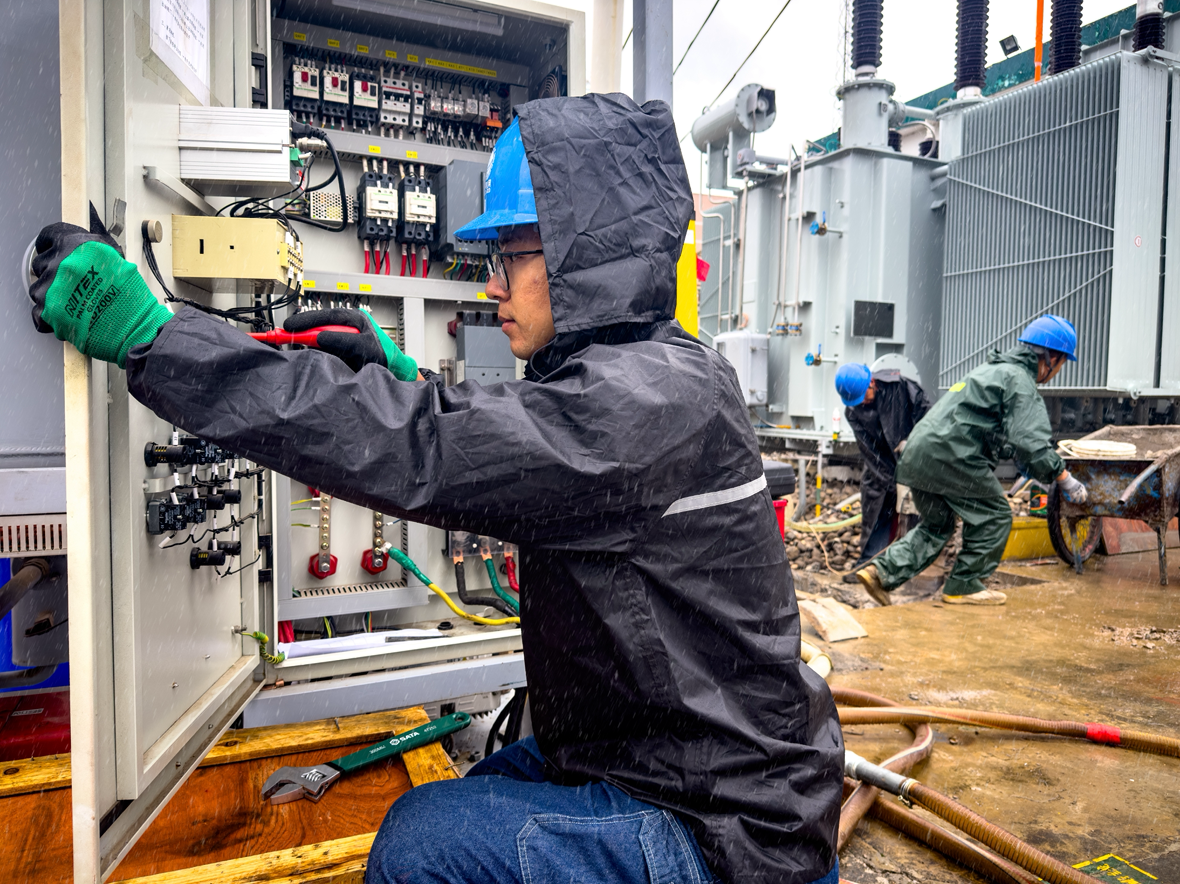

图为9月20日,国网陇南供电公司变电检修班检修人员王旭东正在110千伏同谷变工作现场维护变压器热油循环装置。
据悉,110千伏同谷变电站于2003年建成投运,肩负着陇南市成县片区的核心电能中转、区域电网稳定供电的重任。近年来,周边地区农业、工业发展迅猛,加之两台运行22年的主变压器内部老化、负荷承载能力不足等问题加剧,亟待升级改造。
为进一步优化电网电力配置、夯实电网运行稳定性、满足用户侧多样化需求,该公司迅速制定并积极推进检修计划,对1、2号主变压器及各电压等级设备进行全面升级改造。本次技改还将会把原有户外110千伏敞开式电气设备全面更换为HGIS组合式电气设备,极大地减少沙尘、潮湿、盐雾等环境因素对电气设备的侵蚀,从根本上消除多项安全隐患。
结合本次主变更换工作风险等级高、作业难点多的特点,该中心严格落实“三个提升”要求,在前期准备阶段,对涉及停电围栏布置、工器具及特种车辆到场到位、旧主变排油、本体及附件拆除、新主变本体及附件到位安装、抽真空及注油,主变交接试验等多道关键工序步骤,从安全管控、施工工艺、试验流程、物资储备、环节验收等方面制定了详实的检修方案。并邀请云南变压器制造厂技术专家到场进行专业指导,全力保障施工任务安全高效、有条不紊开展。
施工期间,公司精心策划、科学组织,着力优化施工方案和时序安排,紧盯重要节点,加强组织领导,管理干部到岗到位,加大协调力度,细化进度管控措施,强化节点计划的刚性执行。全方位落实施工人员的饮食供应、防雨措施和保暖物资保障。施工人员争分夺秒,确保了工程进度按照预期目标稳步推进,为工程的顺利完成筑牢坚实后盾。
110千伏同谷变电站主变压器及110千伏设备升级换新后,将有效提高成县辖区电网的供电可靠性,使陇南电网结构更加合理,电网运行方式更加灵活,电网适应力显著提升,实现电网安全可靠稳定经济运行,为推动地方经济高质量发展注入稳定发展动力。
