新增54万千瓦!大唐江津燃机项目1号机组投产发电

9月29日9时58分,大唐重庆江津燃机发电有限公司江津燃机项目(下称大唐江津燃机项目)1号机组顺利完成168小时试运行后正式投产发电。1号机组装机容量54.68万千瓦,投产后将为重庆用电高峰期的电力供应增添新保障。

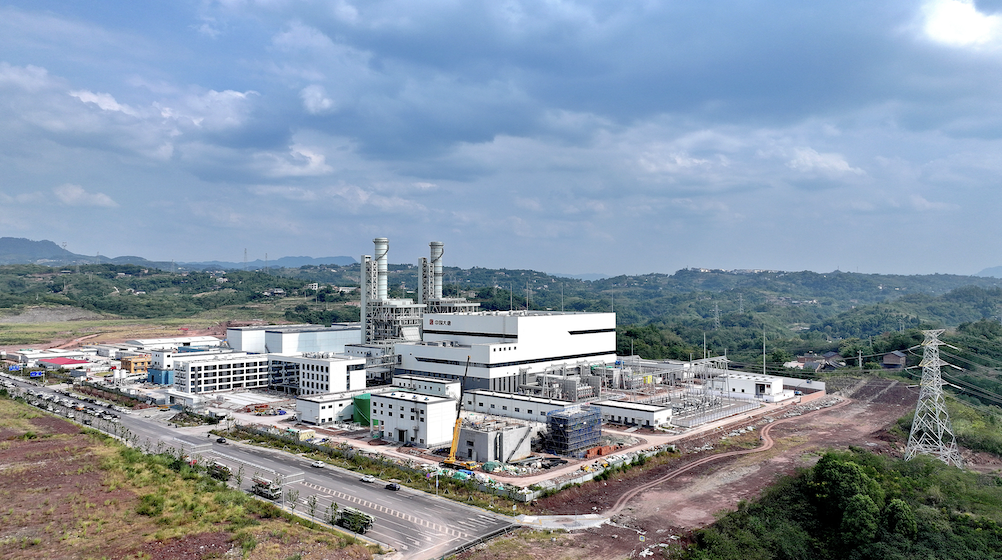

大唐江津燃机全景。王化全/摄

大唐江津燃机项目位于重庆江津枢纽港产业园,项目总投资约26亿元,占地面积171亩,规划建设2套54.68万千瓦的“一拖一”单轴燃气-蒸汽联合循环发电机组,总装机容量109.36万千瓦,同步建设烟气脱硝装置等配套设施。项目于2024年4月全面开工建设。9月22日,1号机组进入168小时试运行状态。

大唐江津燃机项目采用全球领先的“燃气-蒸汽联合循环”技术,与煤电项目相比,具有快速响应、灵活调峰、清洁高效的独特优势。按项目年利用小时2000小时计算,项目全容量投产后,预计年发电量超21亿千瓦时,预估每年可减排二氧化碳约60万吨,减少标煤消耗23万吨,对推动重庆构建清洁能源体系和绿色转型发展具有重要意义。

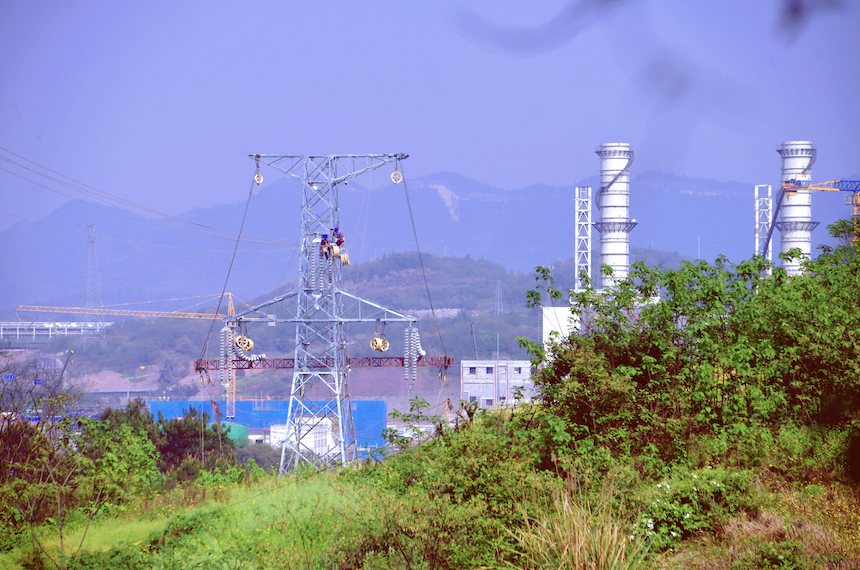

施工人员正在架设大唐江津燃机送出线路。王化全/摄

在服务大唐江津燃机项目建设中,国网重庆市电力公司主动对接、紧密配合,高效完成1号机组并网调试计划、试验方案及试验结果的审核,以及调度协议、购售电合同、供用电合同的签订等工作。

同时,国网重庆电力投资4346万元,于今年4月底完成大唐江津燃机项目送出工程建设,新建大唐江津燃机至220千伏长合、敖山变电站送出线路7.714公里,为1号机组的调试及投运打下了坚实的基础。

下一步,国网重庆电力将加强与大唐江津燃机的对接联系,全力做好2号机组建设的相关服务工作,持续提升重庆的电源自给能力,为重庆经济社会高质量发展提供更加可靠的能源支撑。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。
即时新闻
要闻推荐
热点专题
精彩视频
追光者
采煤机的“超大份午餐”一刀煤!
藏在你家的“超级充电宝”
迎冬启序
精彩图集
济青高铁潍东上行联络线两座连续梁合龙
“双十一” 夜间物流忙
2025世界动力电池大会在四川宜宾开幕
浙江首座220千伏新型数字智能变电站投运
新增54万千瓦!大唐江津燃机项目1号机组投产发电
分享到:
