“项”上生长 能量满格

节日期间,内蒙古能源集团重大项目施工现场处处涌动着建设热潮,建设者们用“不打烊”的坚守抓工期、抢进度,让一个个重点工程“施工图”加速变成“实景画”,让奋斗成为这个假期最动人的底色。

在金山三期项目现场,节日里的每一个夜晚,依然重复着同样的忙碌。百米高的主厂房在月光下勾勒出“钢铁森林”的硬朗轮廓,焊花偶尔从设备间隙闪过,与集控室亮着的屏幕交相辉映,调试指令、对讲机呼叫声在夜色里此起彼伏——这里正进行5号机组点火前的最后冲刺。作为国家重大建设项目、自治区能源保供和民生领域重点工程、蒙西电网重要电源支撑点和首府地区“西热东送”重要热源,金山第三热电公司全体干部职工与现场3000余名参建人员正以“中秋不停工、国庆冲点火”的紧张节奏,向着如期点火目标全力迈进。

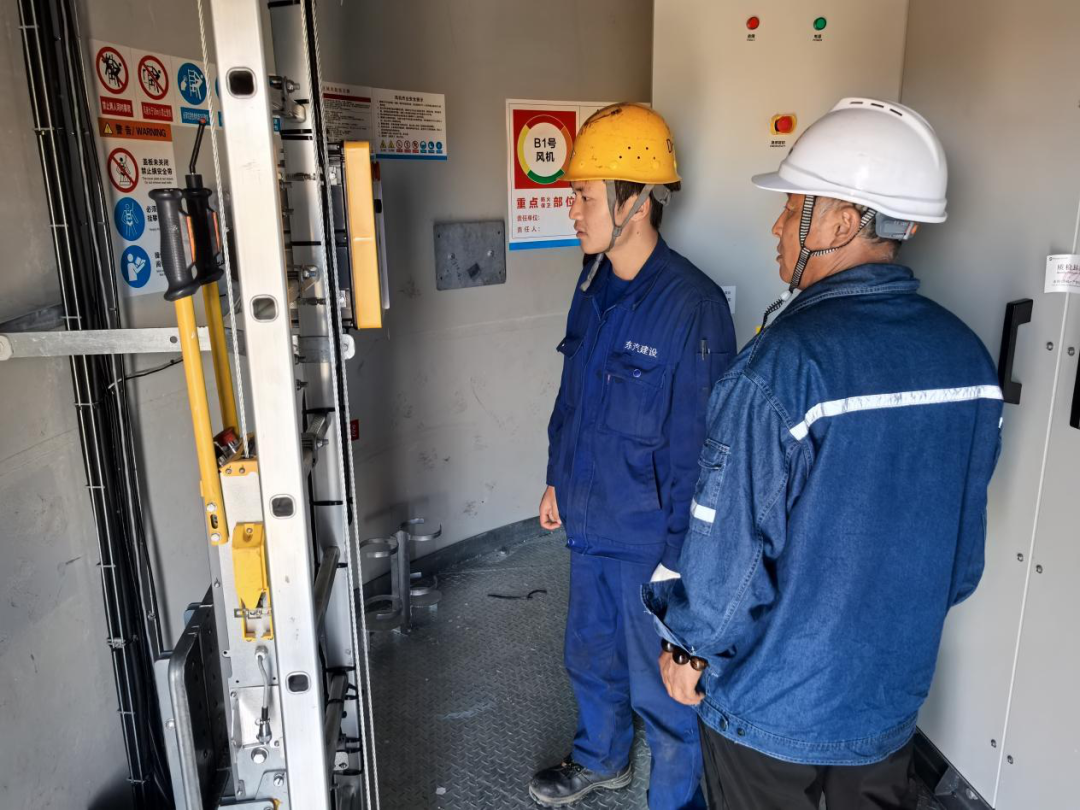

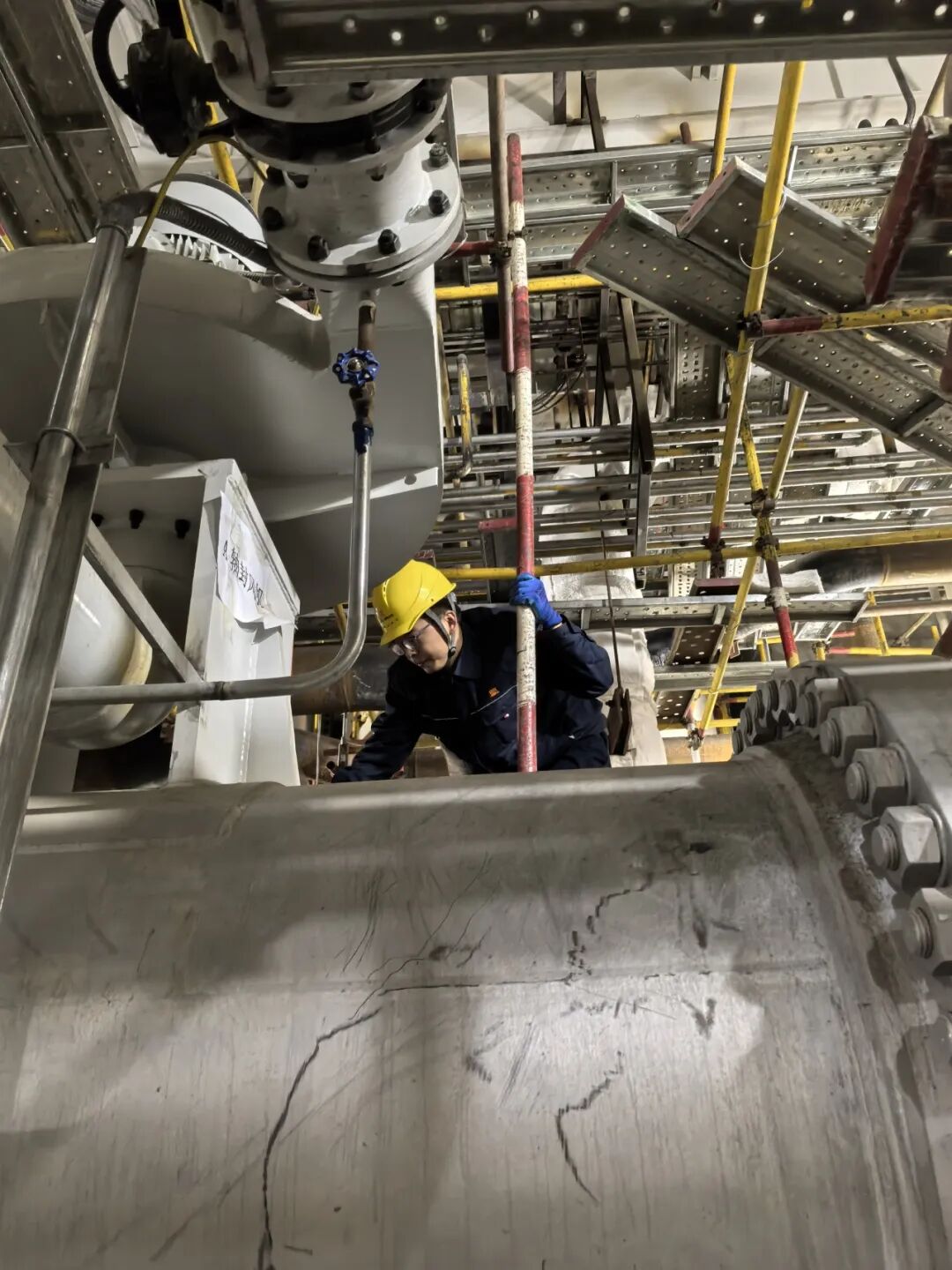

“再检查一遍轴封压力!真空还卡在35千帕降不下来,今晚必须拿下这个硬骨头!”当班运行部四值值长赫羽朋握着对讲机焦急地喊道。在设备运转现场,汽机主管赵伟蹲在凝汽器管道旁,手里捏着泡沫剂瓶,指节因用力而发白,他比谁都清楚,机组负压系统突然“卡壳”,若不及时解决,将直接影响点火进程。很快,运行部、工程部、调试院所、施工方组成20余人的检漏小组,拿着检漏仪、泡沫剂、测风条,从凝汽器抽真空系统到轴封系统,从疏水系统到压力表管,逐段排查。夜里的风带着凉意,他们却额头冒汗,“管道接口窄,得贴着才能看清”,运行部二值甄宽容趴在地上,把泡沫剂仔细涂抹在法兰连接处,直到凌晨2点,终于发现了两处细微漏点。随着一系列的操作矫正,当屏幕上的真空数值缓缓降至28千帕时,二值班组已悄然完成了交接班。

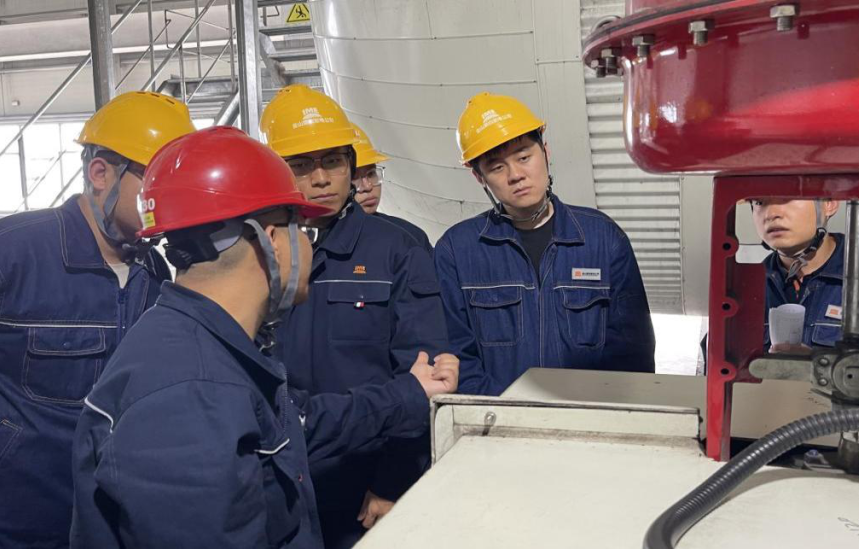

同样在与时间赛跑的,还有凝结水系统试运团队。凝结水泵电机启动后,逐渐提升运行频率,就在33至41赫兹区间时,振动值突然飙到20毫米/秒,远超8毫米/秒标准。“电机是机组‘心脏’的‘供血泵’,震动超标等于‘心律不齐’……”汽机专业王宁语气坚定。这支由5名党员组成的突击团队搬来振动分析仪,在狭窄闷热的凝泵坑里轮流值守,一次次测试、加装配重块。凌晨1点,当震动值稳定在5.8毫米/秒时,大家才想起晚饭还没有吃。“党员就是要啃硬骨头,点火前的每一次设备调试,都来不得半点马虎。”党员突击队队长姜英伟抹了把脸上的尘土和汗水交织的油污,又赶向了下一个试转设备。

这样的攻坚场景在厂区里随处可见。“为确保点火万无一失,党员突击队24小时轮班驻守,在水压试验、小机首次冲转试运、动力场试验等关键环节带头冲锋。”运行党支部负责人白云龙说。

“当天问题当天结”,设备部负责人沈庆东的话掷地有声。9月以来,团队已化解了27项调试堵点。9月25日,首批燃煤正式到厂,加上此前间冷塔通水、机组化学清洗、脱硫冷态调试、空气动力场试验完成,点火条件正一步步成熟。

窗外,朝阳正沿着主厂房钢架缓缓升起,一次次反复的调试、一个个精准的数值……写下了建设者们的勇毅担当。

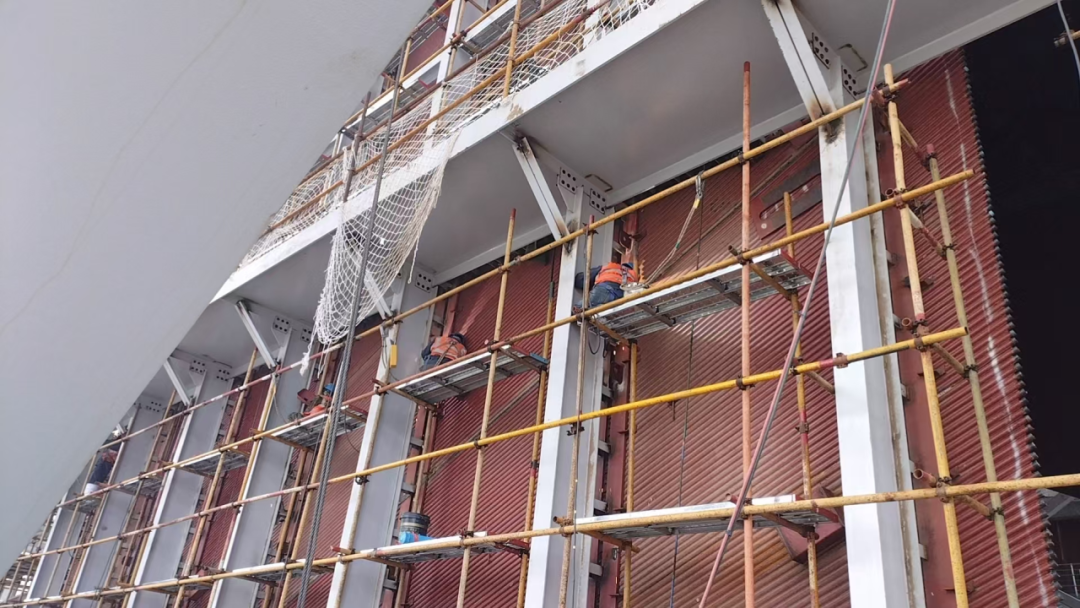

当国庆节的第一缕微光穿透晨雾,准大二期项目现场已褪去静谧。炉膛深处,受热面管道焊接作业持续推进,焊花在幽暗的空间里闪烁;锅炉外侧,封闭施工的脚手架上,建设者们正紧锣密鼓地加紧操作。节日期间,输煤栈桥的钢架搭建、关键管道的精准对接、锅炉本体的有序封闭等多线并行,2000余名建设者全员在岗,为项目投产按下“加速键”。

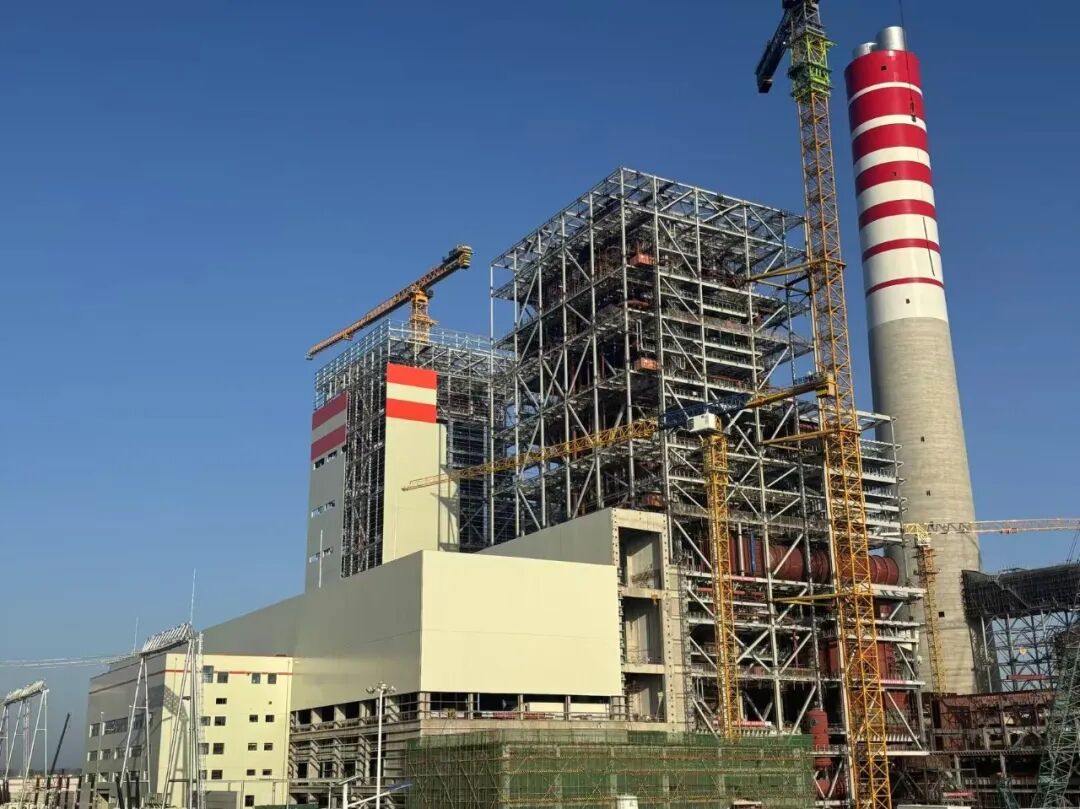

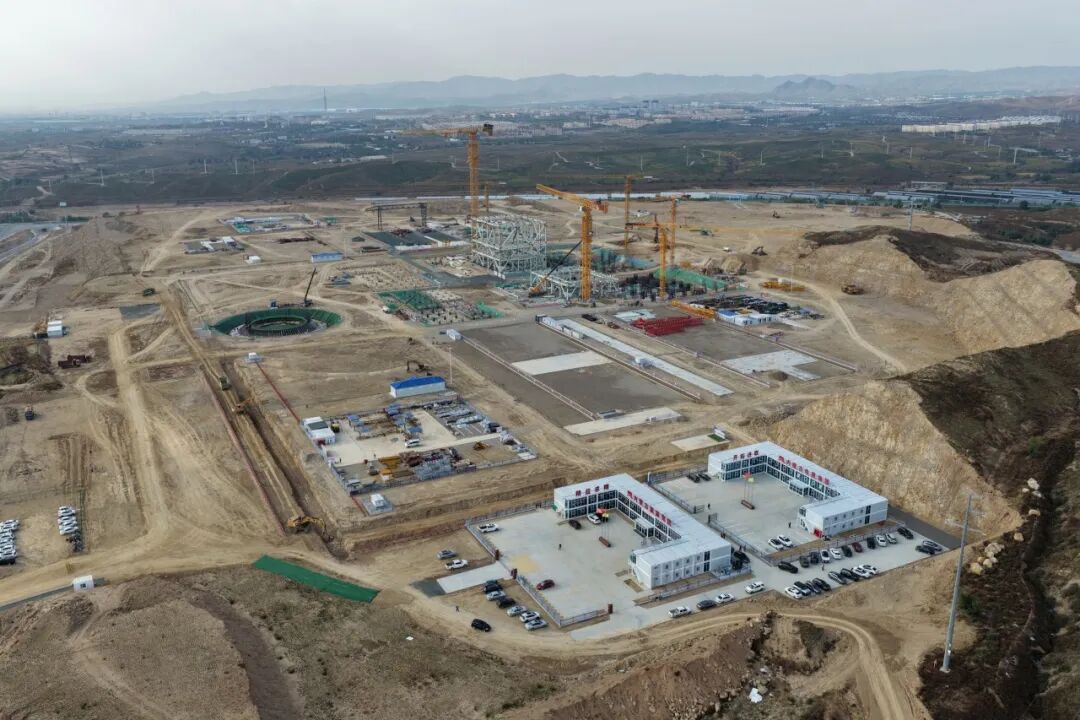

准大二期项目现场

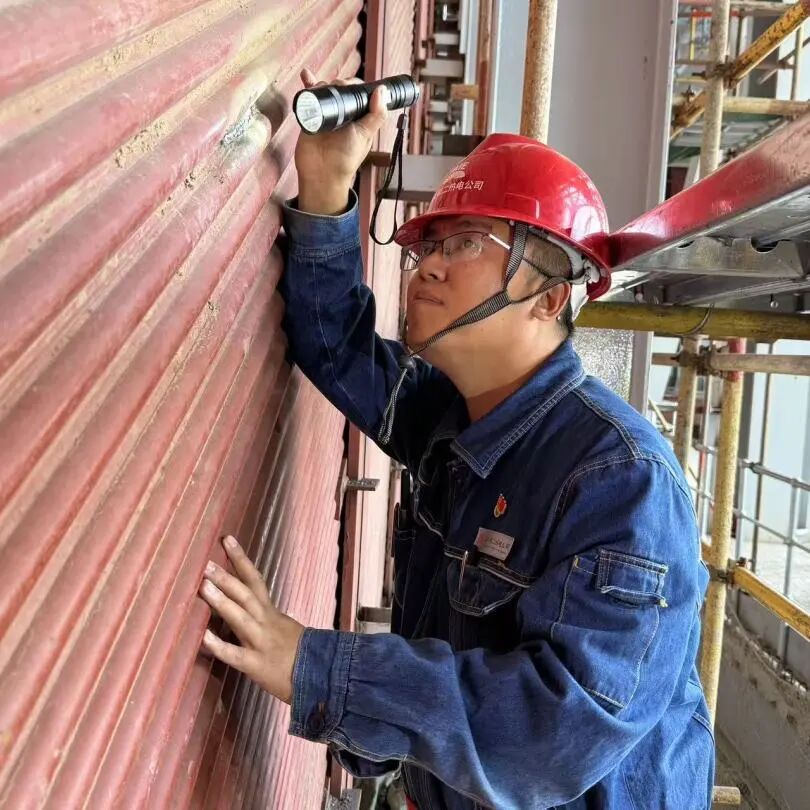

准大第二热电公司前瞻性制定“国庆攻坚专项方案”,以硬核行动破解进度难题。锅炉封闭是锅炉施工从“内部搭建”迈向“外部精装修”的关键转折点,完成封闭后,既能为锅炉保温、分部试运等后续工序构建稳定的温湿度环境,更能形成物理防护,隔绝外部环境干扰。节日期间,项目现场打破常规,该公司统筹各参建单位成立专项工作组,围绕1号锅炉封闭展开集中攻坚,凭借科学的工序排布、紧密的跨单位协作与毫米级的精准作业,确保项目平稳应对即将到来的季节考验。

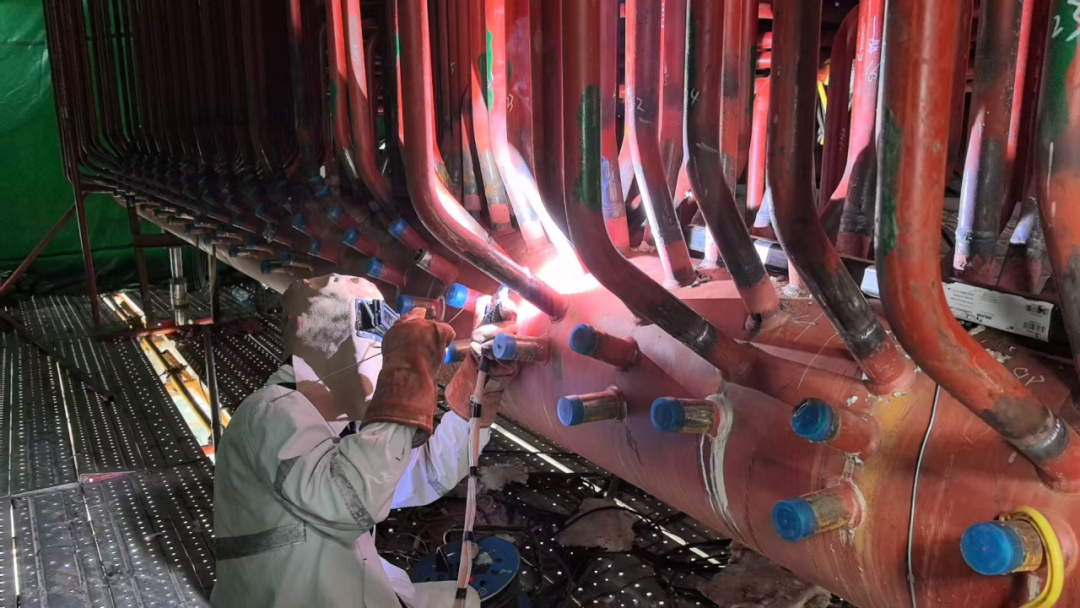

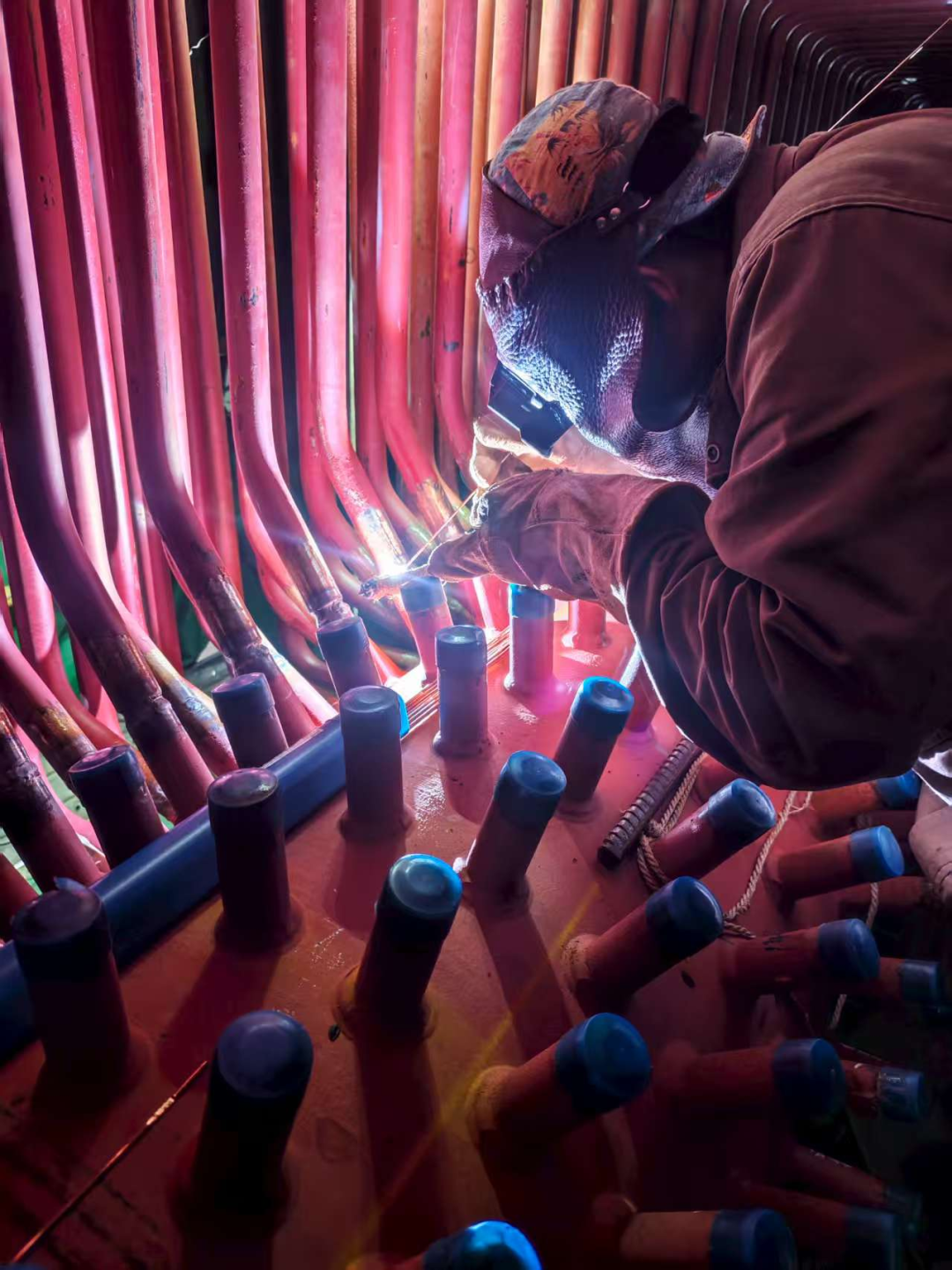

与此同时,2号锅炉炉膛内部,30余名焊工身着厚重的隔热服,在狭窄的空间内躬身作业,手中的焊枪是他们的“武器”。焊枪启动的瞬间,耀眼的焊花在黑暗中绽放,高温裹挟着金属熔渣的气息弥漫开来,他们的衣服眨眼间被汗水浸透,却丝毫未影响手中焊枪的稳定运行。如果说钢架是支撑锅炉机体的“骨架”,受热面管道则是保障能量传输的“血脉”,他们此刻焊接的每一道焊缝,都是守护电厂安全高效运行的“生命线”。

“国庆期间,我们既要确保工期目标不落空,更要守住安全底线,越是节假日,就越不能有丝毫松懈。”安全环保部部长鲁小平在节前部署时着重强调。

针对节日施工特点,安全环保部在强化“人防”巡查的基础上,全面升级“技防”手段,织密节日安全防护网。通过覆盖全场的视频监控系统,安全管理人员可以实时掌握各区域动态;利用移动巡检终端,隐患上报、整改闭环更加快捷高效;无人机定期航拍,为宏观安全管理提供了新视角。

截至目前,1号机组主厂房封闭完成90%,2号机组主厂房封闭完成80%,输煤系统主体工程完成80%,汽车卸煤沟封闭完成50%;1号机组汽轮机本体设备安装完成70%,辅机设备安装完成95%;2号机组汽轮机本体设备安装完成45%,辅机设备安装完成80%;输煤系统安装完成30%。

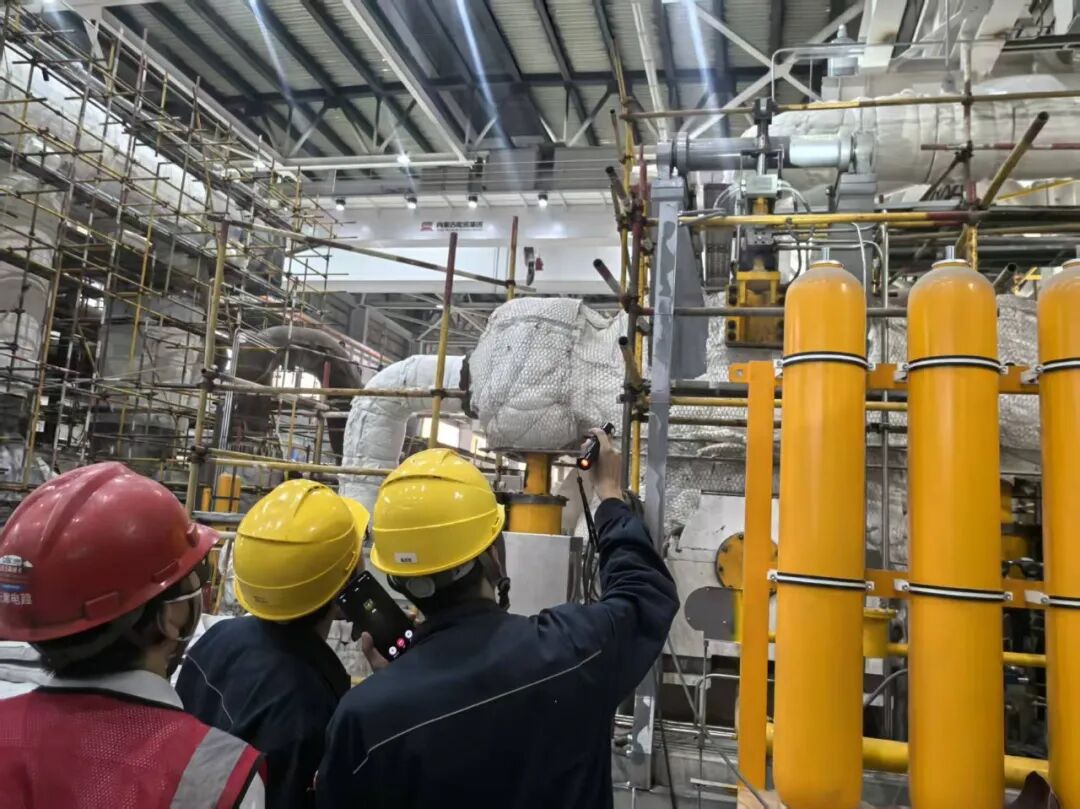

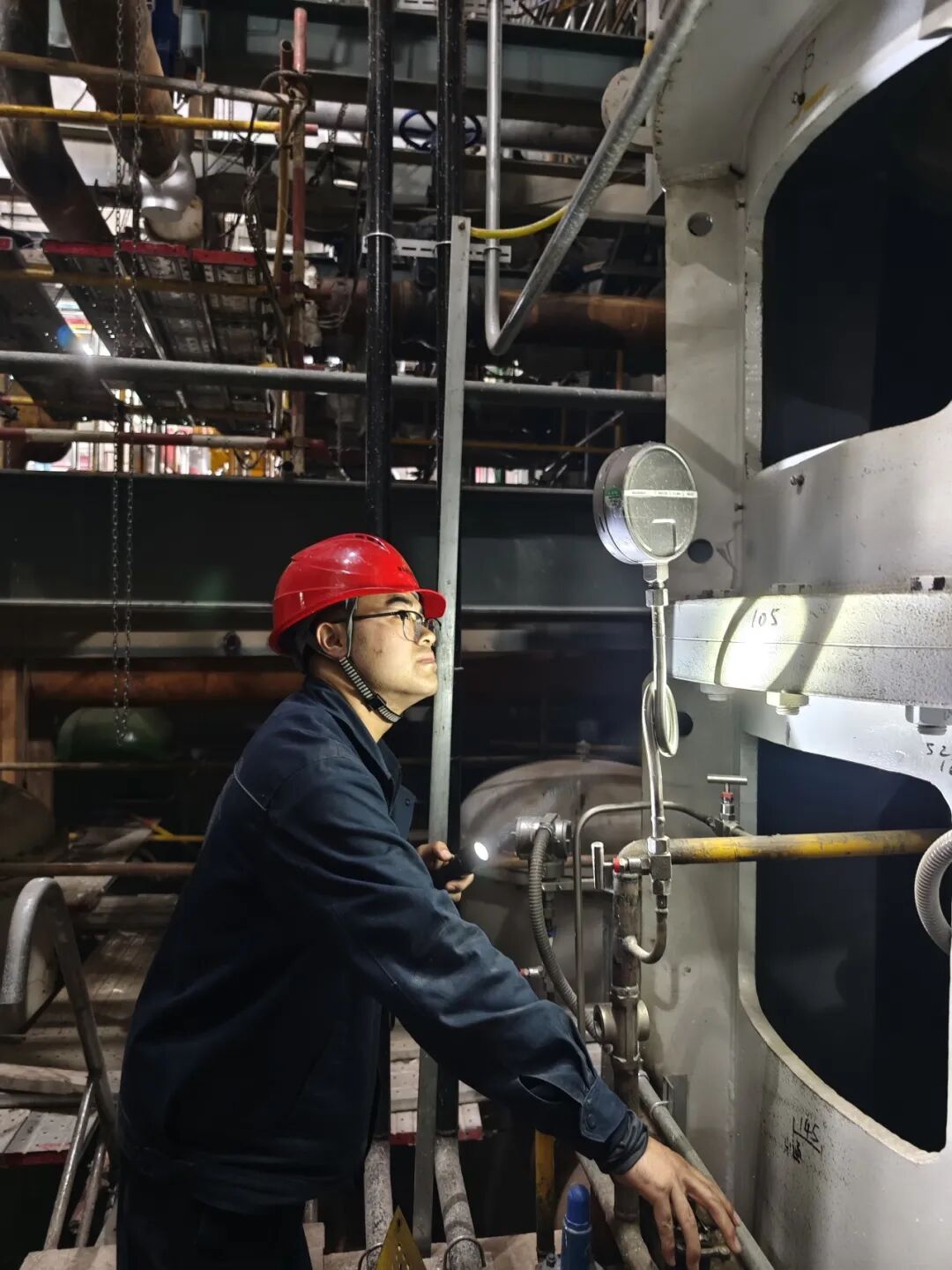

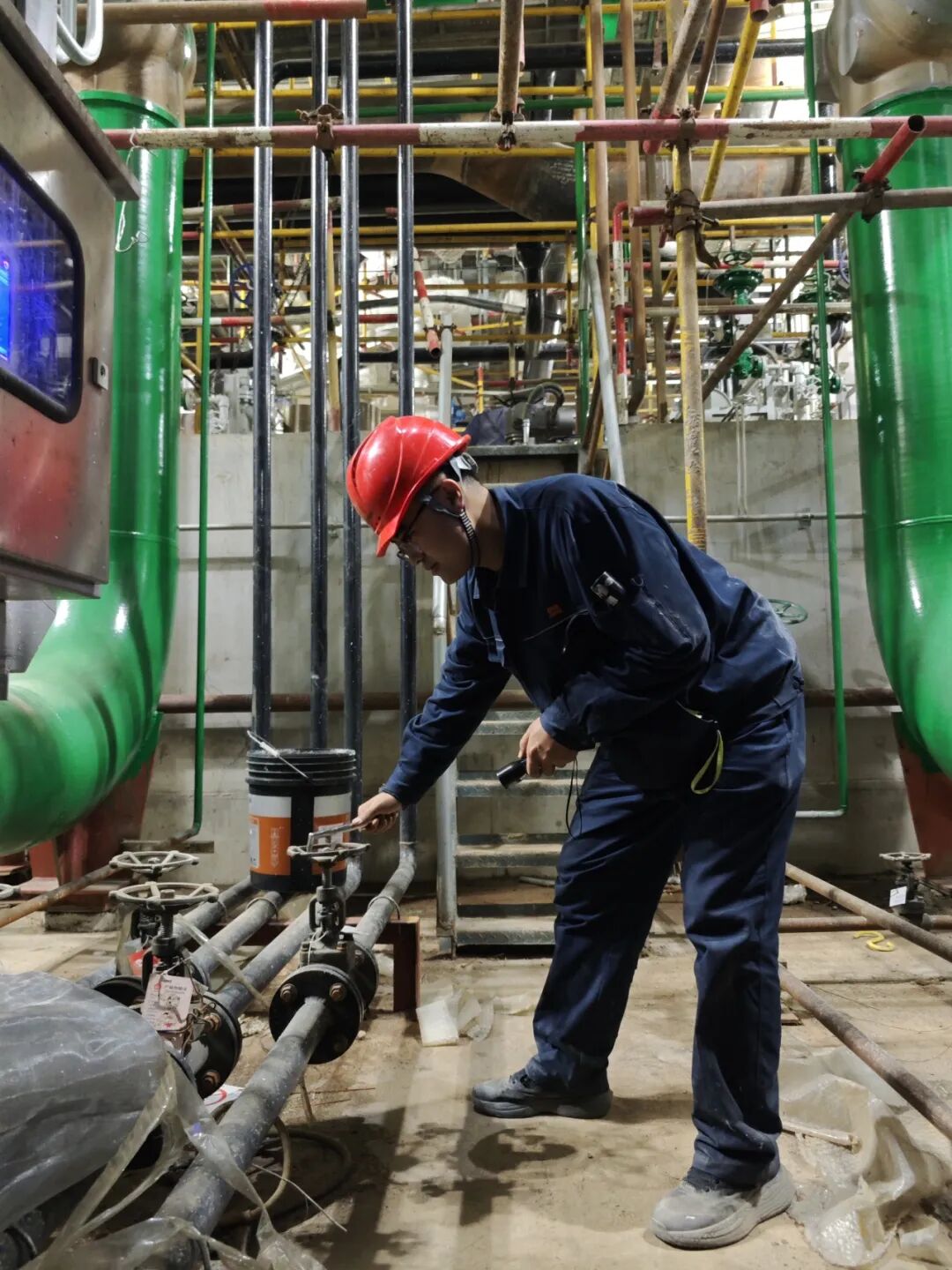

节日期间,金山第四发电公司生产准备部的全体职工来到在运机组生产现场,以“现场查系统、精细抓巡检、深入搞学习”的模式,投入系统排查与专业学习,促进技能与意志的双重成长,为项目建设蓄积能量。

“一二三,起!”10月1日清晨,包头喜桂图2×66万千瓦煤电项目A标段副经理杨亮的口令声穿透晨光,三个标段400余名建设者正以冲刺姿态加力推进锅炉钢架吊装作业。

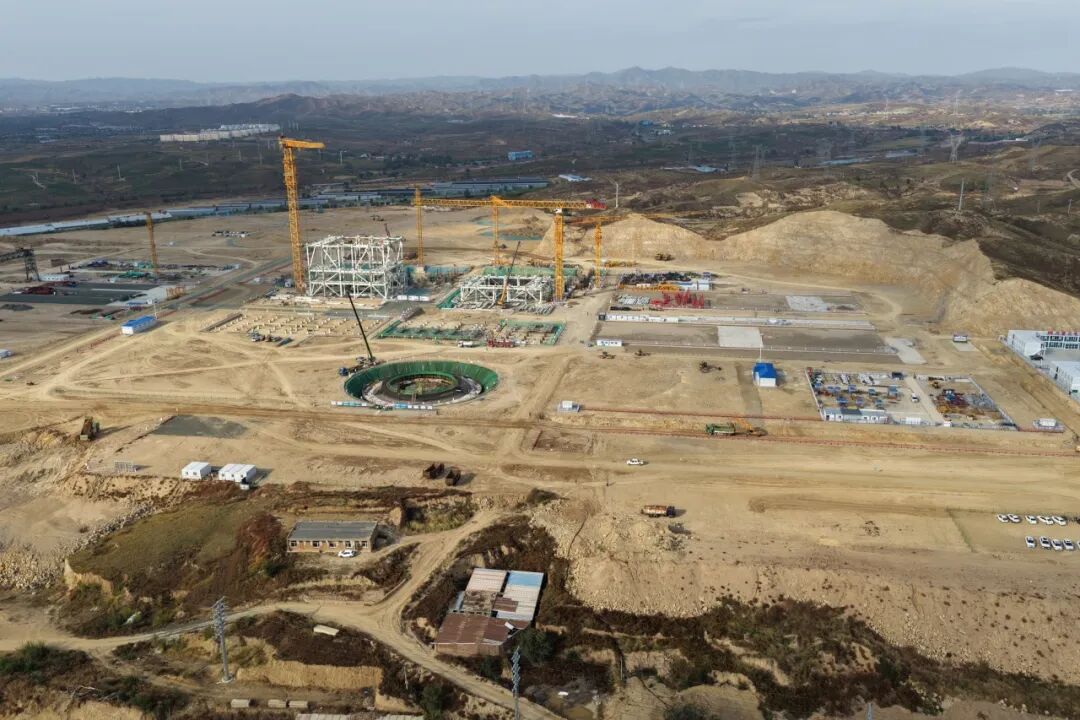

截至目前,1号机组锅炉三段钢架已吊装完成,准备吊装第四段钢架;主厂房基础承台混凝土浇筑完成30%,C-D列框架柱浇筑完成80%,磨煤机基础浇筑完成1台,其余5台钢筋模板安装完成45%。2号机组锅炉第一段钢架已吊装完成,第二段钢架吊装完成10%;主厂房基础承台混凝土浇筑完成56%,汽轮机底板钢筋安装完成90%,磨煤机基础换填完成20%。烟囱基础-5.8m至-3.3m环基混凝土浇筑完成100%,-3m至-0.3m环壁部分钢筋绑扎完成100%,模板安装完成60%。间冷塔基础开挖方案正在编制。

十月秋风,轻寒乍起,逐渐走低的气温笼罩着输变电工程基建现场。在进入冬期施工之前,送变电公司分布于锡林郭勒、鄂尔多斯、巴彦淖尔、包头、乌海等地的项目部纷纷掀起建设热潮。

“双节”期间,该公司进一步压实安全生产主体责任,利用安全管控一体化平台、智慧工地平台科学调度、周密部署,聚焦施工安全落实防火、防冻、防滑、防触电、防煤气中毒、防交通事故、防高空失保等各项措施,针对年内投产项目加强方案审核、图纸会审、风险辨识、隐患排查、现场监管,特别是跨黄河、跨高速公路、跨电力线路等关键点,以“一保、两抓、两到位”的执行理念保障安全生产可控在控。

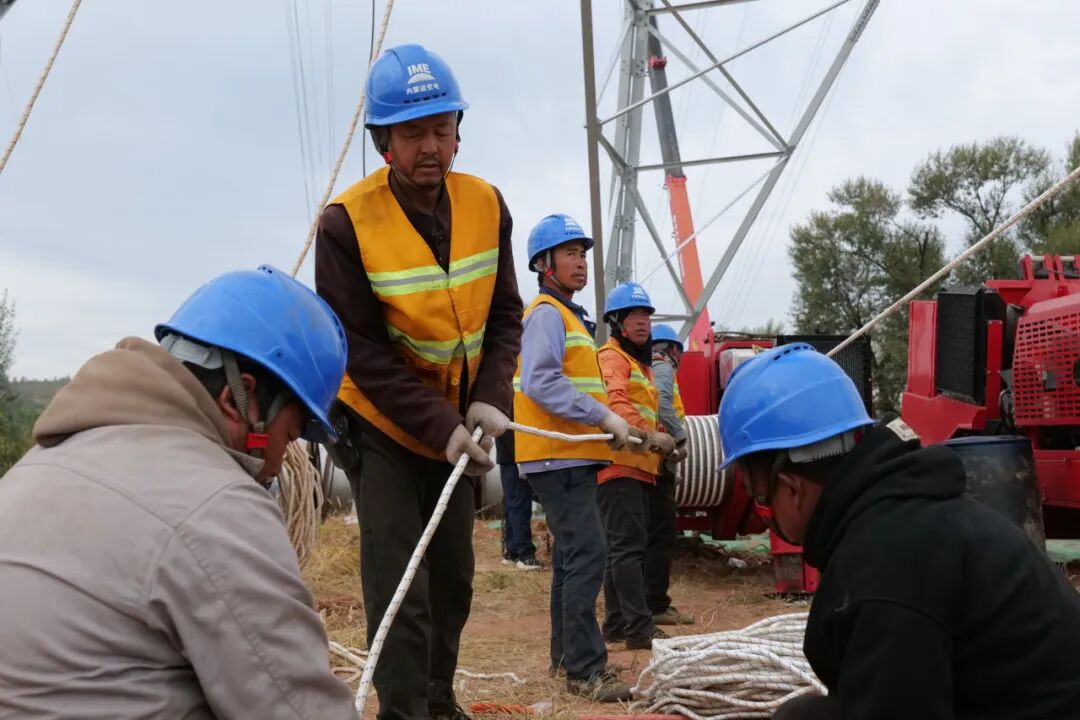

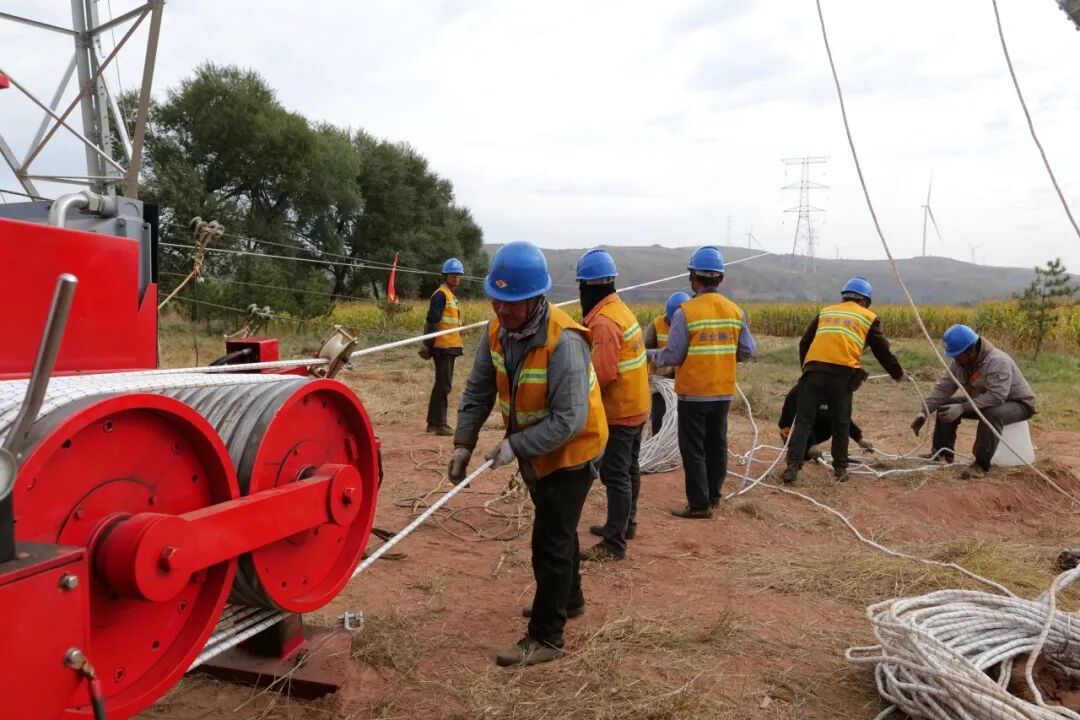

该公司以高质量施工奉献精品工程,在自治区的版图上标定了一个又一个“光明传输点”。新近中标恩格、珠斯楞500千伏主变扩建及配套线路等四项工程;图克500千伏变电站工程正式开工,包北至春坤山500千伏线路加强工程进入铁塔组立阶段,汇能长滩500千伏线路工程开始架线,内蒙古乌拉山500千伏输变电工程推进迅速,威俊500千伏变电站主变扩建工程顺利投运,扎兰屯100万千瓦风储项目北区70万千瓦风储工程标段二首台风机吊装就位。这些代表性的项目拔地而起、巍然矗立,经过蒙送铁军的精心“炮制”,将先后入列内蒙古电网大家庭服务民生、提速经济。

清晨6点的平川旷野在机械轰鸣中热闹起来,晚间8点的沙漠丘陵在撤队收工中回归平静。从变电设备安装到铁塔银线架设再到风电机组并网,能源项目基建现场的每一个身影、每一次操作,都在为守护万家灯火积蓄力量。

节日的月光洒在电力设计院总承包的内蒙古能源二连 100万千瓦风储项目建设现场,总包项目部的临时板房里灯火通明,墙上的缺陷台账贴满了红色销号贴,而在百米风机下,总包协调员正带着施工、监理人员开展验收前的最后一轮消缺。

“52号风机视频监控系统信号突然中断,厂家技术人员已到,立刻组织复核!”现场消缺负责人李占新拿着对讲机紧凑调度,边说边在台账上圈注。他连夜协调监理方与施工队,逐个系统排查,逐点位核对信号。与此同时,技术员尤孝明对接厂家,解决了60号风机绝缘电阻偏低问题,烘干受潮端子后指标恢复正常。

为高效推进验收准备,电力设计院项目部推出“三维联动”举措:牵头成立业主、监理、施工、厂家“四方联合消缺小组”,明确各自责任分工;建立缺陷分级台账,按照“紧急-一般”定责销号;每日召开30分钟的协调会,同步厂家技术支持与整改进度。对风机内设备设施消缺项关键指标,项目部全程旁站监督,确保消缺质量达标。

夜色渐深,台账上的12项缺陷已全部销号。

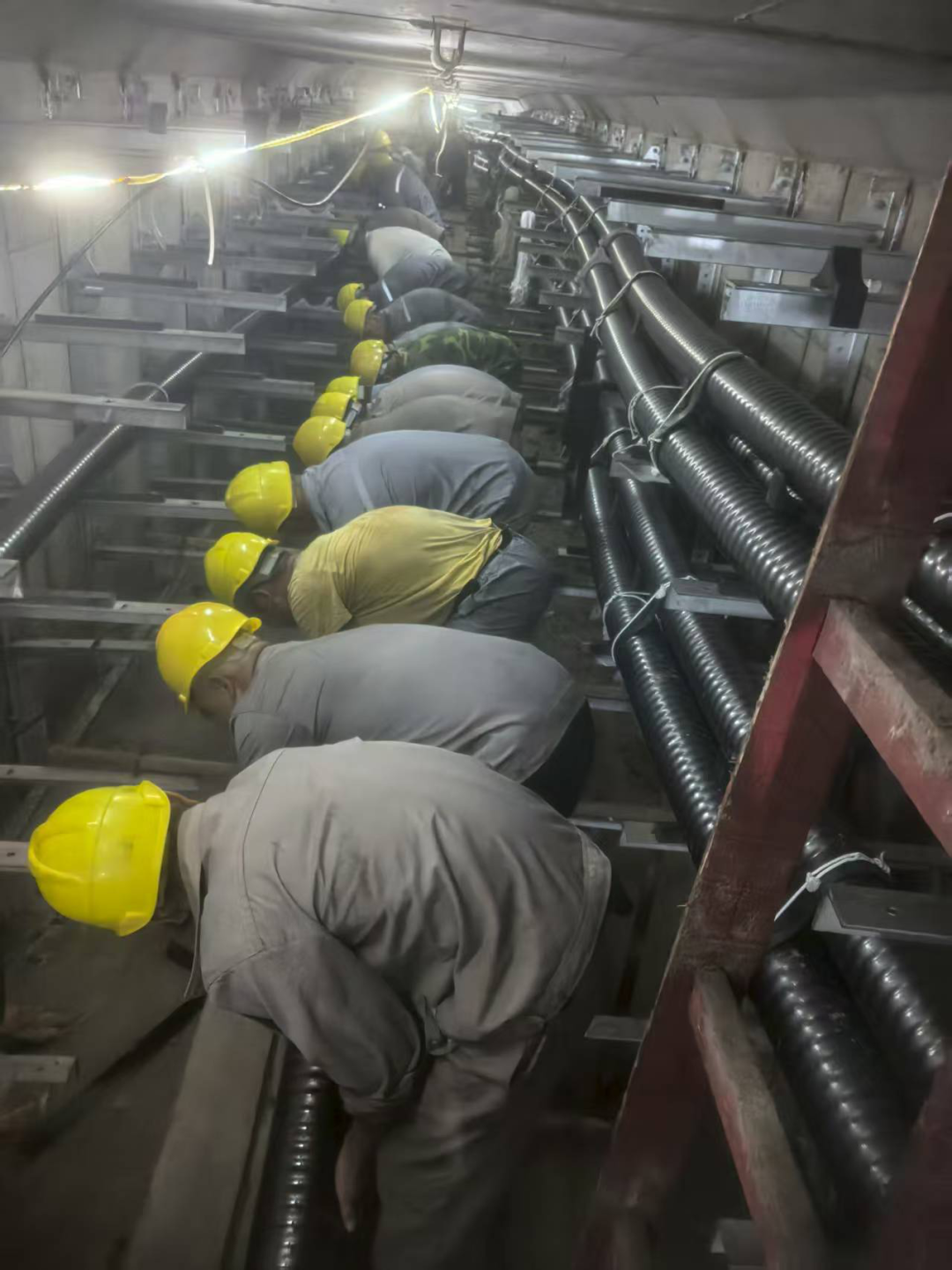

渤海之滨,天津港内,一场无声的“穿针引线”正在地下紧张进行,由电建集团承建的天津港集疏运专用货运通道迁改电缆工程迎来了最核心的环节——隧道电缆敷设。

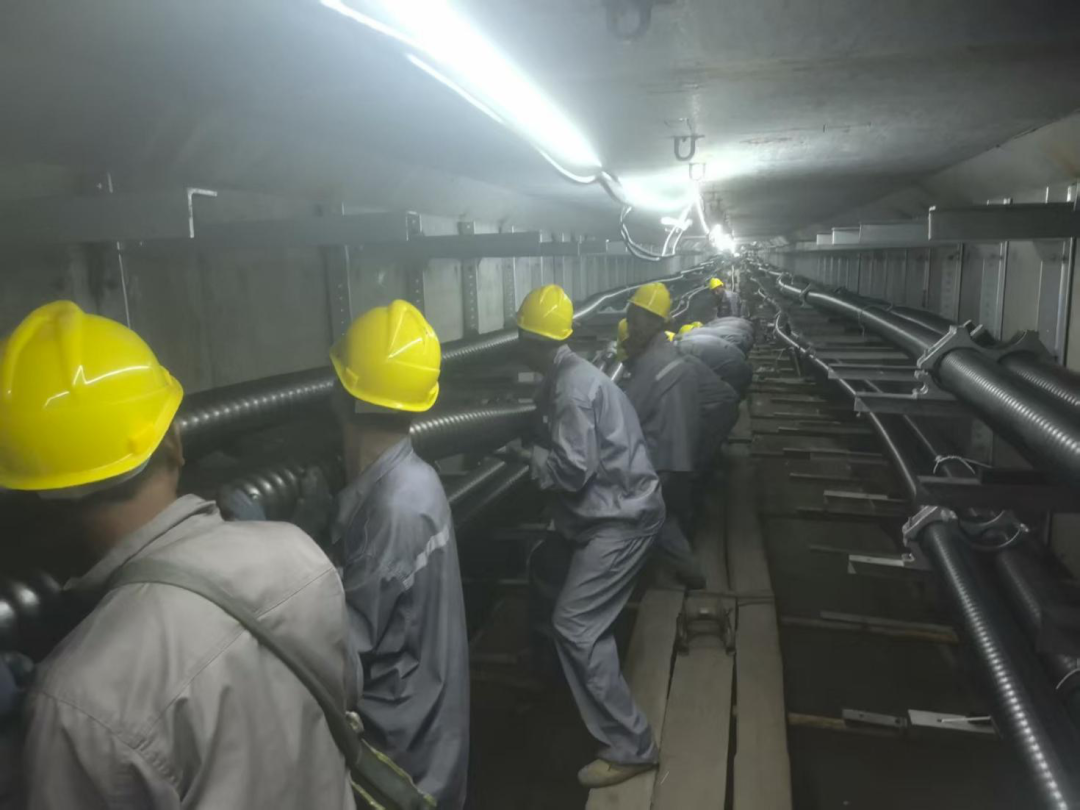

夜幕下,隧道内灯火通明,敷设机匀速前行。“最难的是穿过那个转弯处,”项目负责人高江指着前方一个急弯的隧道转弯处说,“电缆在这里的摩擦力会增大,速度和角度控制稍有偏差,就可能损伤绝缘层或者挤出轨道,前功尽弃。”

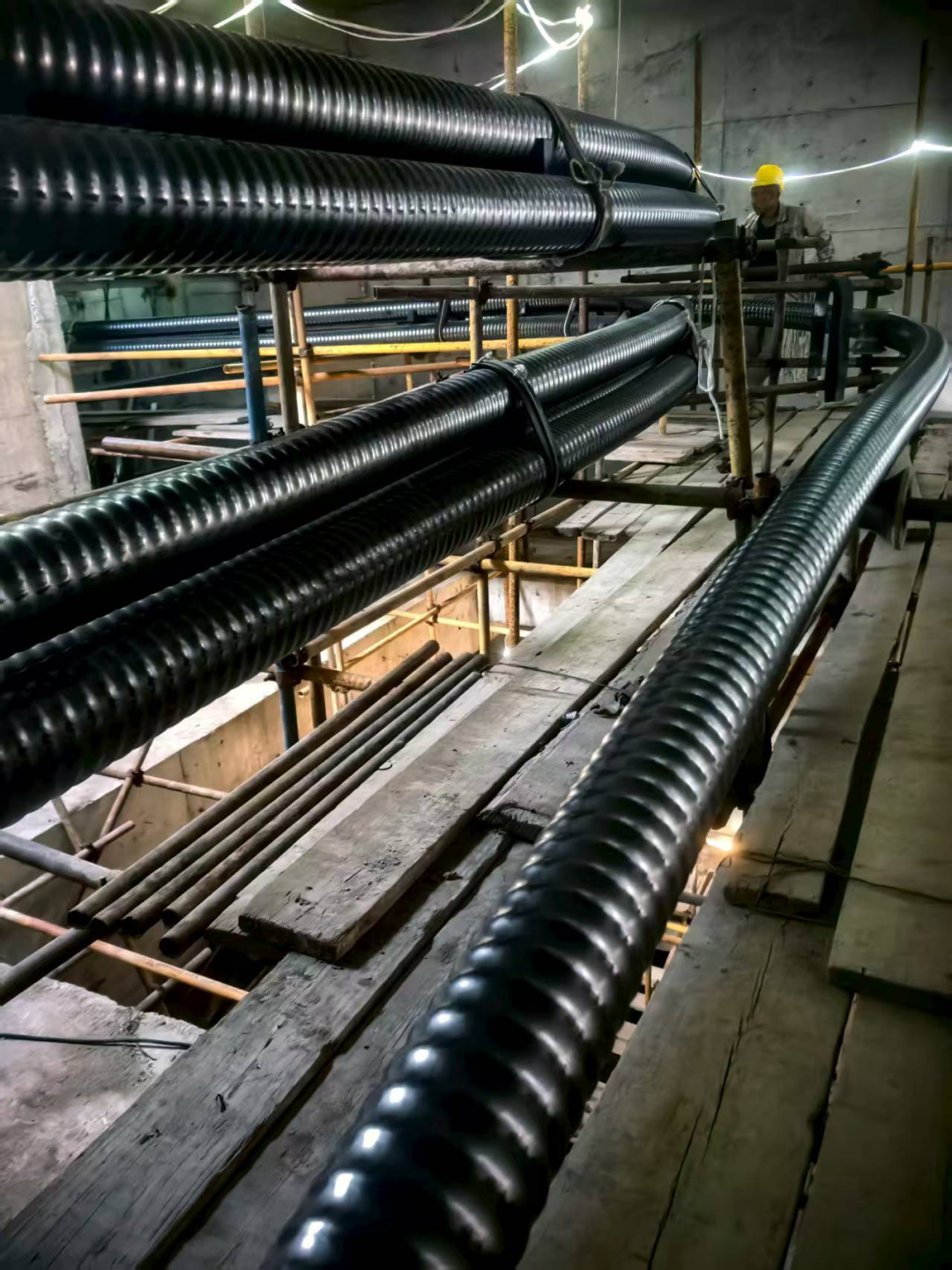

“十一”前夕,电缆敷设至这个关键弯头时,电缆摩擦力陡然增大,瞬间逼近预设轨道边缘。项目管理人员立即叫停作业,迅速采取调整方法。通过对现场的细致观察,发现是滑轮组角度存在细微偏差,导致电缆受力不均。这时,技术人员立即重新校准滑轮位置,采用“微动穿针”法,让输送机以厘米级的幅度点动,同时在弯头处电缆底部涂抹润滑剂以减小摩擦;多名工人用撬杠在轨道外壁辅助引导,为电缆“修正”角度。经过两个多小时的精细操作,电缆终于丝滑地步入正轨,进入正确位置,整个过程严格按照施工方案平稳在控,未出现任何安全质量隐患。

经过项目部及施工人员的共同努力,截至目前,天津港集疏运专用货运通道迁改电缆工程滨鄱一线、二线已全部送电,为后续鄱泰线的送电奠定了坚实基础。电建集团的建设者们在渤海之滨描绘出了一幅“千里之外筑通途”的生动画卷。

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。
即时新闻
要闻推荐
热点专题
精彩视频
追光者
采煤机的“超大份午餐”一刀煤!
藏在你家的“超级充电宝”
迎冬启序
精彩图集
人工智能通识教育进校园
中国石油大庆古龙页岩油年产量突破百万吨
济青高铁潍东上行联络线两座连续梁合龙
“双十一” 夜间物流忙
“项”上生长 能量满格
分享到:
