国网白银供电公司:陇东直流配套330千伏输电工程完成初检验收

来源:中国能源网2025年10月21日 16:30作者:孙守斌

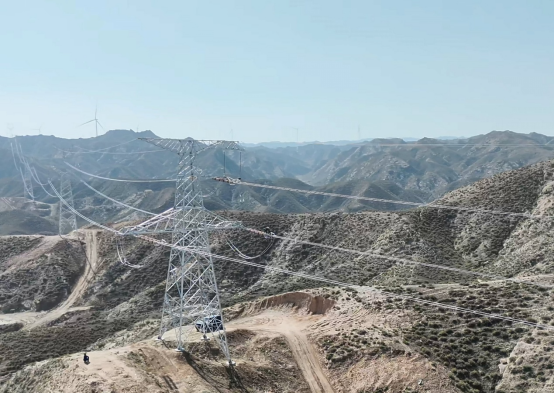

“报告验收组长,现已完成3G258秦竹线79号塔验收工作,新发现缺陷均已登记。”10月16日,随着最后一基铁塔验收指令的回复,由国网白银供电公司输电运检中心承担的陇东直流白银配套工程的4条330千伏送出线路初检验收工作已全部圆满结束,为线路“零缺陷”投运奠定了坚实基础。

本次验收的4条330千伏线路共新建物理铁塔481基,线路总长196.6千米,途经白银市白银区、平川区、景泰县、靖远县及兰州新区12个乡镇。面临建设工期紧、验收周期短、工作战线长、转场次数多等严峻考验,国网白银供电公司输电运检中心高度重视,精心策划部署验收工作,抽调技术骨干,组成6个专项验收小组,提前编制详尽验收方案,采用“地面检查+登高验收+无人机巡检+数字化检测”的立体化验收方式,在全面提升验收效率与覆盖精度的同时又大大降低了验收过程人员安全管控风险。

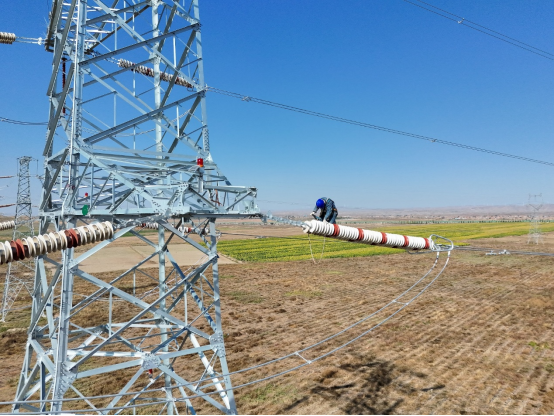

据悉,此次初检验收始于8月下旬,验收结合现场施工进度同步开展。验收中,作业人员以标准化、专业化和精益化为导向,严格依据《架空输电线路运行规程》及相关设计标准,本着“精益求精、不留死角”的原则,对线路杆塔本体结构、导地线与金具、通道环境及接地线与附属设施进行了全面、细致的“健康体检”。

面对山区地形复杂、天气多变等挑战,20多名验收人员发扬了陇电铁军“特别能吃苦、特别能战斗、特别能奉献”的精神,连续多日奋战在野外一线,攻坚克难,确保了验收任务按时、高质量完成。对于验收中发现的细节问题,均已记录在案并立即反馈给施工单位,要求限期整改,形成闭环管理,确保新线路达到“零缺陷”投运标准。

10月16日,随着初检验收的完成,工程建设已进入消缺攻坚阶段,即将满足投运条件。陇东直流白银段工程的贯通,不仅有效优化区域网架结构,提升地区供电可靠性,还将为地方经济社会发展注入强劲的“电力引擎”。

【责任编辑:刘澄谚】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

守牢大国能源“饭碗” 铸强矿山革新“引擎”——武强院士解码新时代能源保障与转型之路
上海市监局回应韩束被曝添加禁用成分:进一步核实调查中
能源奋楫·强国鼎新——扬帆“十五五” 开局最“一线”
运满满到货加价2600 中途为何多了一手?

精彩图集

再访美军空袭后的拉瓜伊拉港
华盛顿举行反对联邦执法人员暴力执法抗议活动
首批下穿太湖超大直径盾构机下线
沪宁合高铁南京特大桥跨滁河斜拉桥顺利合龙
国网白银供电公司:陇东直流配套330千伏输电工程完成初检验收
分享到:
