国网四川映秀湾电厂系统性改造全面铺开

来源:中国能源网2025年10月21日 17:09作者:潘荣莹

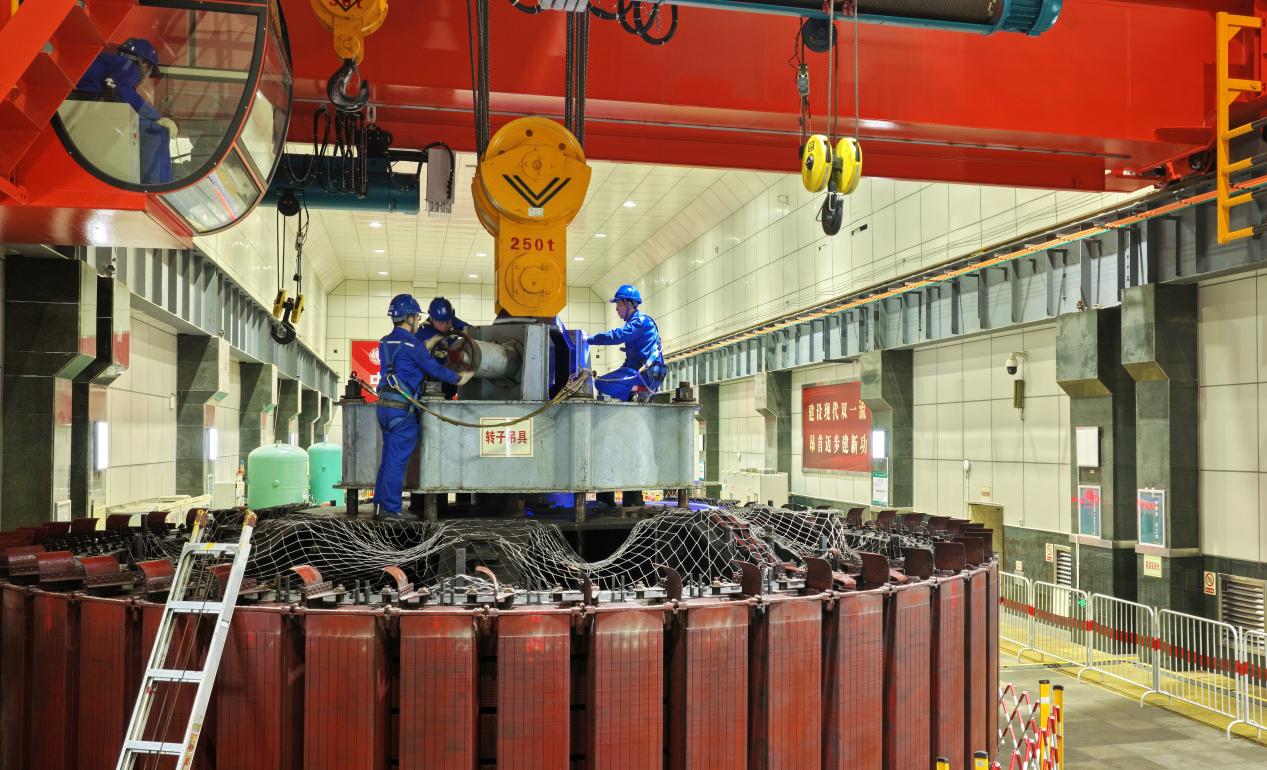

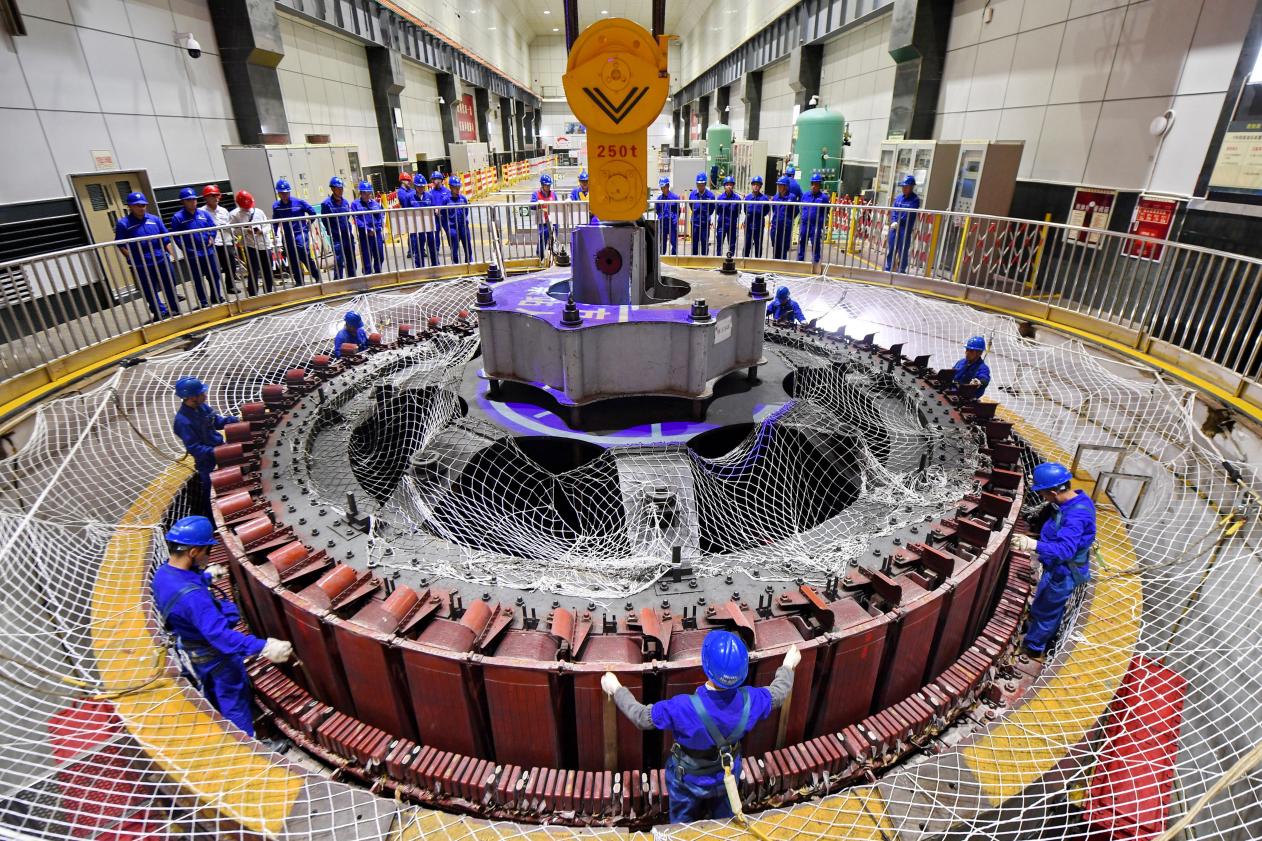

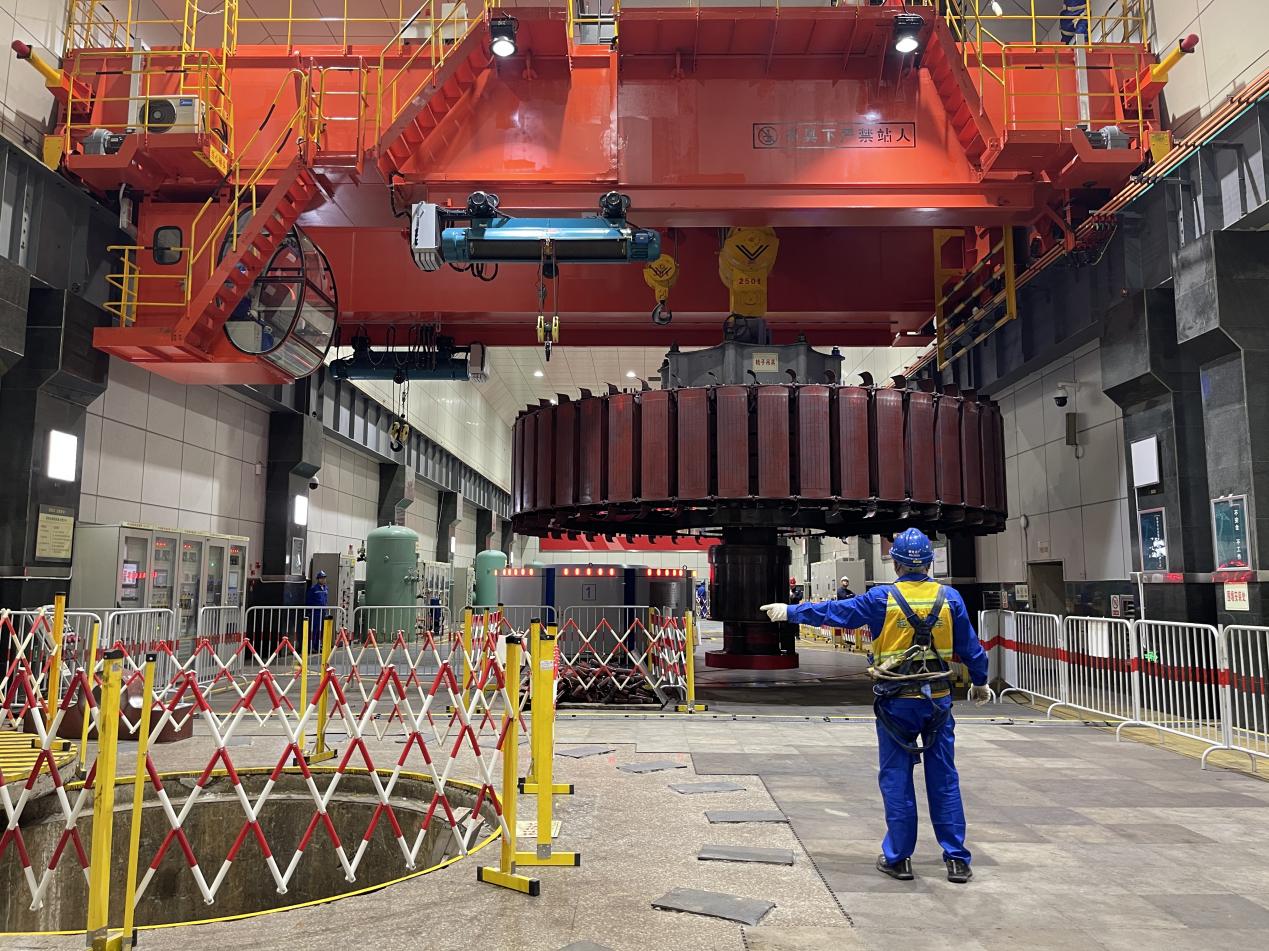

10月17日11时03分,随着起重指挥一声哨响,国网四川映秀湾电厂映秀湾电站3号机组重达220吨的转子在小高度、短行程的三起三落后缓缓升起,经过33分钟的移动、监视和调整,最终稳稳落入指定检修基坑,转子吊出工作顺利完成,标志着该站3号机组系统性改造工作全面铺开。

作为三线建设时期修建的水电站,映秀湾电厂的3座水电站11台机组已运行超半个世纪,当前正进入首轮系统性改造高峰期。映秀湾电站3号机组是电厂系统性改造的第6台机组,自1972年投运以来,为川西地区经济发展和人民生活,提供了源源不断的电力保障。

此次改造计划工期249天,在河流枯水期的黄金窗口,映秀湾电厂将通过整体更换发电机,更新顶盖和主轴重要部件,新增辅助设备及在线监测元件等,为老机组注入新的生命力,全面提升机组运行稳定性,为四川电网安全运行再添保障。经初步测算,技术改造后的机组在相同流量等条件下,每年可增加发电量约540万千瓦时。

据悉,自2021年10月实施第1台机组改造以来,映秀湾电厂始终将标准化建设作为提升安全管理质效的核心抓手,针对动火、有限空间作业等高风险场景,创新推行“三图两册一书”管控机制,并按照“分类定级、一卡一策”原则,编制12类《危险作业现场管控手卡》,实现作业人人知晓、分类管理、分级管控;针对复杂作业场景,累计编制354份标准化作业卡,18项专项方案,固化作业流程,构建闭环管理体系。目前,该标准化成果也正全面应用于映秀湾电站的机组改造中。

【责任编辑:王少晨】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?
90秒看懂代表委员议案建议提案如何落地

精彩图集

十四届全国人大四次会议开幕会在京举行
全国政协十四届四次会议开幕会在京举行
两会丨十四届全国人大四次会议举行新闻发布会
两会·政协开幕丨全国政协十四届四次会议首场“委员通道”集体采访活动举行
国网四川映秀湾电厂系统性改造全面铺开
分享到:
