10月20日,陕西电网四项省级保供电重点工程围绕330千伏金柞线,在陕南地区全面启动联合攻坚会战。此次会战将有力支撑750千伏主干网架延伸至陕南地区,并为西康高铁建设提供关键电力保障,对完善区域电网结构、促进地方经济发展具有重要意义。

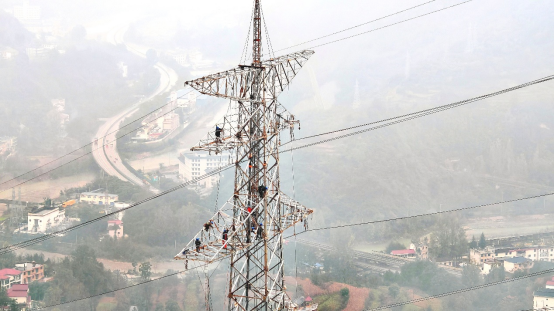

▲330千伏西康高铁线路工程铁塔组立现场。
在秦岭深处的330千伏金柞线作业现场,秋雨过后,施工秩序井然。无人机在空中巡线,各类工程车辆有序作业,施工人员正紧张进行跨越架搭设和组塔架线等工作。这场攻坚会战汇集了甘浙特高压工程、750千伏安康变送出线路、330千伏西康高铁供电工程商洛段与安康段等四大重点项目,呈现作业集中、任务繁重、时间紧迫的特点。

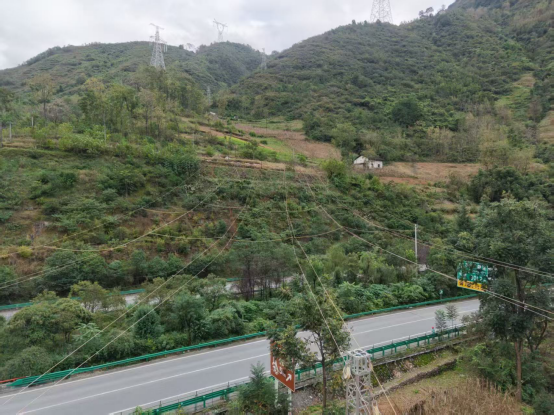

▲安康750千伏线路工程跨越包茂高速封网现场。
据了解,本次涉网作业需在13天内完成近10项基建施工及检修任务。面对持续阴雨、山区复杂地形及多单位协同作业等挑战,国网陕西电力组织各参建单位提前开展多轮现场踏勘,优化施工方案,从计划安排、人员调配、物资保障等方面做了充分准备。现场采取苫盖、铺设等有效措施降低降雨影响,确保工程安全高效推进。
截至10月24日,各项工程进展顺利:甘浙特高压及750千伏安康线路跨越任务已完成25%,安康变和镇安变线路工程进度达27%。全部作业预计11月3日前完成。此次攻坚不仅直接服务西康高铁2025年底带电调试目标,更将显著增强陕南电网供电能力,为区域经济社会高质量发展提供可靠能源保障。
