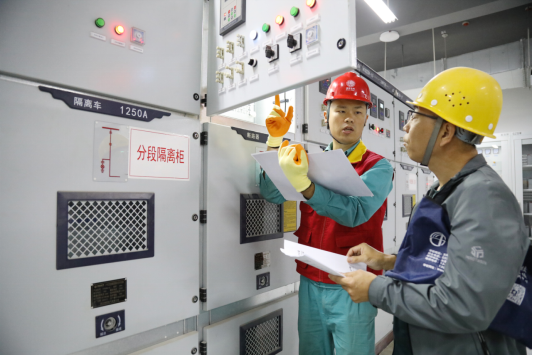

备受各界关注的陶寺遗址博物馆目前已基本完成展陈等准备工作,即将于近期正式开馆。届时,将展出300多件文物,举行大型富有文化特色、科技感、创意感满满的开馆仪式;进行以“岁”时为主题的“光临五千年”实景演出,通过高水平的科技手段,营造古老神秘、身临其境的沉浸式体验氛围。10月31日,为确保博物馆供电安全,国家电网山西电力(临汾)太行黎明共产党员服务队队员来到博物馆配电室,对配电室内的备用电源自动投切装置进行试验,低压配电设备进行全面体检,为顺利开馆保驾护航。
“我们提前对零秒切换柜进行了改造,确保一分路一漏保,有了这个装置,遇到突发情况就可以迅速完成电源切换,保证开馆当天的电源一主一备、时时有电。”国网襄汾县供电公司运检部主任赵凯民对襄汾县文化局负责人介绍说。
陶寺遗址博物馆总投资约2.75亿元,占地面积400万平方米,整体建筑呈现出“地中之都 中土之国”的元素,馆内以“文明蕴化、煌煌都邑、最初中国”三部分为主线,突出遗址研究收获和陶寺尧都的卓越成就。今年4月15日,接到陶寺遗址发展中心的报装申请后,国网襄汾县供电公司积极配合属地政府,组建工作专班,开展现场实地勘察,开通绿色通道,缩短办电时长,一个月就完成了从报装到投运全流程办电。
“博物馆电源建设之初,线路迁改面临很大的困难,我们积极和镇政府、村委会主动对接沟通迁改位置的合理性和可行性,安排供电所员工分组进行属地协调,现场制定了好几轮迁改方案,就是想在博物馆建设的时候,电力服务能跟上。”陶寺供电所员工王志伟说。

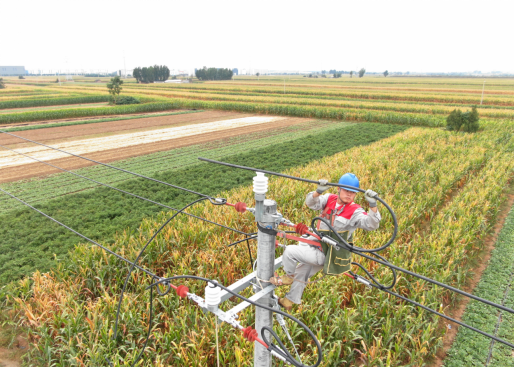

陶寺博物馆土建过程中,电源建设面临诸多的挑战,博物馆区域与3条10千伏线路敷设范围交叉,涉及居民700余户与两家企业。博物馆想要如期完工、按期开馆,3条线路的迁改工程迫在眉睫。在国网临汾供电公司运检部的大力支持下,引入带电作业拆除原有4根电杆,新建10千伏架空线路4075米,为博物馆建设提供了强有力的电力支撑。在双电源线路建设过程中,该公司主动追踪用电项目施工进度,抽调专业技术人员驻现场指导协调,确保博物馆双电源建设进度有序推进。
“场馆配电室投运后,我们第一时间组织人员配合设备验收及送电,保证了双电源的投入运行,今后,我们将围绕场馆安全用电和重要活动保电开展相关工作。”赵凯民说。
结合陶寺博物馆“占地广、设备新、人员密集”的保供特点,该公司周密部署,提前进行保供电推演,制定完善的保供电方案,组织输变配各级人员开展保电特巡,重点对涉及保电的1座35千伏变电站、3条10千伏线路等设备进行了细致的巡视检查,对设备重点部位开展红外测温检查,同时,备足抢修物资,保证应急物资数量和质量能够满足抢修工作需求,确保突发事件快速精准处置。今年以来,已圆满完成在陶寺博物馆举办的农民丰收节保电、中秋晚会保电及马拉松保电等4次重要保电任务。
“陶寺国家考古遗址公园是省级重点项目。在电力设施迁改、用电手续办理和配电设施投运等相关工作中,襄汾县供电公司积极对接,迅速响应,安排专门力量配合工作,特事特办,主动服务,高质量助推该项目顺利实施。”一提到供电服务,临汾市陶寺遗址发展中心副主任黄学让笑容满面,竖起了大拇指。
一直以来,国网襄汾县供电公司聚焦县域重点工程建设,提前谋划部署,为政府各项重点工程落实落地,保障民生用电安全提供坚实的电力保障。该公司通过优化建设方案,成立协调专项小组,成功优化工程建设时长40%,以高效服务助力当地重大项目建设提速增效。
