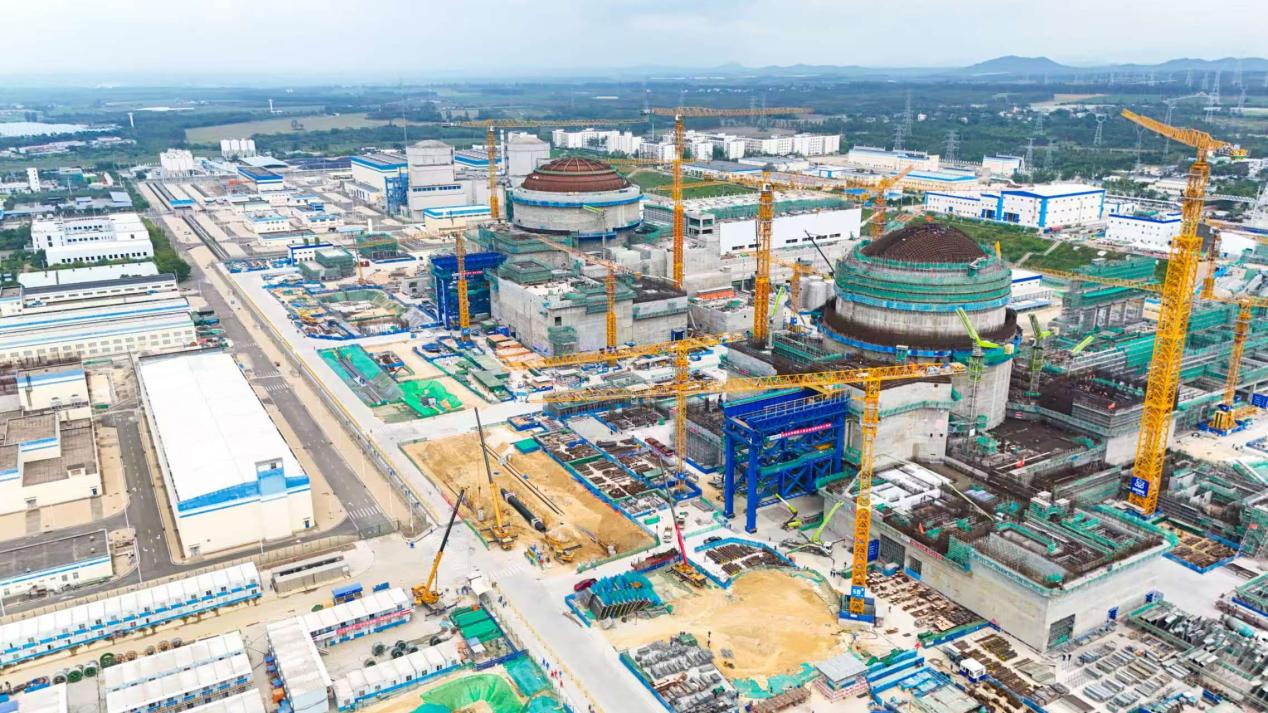

人勤春早,实干正酣。在祖国南海之滨,今年一季度,华能海南昌江核电二期项目现场机械轰鸣、焊花飞舞、人流穿梭,近两万名一线建设者以实干争先之姿绘就一幅生机盎然的“春耕图”。4月10日14时48分,项目3号机组冷态性能试验圆满成功,一回路压力边界完整、密封良好,标志着核电机组由安装阶段全面转入调试阶段,为机组后续的热试、反应堆装料及并网发电奠定坚实基础。
核电“心脏”的首次跳动
一回路水压试验又称“冷试”,被喻为核电工程的“成人礼”。这项试验如同为核电站的“血管”注入高压血液,通过极限压力测试一回路管道焊缝与设备密封性,确保未来数十年运行中“滴水不漏”。其中,主泵冷态性能更是关键一环——它如同核电站的“心脏”,通过真实运行条件测试主泵的性能,其验证的数据将直接为后续的热试、装料及并网发电铺平道路。
3月29日,华能海南昌江核电二期项目3号机组一回路开始进水,冷态功能试验正式启动。

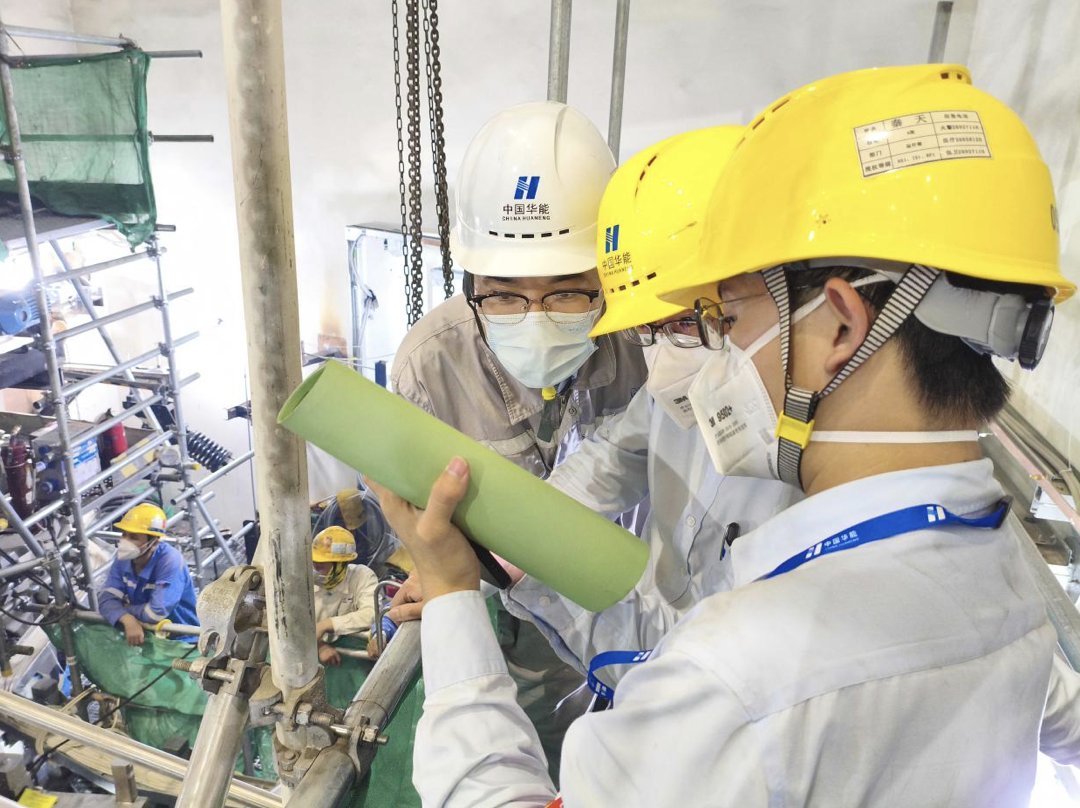

“调试试验数量繁多且各项试验内容紧密关联、相互影响,必须做到万无一失保质量。”作为长期深耕核电一线阵地的“老将”,华能昌江核电公司运行部副主任、联合调试队副经理毛渊凯深知这是一项极具挑战的任务。为此,毛渊凯将办公地点专门搬至主控室,时刻紧盯关键操作流程。
挑战接踵而至。当一回路压力达到2.7兆帕时,现场突发泄漏流量异常缺陷。面对紧急状况,毛渊凯临危不乱,凭借丰富经验沉着研判,即刻安排机组降压下行进行缺陷消除工作,带领调工运工团队连夜编制下行方案,并匹配消缺计划窗口,在48小时内实现了机组快速下行降压排水,完成消缺并重新上行,顺利启动3台主泵,在保证质量的同时兼顾效率,成功经受住冷试的严格考验。
聚力攻坚南海之滨
面对设备到货延迟、安装调试交叉等难题,华能海南昌江核电二期项目现场竖起一面面鲜红党旗。
“为了解决问题,我们组建了由多方骨干组成的冷试攻坚联合党员突击队,创建了‘六方结对+联合办公’的管理模式”昌江公司董事长、党委书记帅月智介绍说。
突击队首先制定了专项攻坚方案,将冷试相关系统二次分配由突击队员专人负责,系统联检随检随到,保证联检效率。为保障项目建设效率,团队又构建了高效协同网络,针对24个冷试工艺系统,按照“边干边检边消”机制,开展常态化现场巡检,从源头减少意见项产生,力争零缺陷移交。与此同时,团队还建立了三级决策机制和“边干边检”在线清单。“三级决策机制”与冷试攻坚早、中、晚会运作机制相辅相成,有效提升问题响应速度;“边干边检”在线清单可每日跟踪问题处理进展,确保当日响应当日处理。
“我们调试现场的灯经常亮到深夜。早会、晚会上大家有问题就提,提了马上就解决。”华能昌江核电公司调试生产管理部副主任谭琳说道,“不管是业主,还是总包、监理、安装单位的兄弟们都为了同一个目标拧成一股绳,快速行动全力以赴,大家身上都有那么一股劲,要把这冷试高质量干成。”
2025年4月10日14时48分,伴随主控室响起热烈掌声,3号机组冷态功能试验一次成功。窗外的阳光为机组的穹顶镀上玫瑰色的金边,海风掠过林立的塔吊,奋斗者的春日进行曲正在奏响。在这里,每一滴汗水都是对“国之重器”的致敬,每一组数据都是对“华能速度”的注解。华能海南昌江核电二期项目机组预计将于2026年一季度实现投产商运,澎湃绿能源源不断,助力华能奋进争创世界一流新征程。
