12月15日,国网重庆长寿供电公司正式启动35千伏詹江线退役线路拆除作业,重点对6至9号塔段跨江导地线进行拆除,以保障长江长寿段黄金水道的运输安全。
本次拆除的35千伏詹江线跨江段全长1.612千米,于1998年投运,曾是长寿城区向江南片区输送电能的重要通道,因设备老旧已退出运行。在27年的运行历程中,该线路见证了江南片区从乡村发展为重要工业街道的变迁。
35千伏詹江线横跨长江长寿段,此段航道是长寿港货轮通江达海的必经之路,年货物吞吐量达2420万吨,其中危化品集装箱吞吐量长期位居长江上游首位,是长江经济带物流运输的关键节点。线路停运后仍存在安全隐患,需予以拆除,以确保长江航道水域安全。
此次跨江拆除作业工序复杂,江面环境多变,安全管控难度较大。当天上午,长江两岸已呈现一片繁忙施工景象。作业人员严格按照施工方案,有序开展地锚检查、临时拉线固定等前期准备工作。“为杜绝拆除过程中发生杆塔倒塌、导线断裂等安全隐患,我们提前对跨江线路拉力参数、江面水流速度等关键数据进行了精准分析,并制定专项防范措施,确保施工全程安全可控。”国网重庆长寿供电公司运检部负责人常家宁介绍。

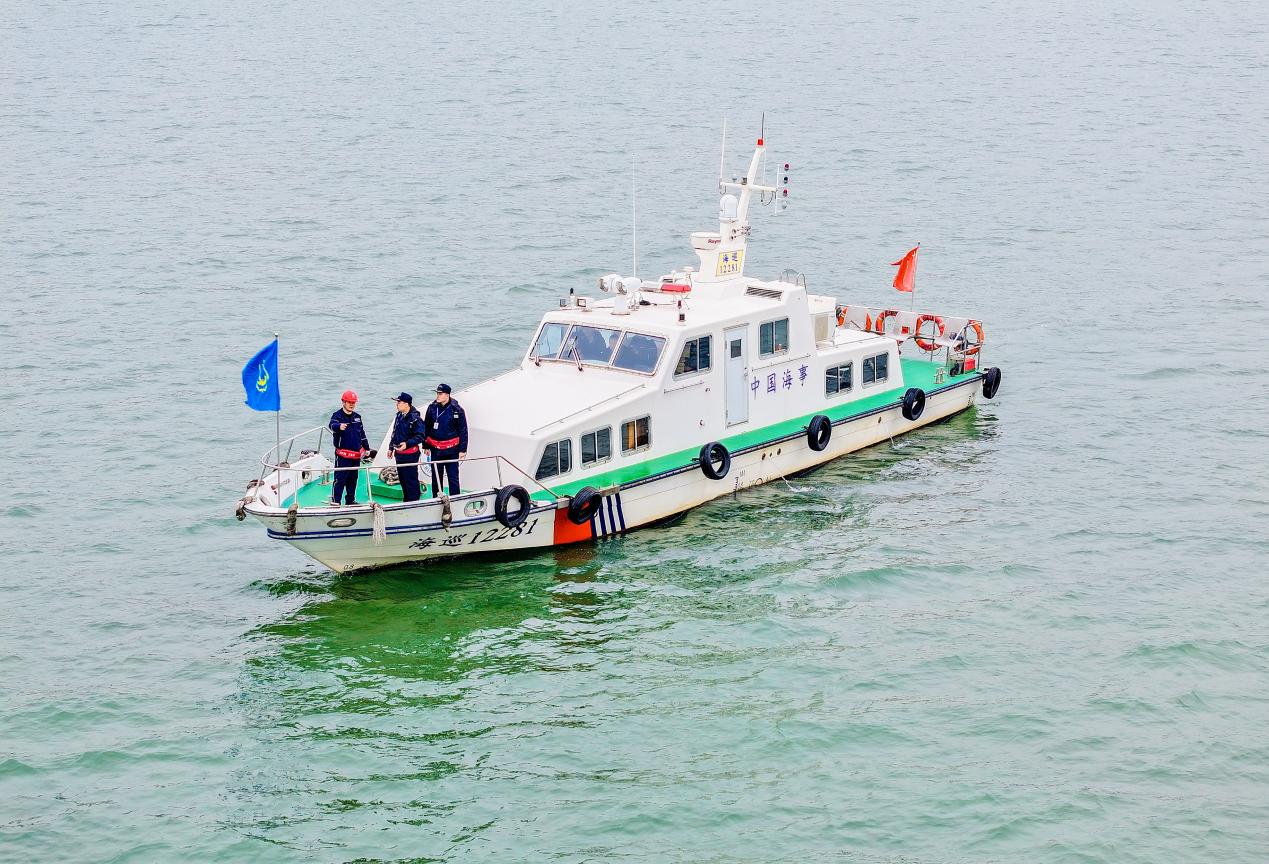

为保障施工期间水域安全,本次拆除采取禁航施工模式。海事部门提前发布禁航通告,引导过往船舶停靠至安全水域等候。同时,重庆长寿海事处执法人员通过“现场+远程”相结合的方式,对作业江面实施不间断巡航值守,严防船舶误入施工区域,全力维护水域安全。

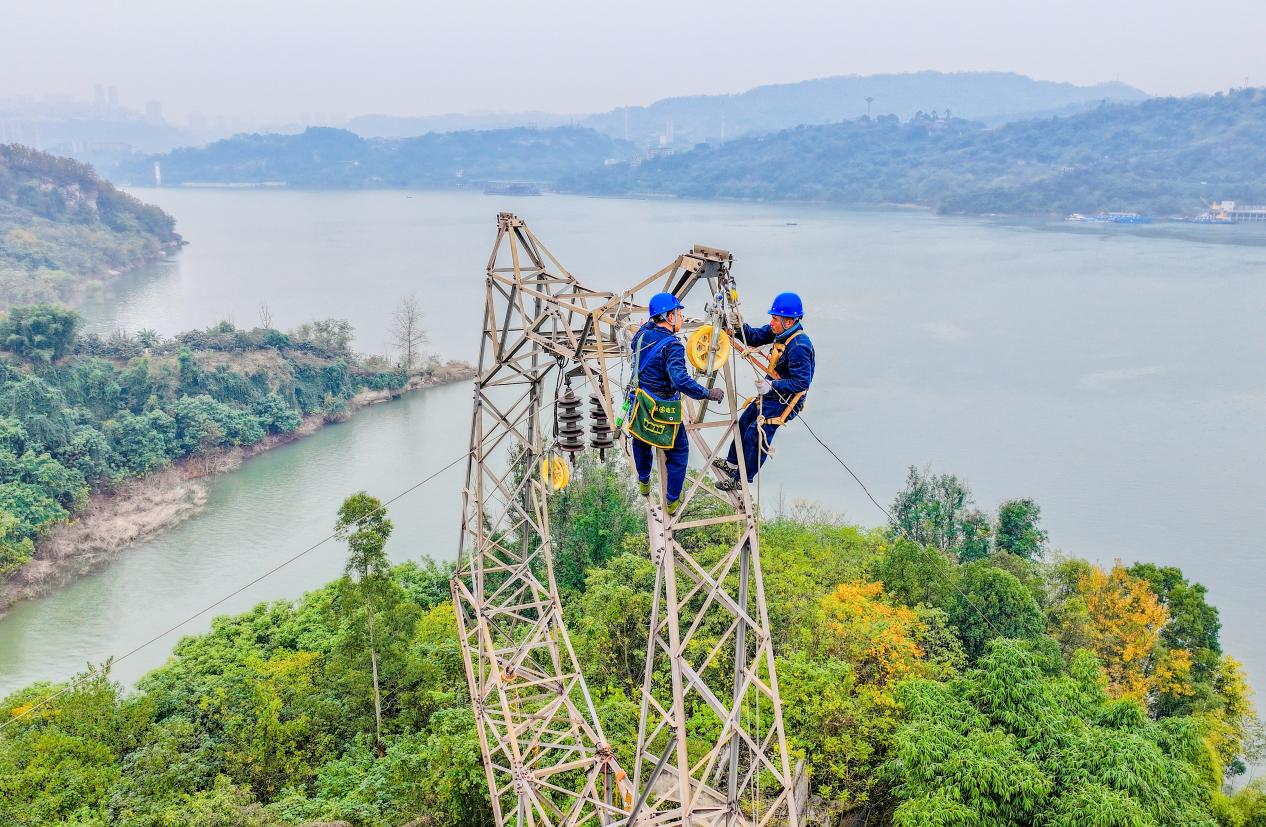

随着现场指令下达,长江两岸作业人员同步展开操作。在9号塔处,地面作业人员操作绞磨设备对6至9号塔跨江导线进行松线作业,借助地形高差逐步释放导线张力;待导线张力降至安全范围后,在8号塔侧通过地锚对导线两端进行锚固,随后精准切断导线;接着,利用布置在7号塔的绞磨设备,将跨江段导线平稳回收至地面。导线拆除完成后,作业人员按照相同方案,完成地线拆除作业。
经过四小时紧张施工,35千伏詹江线6至9号塔跨江段线路拆除任务顺利完成。据悉,该工程计划于12月18日前完成全线10基铁塔、共计2512米线路的拆除工作。此次退役线路拆除,不仅消除了老旧跨江线路对长江黄金航道的安全威胁,也进一步优化了区域电网结构,为地方电网安全稳定运行奠定了坚实基础。
