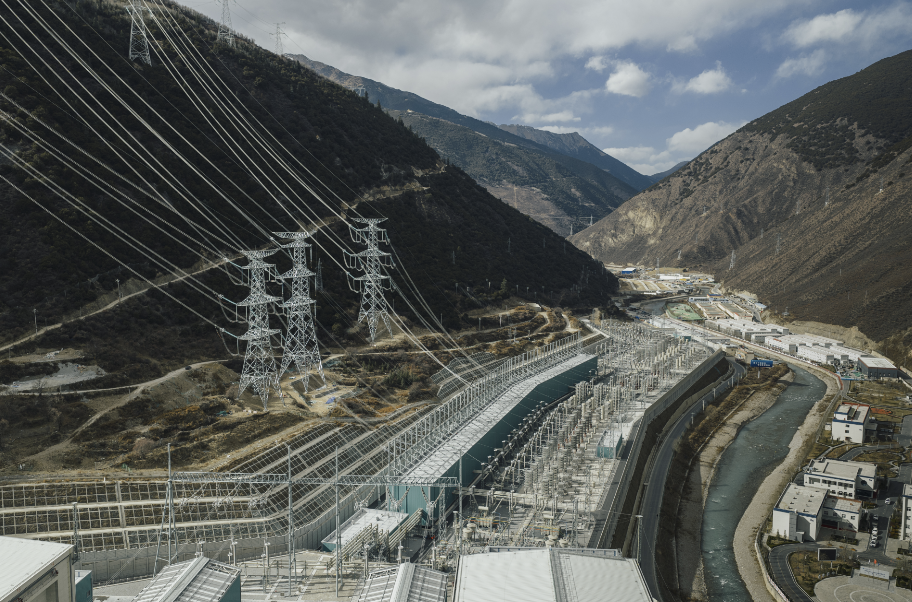

12月24日,叶巴滩水电站500千伏送出工程投运,标志着叶巴滩水电站成功接入四川电网主网,金沙江上游清洁能源外送再添一条重要通道。该工程将有力促进金沙江上游水电规模化开发与消纳,支撑四川迎峰度冬电力保供,为进一步推动区域绿色发展注入强劲动能。
叶巴滩水电站位于四川白玉县与西藏贡觉县交界的金沙江干流,是金沙江上游清洁能源基地的重要组成部分,总装机容量224万千瓦,首批投运的2台机组装机容量达102万千瓦。

作为金上—湖北±800千伏特高压直流输电工程的送端配套项目,叶巴滩水电站500千伏送出工程负责将清洁电能接入国家电网主网。工程起于叶巴滩水电站,止于±800千伏帮果换流站,自2025年5月开工,新建线路约12公里、铁塔21基。

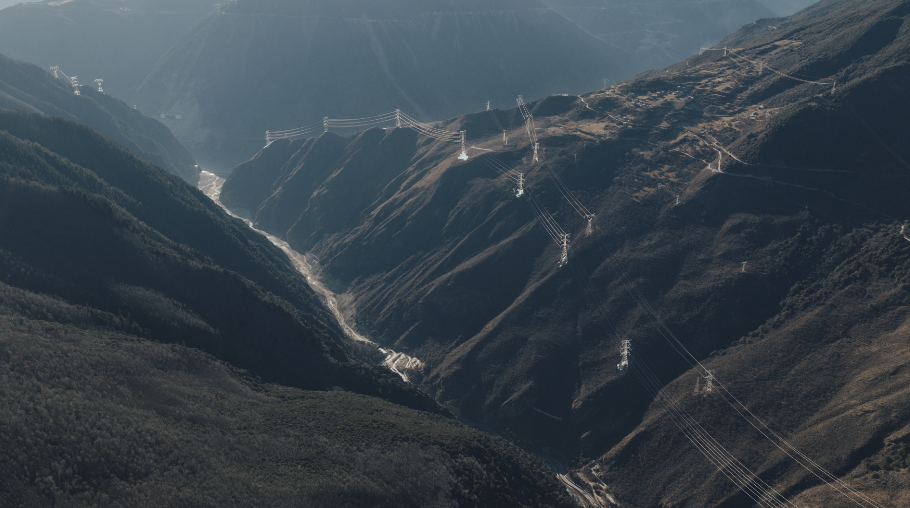

工程途经四川白玉县、西藏贡觉县,沿线平均海拔超3000米,最高处达3600米,所经区域多为高山峻岭,并需跨越金沙江、降曲河等河流,施工条件艰苦。国网四川省电力公司克服地形陡峭、地质复杂、运输艰难等重重挑战,历时7个月圆满完成建设任务。

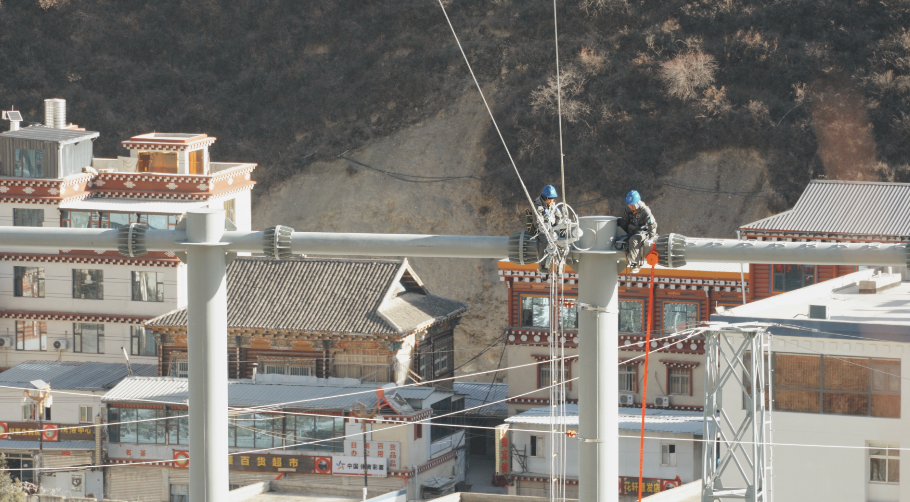

“本工程虽线路不长,但施工难度极大,是典型的高海拔复杂地形‘硬骨头’项目。”国网四川建设公司叶巴滩水电送出工程现场负责人陈自彬介绍,尤其N101塔至N103塔区段,现场坡度达50度,常规运输完全无法实施。建设团队创新搭设双索循环式重型索道,累计运送物资超3100吨,成功破解悬崖峭壁间的物资运输难题,有力保障了关键塔位施工进度。
面对严苛自然条件与紧迫工期,国网四川送变电公司针对复杂地形放线、林区防火等关键环节制定专项施工方案,强化安全质量监督,严格执行设备校验、高空作业监护及应急预控措施,并对导地线压接、弧垂观测等核心工序实施全过程严控。

施工期间,国网四川电力深度应用数字化手段提升管理质效,依托基建安全天网及管控平台,对施工安全、质量与进度实施全过程动态管控,实时优化资源调配,显著提升作业效率。业主项目部负责人杨旭表示:“在高海拔、险地形的施工环境中,数字化管控体系如同‘千里眼’与‘智慧脑’,不仅实时掌控现场动态,更为项目安全高效推进提供了坚实支撑。”
