新年“开门红”!阿坝—成都东特高压首个标段贯通

来源:中国能源网2026年01月05日 16:13作者:李萌 高珩瑞

新年伊始,阿坝—成都东1000千伏特高压交流输电工程(以下简称“阿坝—成都东特高压工程”)建设迎来“开门红”,施工“进度条”加速刷新。1月1日,在四川德阳市中江县境内,77米高的N7L035号输电铁塔上,随着牵引走板牵着最后一相导线到达锚线点,第15标段率先实现贯通,成为工程首个顺利贯通的标段。

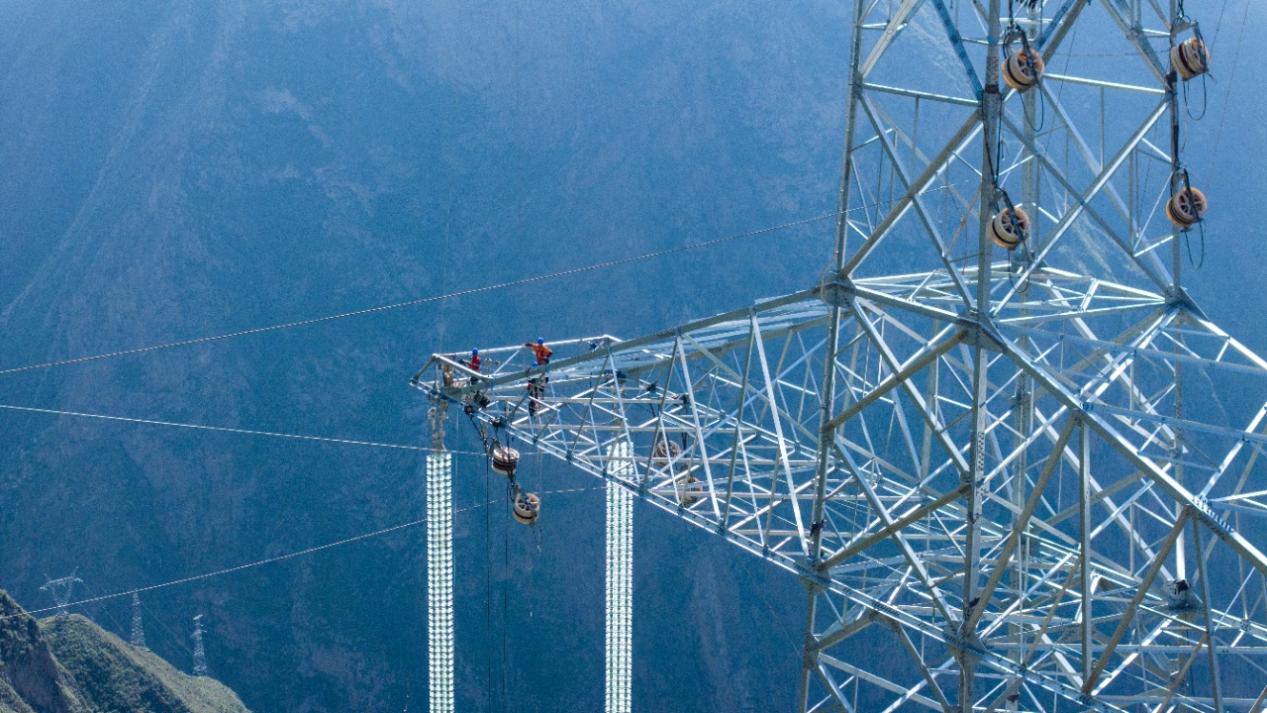

现场,一座座崭新的铁塔巍然耸立。电力工人们系着双保险安全绳,站在铁塔上,在寒风中进行附件安装作业。他们脚下,一条条银色导线在设备牵引下缓缓升起,横跨河谷、翻越山脊,将铁塔相连,勾勒出绿色清洁的能源动脉。

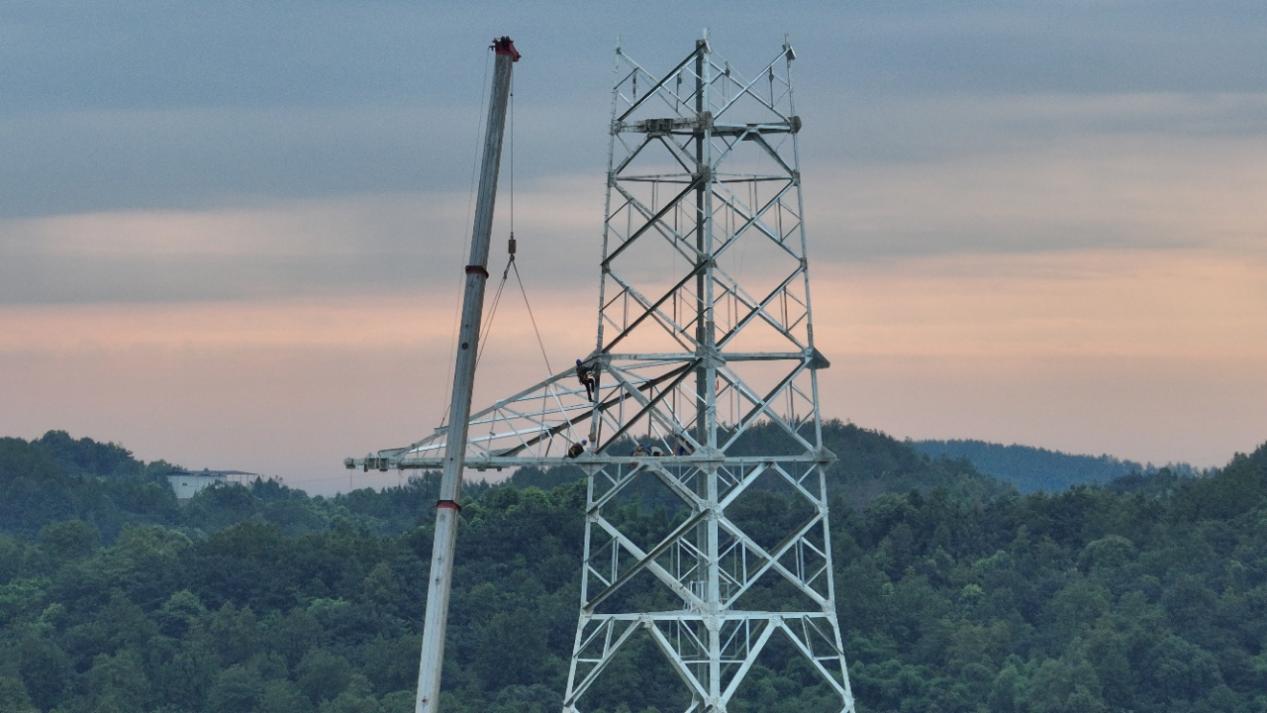

阿坝—成都东特高压工程第15标段全长约85公里,起于绵阳市三台县,止于德阳市中江县,新建铁塔176基。该段线路主要穿行于凯江流域的丘陵与水网地带,地形起伏大、交叉跨越密集。据工程川东段业主项目副经理吴昌利介绍,施工人员主要通过全吊车组立塔基、在重要跨越区段两套设备同步作业等方式,克服施工难点,推动首个标段顺利贯通。

目前,建设者们正全力推进阿坝—成都东特高压工程16个标段建设。全线铁塔基础已全部浇筑完成,组塔作业完成近90%,导线展放完成率超过四成。面对复杂地质与恶劣多变的气候条件,国网四川建设公司将施工任务拆解细化至各节点、各班组,广泛应用基建安全天网、可视化牵张设备等技术手段,高效安全推进施工。

“现在正是攻坚阶段,工程全线16个标段共3000多名建设者都奋战在这条700多公里的战线上。”工程项目部常务副主任陈双形容这是一场“两线作战”,“大家坚守一线,就是为了利用好冬季施工的黄金窗口期,平稳有序推进工程建设。”

据悉,阿坝—成都东特高压工程于2024年7月开工,起于阿坝1000千伏变电站,止于成都东1000千伏变电站,线路全长734.8公里,途经4市(州)11个县(区)。作为服务川西清洁能源高质量发展的绿能载体,工程预计2026年底建成投运,届时将提升阿坝通道送出能力一倍以上,满足阿坝水电群和新能源基地并网需求,将清洁电能输送到成都等负荷中心,为成渝地区双城经济圈建设注入动力。

【责任编辑:王少晨】

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

上海市监局回应韩束被曝添加禁用成分:进一步核实调查中
能源奋楫·强国鼎新——扬帆“十五五” 开局最“一线”
运满满到货加价2600 中途为何多了一手?
李敬如:配网改造 + 储能优化 + 市场工具 三重抓手破解“十五五”能源保供挑战(下)

精彩图集

开年生产忙
AI绘海南:全岛封关后的生活
连云港口岸新能源汽车出口增长显著
海南自由贸易港正式启动全岛封关
新年“开门红”!阿坝—成都东特高压首个标段贯通
分享到:
