在黔南州贵定县与福泉市交界的群山之中,一项总投资96.4亿元、装机容量达150万千瓦的超级工程正拔地而起。作为国家能源局2019年批复的贵州首批抽水蓄能推荐站点,以及《抽水蓄能中长期发展规划(2021-2035)》重点项目,黔南抽水蓄能电站不仅是西南岩溶地区当前投资规模最大、装机容量最高、水头最高的纯抽水蓄能电站,更承载着优化贵州能源结构、保障电网安全、带动地方发展的多重使命。近日,记者走进项目建设现场,与项目管理者、建设者深入对话,探寻这座能源新枢纽的建设密码与长远价值。
政企协同,跑出项目建设“加速度”

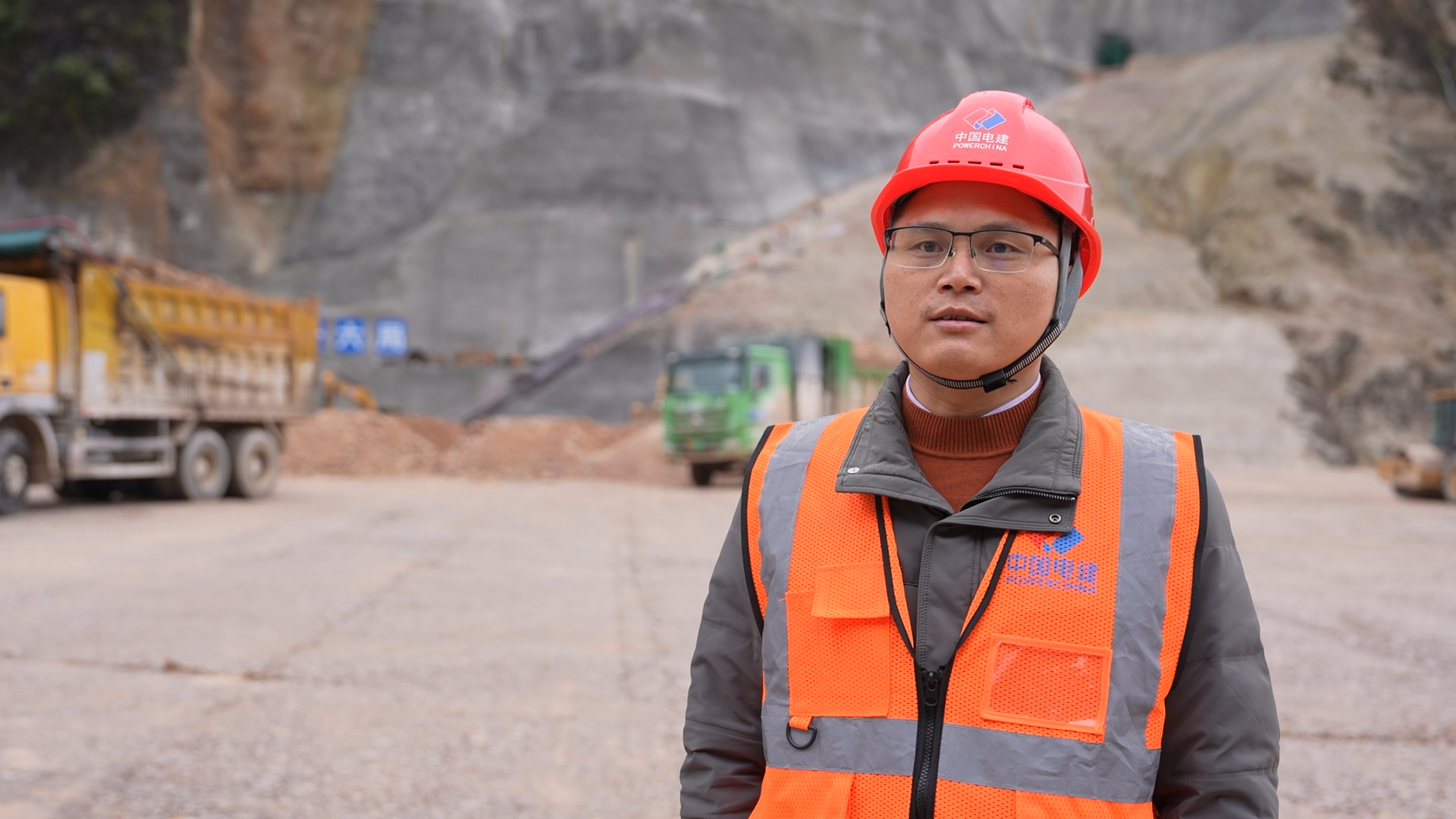

2025年3月项目全面开工,截至2026年初,仅用1年时间,下水库大坝填筑已完成总工程量的38%,地下厂房开挖支护稳步推进……黔南抽蓄项目的建设速度背后,是地方政府与建设方的高效协同。黔南抽蓄公司支委委员、副总经理王凡介绍,项目落地以来,福泉市专门成立抽水蓄能电站项目建设指挥部,建立“专班督导、靠前服务”的工作机制,为项目推进扫清了重重障碍。

“截至目前,福泉市已高效完成1410亩项目用地征收,统筹解决了施工过程中用水、用电、用工等一系列实际问题,各级领导多次赴现场督导复工复产和安全保障工作,让我们真切感受到了优质营商环境对项目建设的助推作用。”王凡表示,当前下水库171万方的填筑量已完成64.5万方,预计2026年4月底可完成大坝填筑,2026年12月下水库将具备下闸蓄水条件,地下厂房也已完成岩锚梁以上开挖支护,正有序开展混凝土浇筑施工准备,整体建设进度完全符合预期。
地方政府的靠前式服务,不仅保障了项目建设的连续性,更带动了当地群众的就业增收。“项目开工至今,已累计吸纳当地700多人次务工,真正实现了建设一个项目、带动一方就业。”王凡表示,项目建成后每年可缴纳税款约1亿元,将持续为地方经济发展注入动力。
精益求精,筑牢工程质量“生命线”
在黔南抽蓄项目下水库大坝填筑现场,十几台重型碾压设备正有序作业,而每一台设备的行驶轨迹、碾压遍数、激振力参数,都实时显示在管理人员的手机和后台监控系统上。这套大坝碾压智能监控系统,正是项目保障工程质量的“秘密武器”。
“大坝质量是整个电站安全运行的核心,我们从料源控制到施工过程再到质量验收,建立了全流程的管控体系。”参建单位项目经理万贤辉介绍,下水库大坝为面板堆石坝,坝高90米,坝轴线长282米,填筑方量约171万m³,目前已填45米高,完成总量的38%。为确保填筑质量,项目部从三个层面严格把关:首先是料源控制,通过控制爆破确保填筑料的粒径、级配完全符合设计要求;其次是过程管控,采取“堆饼”、画线等方式严格控制铺料厚度,避免出现超厚或欠厚情况;最重要的是引入智能碾压系统,对碾压遍数、激振力、行走速率等关键参数进行实时监控,确保每一处填筑都达到质量标准。

土建工程监理站站长杨素伟向大家展示了智能监控系统的操作界面:“我们在碾压设备上安装了高精度定位系统,管理人员通过手机APP就能实时查看所有施工参数,一旦出现参数偏差,系统会立即发出预警。施工完成后,还可以通过系统回放整个碾压过程,彻底消除质量隐患。这套系统不仅大幅降低了质量管理人员的工作强度,更让质量管控从‘人工抽查’升级为‘全程可追溯’,确保大坝填筑质量零缺陷。”

根据规划,下水库大坝将于2026年4月底填筑至1072高程,为后续面板施工和下闸蓄水奠定坚实基础。目前项目部已投入设备48台套、施工人员178余人,2026年春节后已全面复工,全体建设者正全力冲刺2026年4月底大坝填筑节点目标,各项资源配置完全满足施工进度需求。
多重价值,绘就能源转型“新蓝图”
作为贵州电力系统未来的“调节器”“稳定器”“平衡器”,黔南抽蓄电站的长远价值远不止于工程本身。王凡算了“三本账”:首先是电网安全账,电站建成后将承担贵州省电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务,有效应对新能源出力波动带来的电网稳定压力,大幅提升电力供应可靠性;其次是能源转型账,电站每年可吸纳17.9亿千瓦时的风电和光伏发电,约占黔南州2027年新能源发电量的15%,能够有效解决弃风弃光问题,吸引更多新能源产业投资落地,助力贵州实现“双碳”目标;最后是生态效益账,电站全面投运后每年可替代约61万吨标准煤,减少二氧化碳排放160万吨,生态环境效益十分显著。
根据项目规划,黔南抽蓄电站首台机组计划于2029年3月发电,这也将成为贵州首台投运的抽蓄机组,同年年底将实现“一年四投”的建设目标。电站建成后,每年可抽水填谷21.6亿千瓦时,上网调峰15.9亿千瓦时,运营期年平均收入可达15亿元,年平均缴税2亿元,年平均利润2亿元。整个建设期还可年均带动用工2500人,累计缴税约6.5亿元,与当前开工初期阶段的吸纳务工规模形成互补,真正实现经济效益、社会效益、生态效益的多赢。
在施工现场,轰鸣的机械设备与连绵的黔山秀水相映成趣,一幅能源转型的生动画卷正徐徐展开。作为西南岩溶地区抽蓄电站建设的标杆项目,黔南抽蓄电站不仅将为贵州新型电力系统建设提供关键支撑,更将为全国岩溶地区抽蓄项目开发提供可复制、可推广的“贵州经验”。待到2029年机组投产发电之时,这座藏在群山之中的能源新枢纽,必将迸发出源源不断的绿色动力,照亮贵州高质量发展的前行之路。
