投资近57亿元!毕节这个项目稳步推进

来源:中国能源网2026年03月20日 15:49

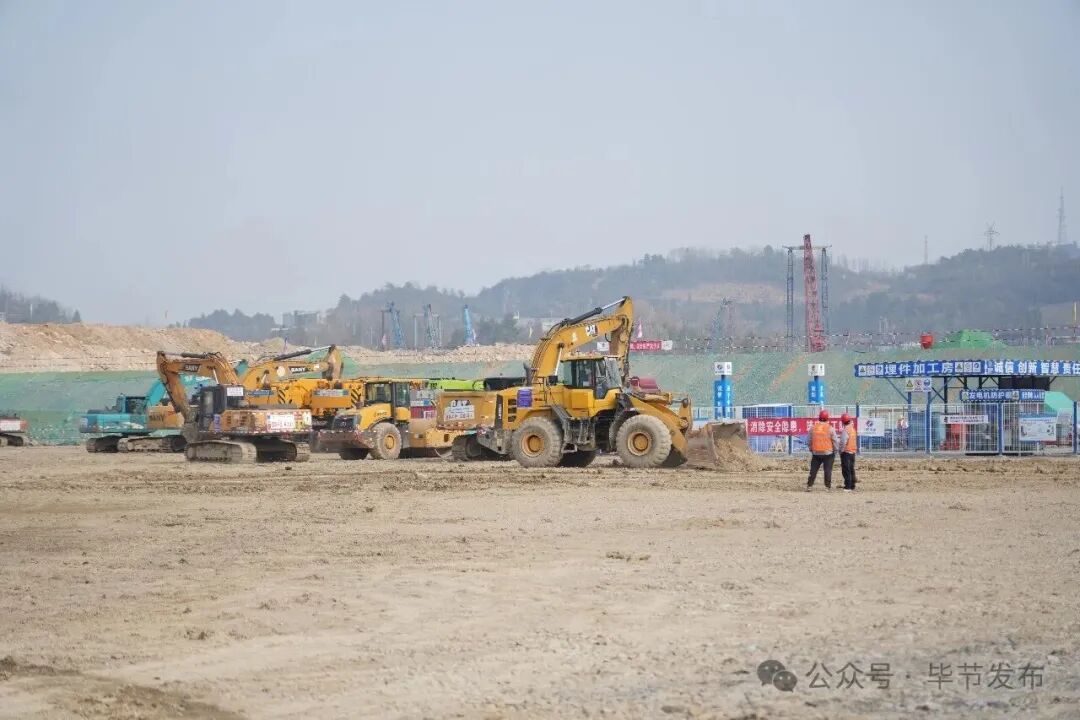

春日的山坳里,位于金沙县柳塘镇的国家电投贵州金元金沙柳塘(2×660MW)煤电项目现场,挖掘机的轰鸣声此起彼伏,塔吊长臂在空中划出弧线,工程车辆往来穿梭。春节过后,这个总投资近57亿元的重点能源项目正逐步恢复施工节奏,在山野间拔节生长。

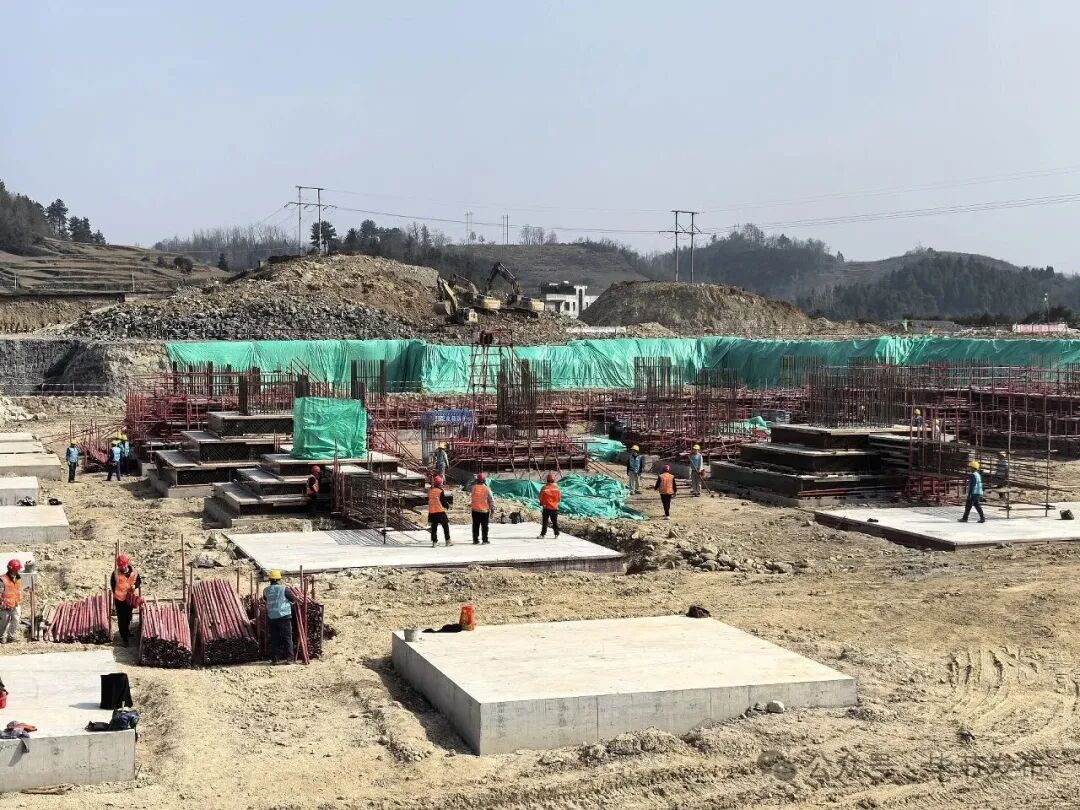

站在高处俯瞰,数百名工人各司其职,主厂房区域和锅炉房的基础轮廓已清晰可见。

“场平工程已完成土方开挖量约151万立方米,完成了总量的89%。”黔北电厂副厂长、柳塘电厂副总经理罗代强告诉记者,项目正全力冲刺,确保于近期满足集团公司高标准开工条件。“图纸、道路、管线、围墙这些紧要问题,我们每天盘点,逐项解决,一点不敢耽误。”

按照规划,柳塘煤电项目将建设2台66万千瓦高效超超临界‘W’火焰炉燃煤发电机组,同步建设配套辅助设施,计划于2028年1月和3月相继建成投产。项目由国家电投集团贵州金元股份有限公司与贵州朗月投资管理有限公司合资建设,投产后年发电量可达60亿千瓦时。

罗代强介绍,新机组投产后,不仅能提高贵州火电机组整体运行效率,还能为贵州电网增加重要调峰能力——机组最小技术出力可降至35%,力争达到30%。这意味着可以为大规模新能源接入电网腾出更多空间。

在A标段施工现场,一号锅炉基础的混凝土浇筑已完成近半。来自重庆的劳务队队长张中山正带着40多名工人忙碌:“一号锅炉基础完成40%了,主厂房基础也在同步推进。”他指着不远处的塔吊说,工人大多来自重庆,后续还会在当地招工。

B标段,建筑一班班长杨德志正张罗着钢筋加工场的布置:“钢筋制作场地刚弄好,马上要大干了。”这两天刚在附近招了16名普工,培训合格后就能上岗。“女工一天工资是180元,男工会更高一点,预计总共要在附近招40个人。”

这个最高峰时可达千人施工的大工地,正成为周边群众家门口就业的重要去处。杨德志是1月到的,看着项目一点点变样,充满干劲:“肯定能在工期内完成,我们有这个信心。”

绿色低碳的理念贯穿建设全过程。项目按超低排放设计,采用“煤炭与煤电”“煤电与新能源”联营模式推进,并预留了CCUS烟道接口。施工现场,洒水车定时作业抑制扬尘,生产废水接入城镇污水处理中心,实现污水零排放。针对噪音问题,除了合理控制施工时间,还将建设隔音墙,引入第三方实时监测。

“我们坚持高标准建设,不仅要产出高效清洁的能源,更要打造一座与周边环境和谐共存的绿色电厂。”罗代强说。

项目建成后,将有力带动毕节煤炭产业发展,变输煤为输电,为‘西电东送’战略持续注入新动能。

山坳间的这片热土,正以一天一个样的速度,书写着高质量发展的生动答卷。(毕节市人民政府网)

投稿与新闻线索: 微信/手机: 15910626987 邮箱: 95866527@qq.com
中国能源网官方微信二维码
欢迎关注中国能源官方网站
分享让更多人看到
中国能源网版权作品,未经书面授权,严禁转载或镜像,违者将被追究法律责任。

即时新闻

要闻推荐

热点专题

精彩视频

总书记的两会关切丨全国两会上 习近平多次强调政绩观
两会热点追踪丨全球最快高铁列车最新消息来了
两会热点追踪丨中国发展人工智能有哪些优势?
@“十五五”规划,未来5年我的职业该如何规划?

精彩图集

世界最大水下盾构隧道实现双层贯通
十四届全国人大四次会议第二场“部长通道”集中采访活动举行
十四届全国人大四次会议举行第二次全体会议
十四届全国人大四次会议举行经济主题记者会
投资近57亿元!毕节这个项目稳步推进
分享到:
