国网南川供电公司:首次开展第三类不停电作业

来源:中国能源网2026年03月24日 10:01

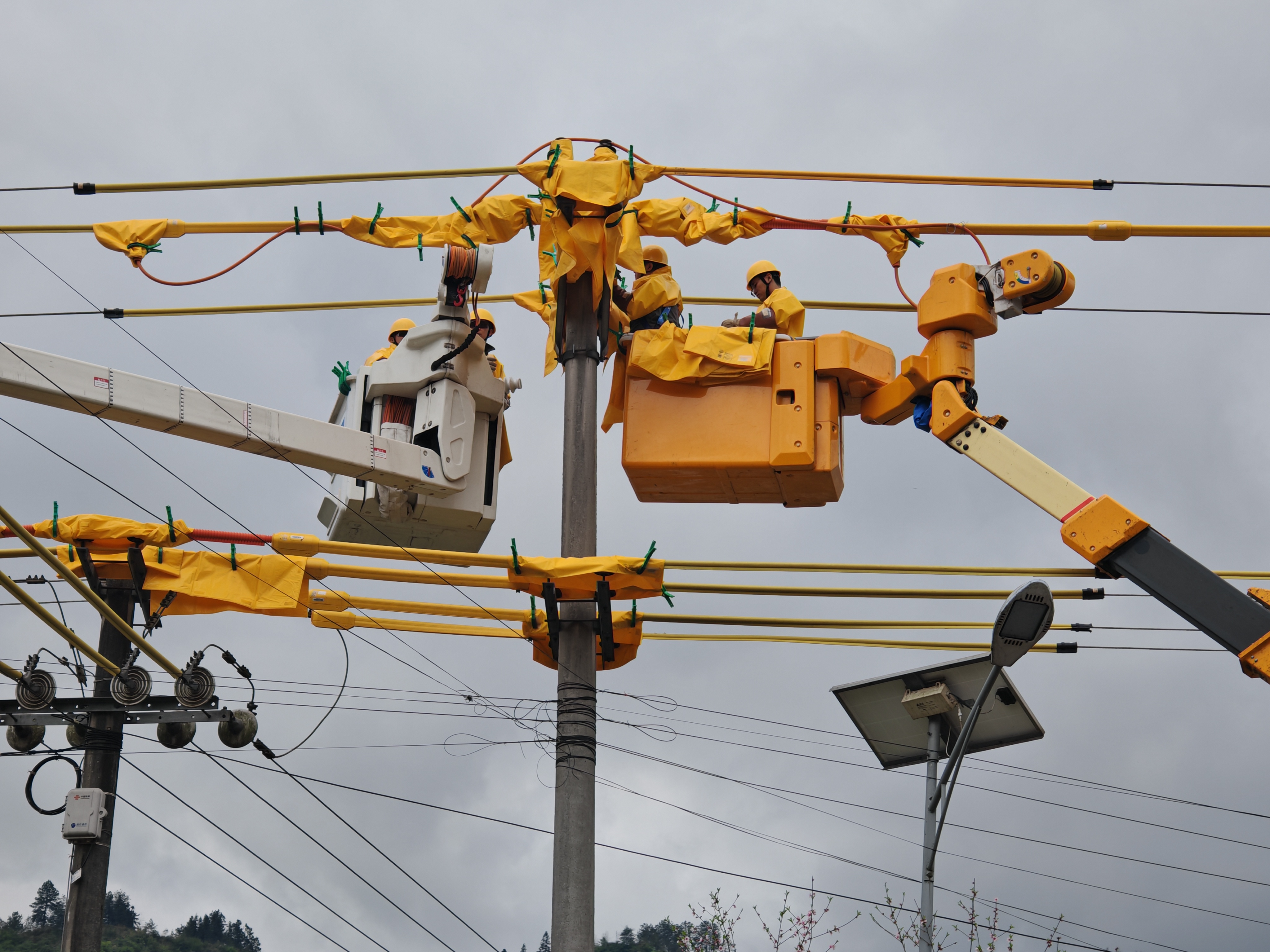

3月18日,国网南川供电公司在大观镇10千伏姚合线通过双绝缘斗臂车作业车协同配合,运用旁路作业法,顺利完成“带负荷直线改耐张并加装隔离开关”的检修任务,这是该公司首次开展此类不停电作业项目,标志着在复杂配网不停电作业领域实现关键性突破,开启了业务拓展与能力升级的新篇章。

本次作业项目属于第三类作业,作业难度高、协同要求严,累计投入复杂作业资质人员10名,绝缘斗臂车2台,作业中通过搭建旁路供电系统,将线路负荷电流安全转移,安全高效完成直线杆改耐张杆,加装隔离开关等关键工序,全程实现用户零停电、用电零感知,此次作业累计保障台区15个、用户500余户,减少停电时户数105,最大限度保障辖区居民生活与企业生产用电稳定。

为确保作业万无一失,国网南川供电公司严格按照“五级五控”要求,开展现场勘查、作业方案评审与模拟演练,细化绝缘遮蔽、负荷转接、设备安装、旁路撤收等全流程管控,严格落实安全监护与技术保障措施。作业过程中,现场人员分工协作、规范操作,高效完成各项既定任务,充分展现过硬技术素养与专业作战能力。

此次作业的成功实施,不仅拓展了南川区域不停电作业项目类型与应用场景,更填补了该公司在旁路综合不停电作业领域的技术空白,对优化配网结构、提升线路分段能力、缩小故障停电范围、提高供电可靠性具有重要意义。 (李瑞 赵旅萌)
