中煤西北能源乌审旗2×660兆瓦煤电一体化工程项目已全面进入春季复工阶段,工人们正抢抓施工黄金期、加快建设进度,全力推动项目提质提速。

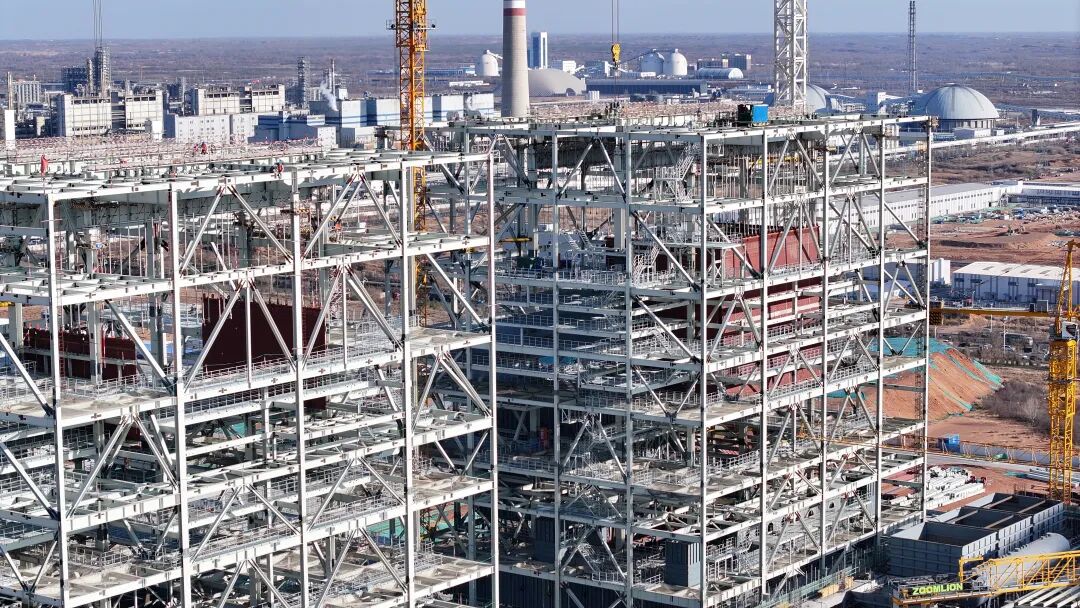

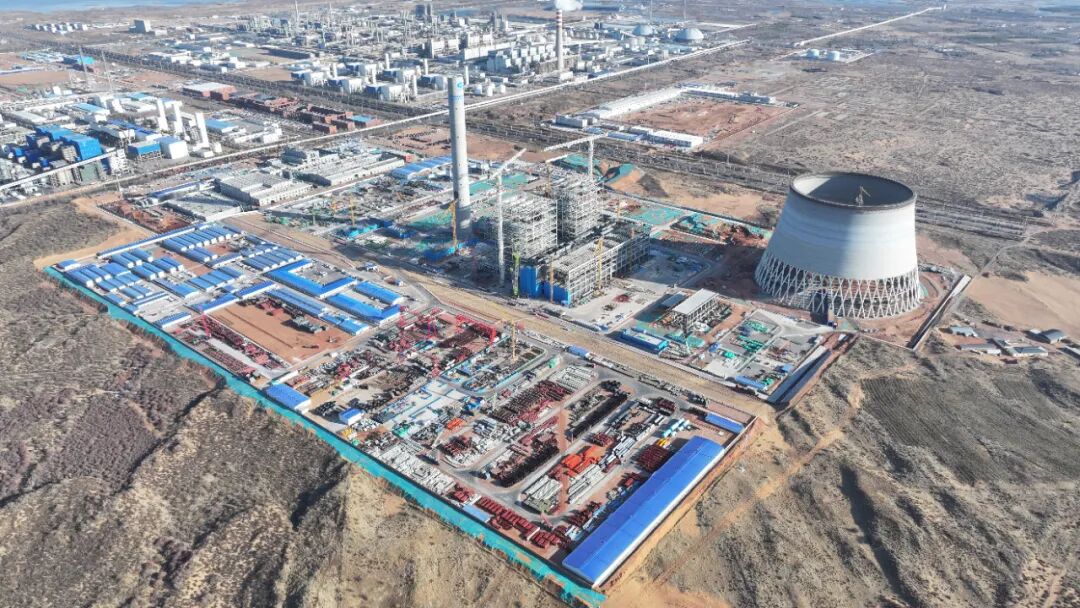

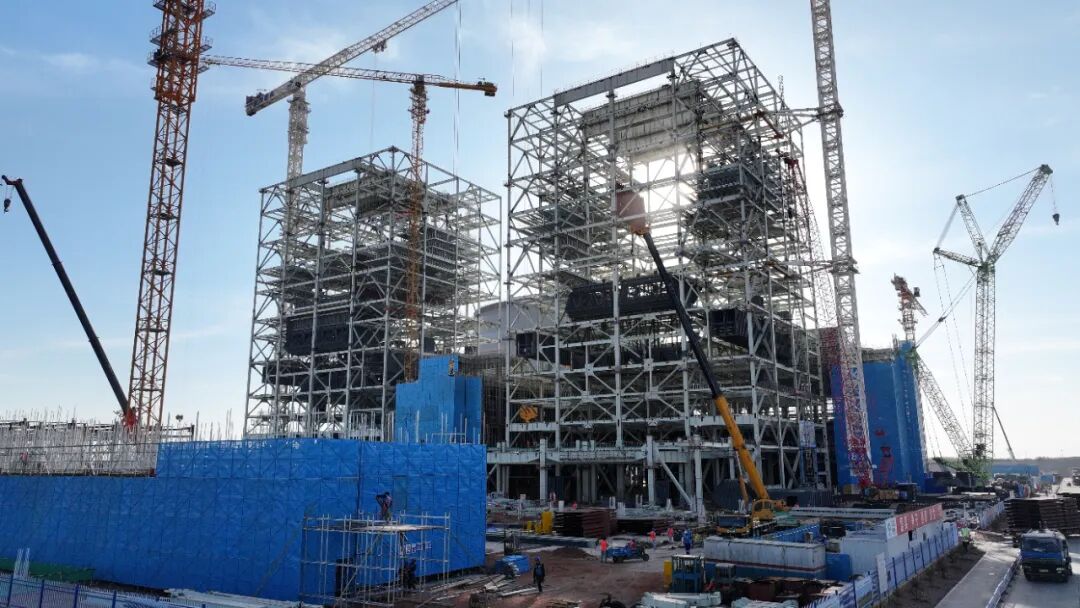

走进项目现场,工人们正进行设备焊接、钢结构吊装等工作,他们个个干劲十足,全力以赴冲刺工期。作为中煤图克绿色低碳产业示范园区重要项目,该工程工期紧、任务重、技术难度高,工程管理部门持续优化施工方案,推动各项节点目标按期实现。

中煤西北(乌审旗)发电有限公司副总经理祝清林说,目前现场施工人员有1100余名,今年计划6月份间冷塔封顶,9月份锅炉具备水压试验条件,11月份汽轮机扣盖,年底双机具备整套启动试验条件,2027年上半年双机投产。

该项目总投资57.62亿元,建设两台660兆瓦高效超超临界燃煤发电机组,具备深度调峰功能。2024年10月动工,规划留有扩建条件,是中国中煤构建“煤—电—化—新”致密产业链的关键项目。

中煤西北(乌审旗)发电有限公司副总经理祝清林介绍,项目投产后年发电量可达59亿度,可有效缓解蒙西地区末端电网用电紧张的问题,同时为园区提供高品质的蒸汽,解决园区各企业用气的需求。

项目建成后,每年可就地转化低热值煤330万吨、资源化利用矿井水201万立方米,同时为相关企业提供工业用汽并预留外供能力,将实现能源高效利用与产业协同发展的双重效益。
