“刀闸插入深度合格,刀闸合闸到位,三相同期合格,验收通过!”3月25日下午,在330千伏和平变电站内,国网兰州供电公司变电检修中心一次检修班工作负责人鲁海鹏,让作业人员用塞尺对刀闸插入深度进行数据复核。随着最后一组刀闸调试完毕,这场为期多日的设备“精准手术”顺利收官,困扰设备的“发热病”被根治,为迎峰度夏筑牢了一道坚实的安全防线。

春季是电网设备集中检修的黄金期。在330千伏和平变电站,一场高风险、高精度的检修战役悄然打响。该站和峡一、二线等间隔的7组110千伏刀闸,因运行年限较长,部分触指出现了变形、接触不良的“老年病”。在负荷高峰期,这些“小毛病”会引发设备发热,成为威胁电网安全运行的潜在隐患。
“刀闸就像电路中的‘开关’,如果接触不好,就像家里的插座松动,用电量大时就会发热、打火。”现场工作负责人鲁海鹏打了个比方,“我们的任务,就是给这些‘老开关’做一次彻底的置换手术。”
为确保这场“手术”高质量完成,国网兰州供电公司变电检修中心提前进行了周密“会诊”。开工前,工作负责人鲁海鹏带领团队多次深入现场“踩点”,用专业仪器精准核对每一处设备参数,全面梳理作业中可能遇到的风险点,并据此制定了详尽的“手术方案”和应急预案。
当天,作业现场被严格划分为“手术区”,醒目的安全围栏和警示标识将作业区域与运行设备清晰隔离。在开工前的安全技术交底会上,工作负责人鲁海鹏手持图纸,对全体作业人员逐一明确操作流程:“今天我们的核心是更换刀闸导电部分,相当于为设备更换‘关节’。每一步都要稳,尤其是拆除旧部件时,要防止工具掉落,安装新部件时,力矩必须达到规定值。”

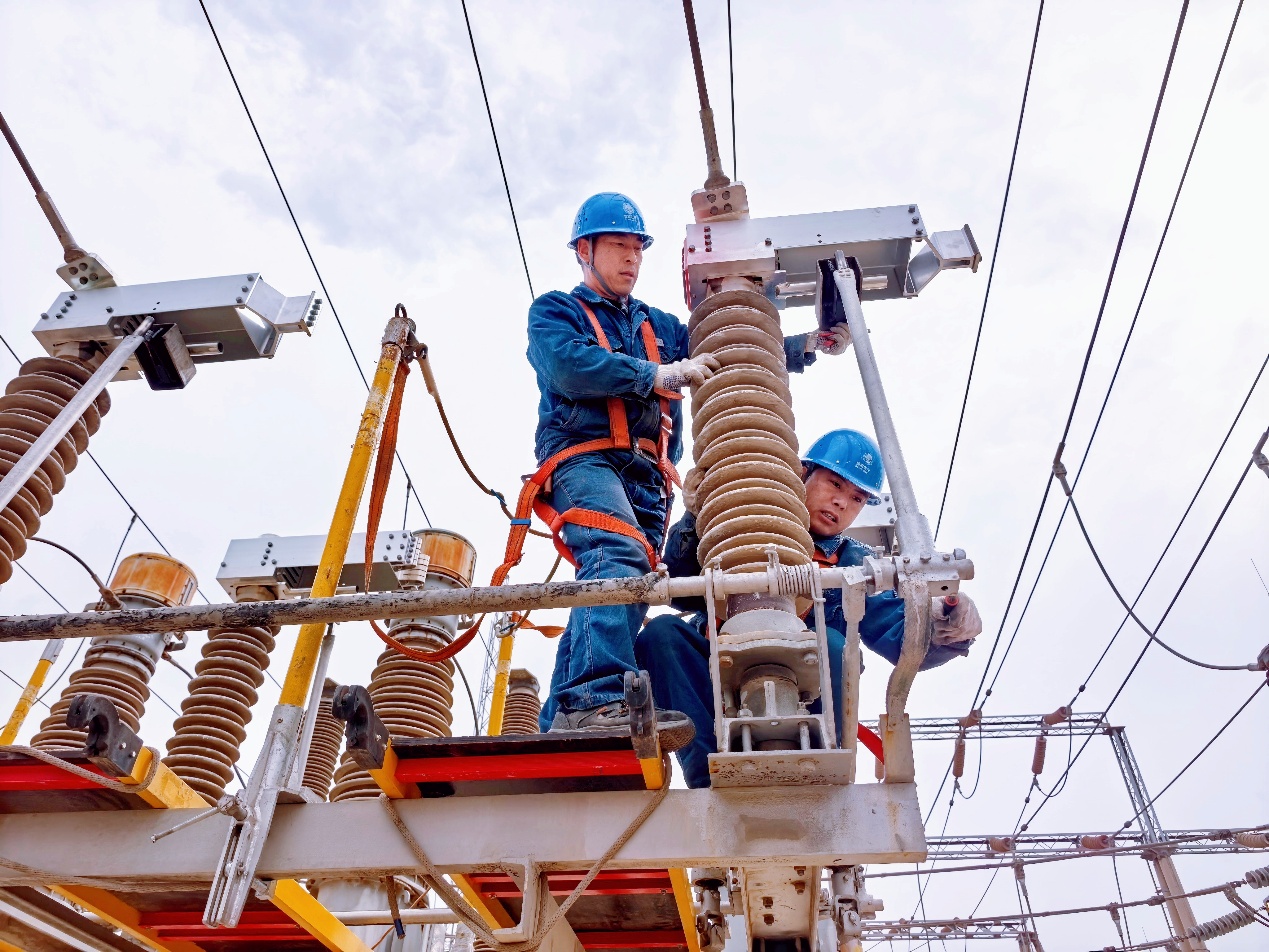

随着指令下达,检修人员迅速投入“战斗”。他们像经验丰富的“外科医生”,对设备展开精细操作:小心翼翼地拆除老化的导电部件,用细砂纸将接线板表面反复打磨至露出金属光泽,再精准地安装上全新的导电部件。每一道工序都伴随着严格的检查与复核。
“新部件安装只是第一步,调试才是决定手术成败的关键。”现场一位有着多年经验的老师傅刘森介绍,“刀闸的三相同期性、触头插入的深度及夹紧力,这些参数都必须达标。合闸要严丝合缝,分闸要干脆利落,这样才能确保设备机械特性和电气性能达到最佳状态。”
调试过程中,作业人员反复操作刀闸,通过听声音、看角度、测深度,不放过任何一个细微的偏差。与此同时,另一组人员同步完成了设备防污闪涂料的喷涂作业,为设备穿上“防护衣”,以提升其应对大风、雨雾等恶劣天气的能力。
此次大修的意义,远不止于简单的“以换代修”。它从根源上消除了刀闸发热、触指变形等深层次隐患,有效降低了设备非计划停运的风险,相当于延长了核心设备的使用寿命。
“以前我们是等设备‘病了’再去‘治’,现在是主动给设备做‘体检’、除‘病根’。”现场工作负责人鲁海鹏感慨道,“这次作业的圆满完成,标志着我们的变电检修工作从‘被动消缺’向‘主动预防’迈出了坚实一步。”
下一步,国网兰州供电公司将深化春季检修工作,对电网设备展开全面排查,推进深度检修,并重点整治刀闸发热等突出问题,以精益求精的检修质量,全力保障电网安全稳定运行。
