3月23日深夜,山西省临汾市翼城县已是万籁俱寂,而110千伏隆化变电站内却灯火通明,一场与时间赛跑的“夜间”手术正在紧张有序进行。国网临汾供电公司集结变电检修、运行、保护、试验等多专业27名骨干力量,在配电室内有序穿梭、紧张作业。此次夜间专项检修,是该公司今年春检工作开展以来,为保障光伏用户日间正常发电、全力守护阳光收益而实施的首次错峰作业。
“大家再坚持一下,后半夜容易精力不集中,越是这个时候越要绷紧安全这根弦!”变电检修中心现场总工作负责人赵晨辉站在作业区旁,一遍遍叮嘱着工作人员。他眼里的红血丝清晰可见,声音却依旧沉稳有力,在深夜的变电站里格外清晰。

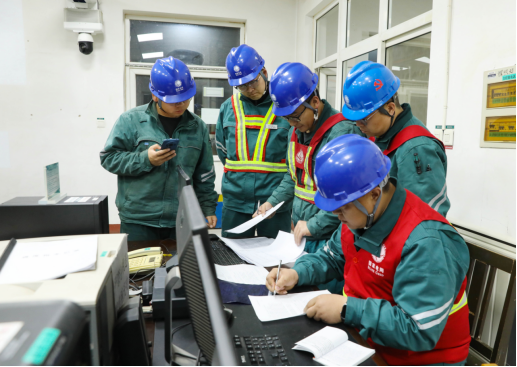

赵晨辉是变电检修中心的“老把式”。自3月21日110千伏隆化变电站春检工作启动以来,短短两天时间里,他带领团队分工协作、高效推进,先后完成1号、2号主变大修及例行试验,35千伏、10千伏配电室设备检修与试验工作,并同步开展继保室保护信息核对、开关传动等多项任务。
3月23日中午12时,当日各项工作任务圆满收官。短暂休整后,一场夜间鏖战随即拉开帷幕。今晚的检修任务尤为特殊——110千伏隆化变电站10千伏 I 段母线接带着附近10668户居民及592户光伏用户,若按照常规模式在白天停电检修,这些光伏电站将无法并网发电,直接影响老百姓的“阳光收益”。为最大限度降低对新能源用户的影响,公司创新采用“夜间检修+发电车保供”模式,精准利用夜间光伏停运窗口期,将母线负荷平稳转接至发电车保障供电,待次日天亮前再恢复正常供电方式。

“白天光伏发电是老百姓的‘钱袋子’,我们宁可自己多辛苦一点,也绝不能让用户受损失。”赵晨辉坚定地说道。

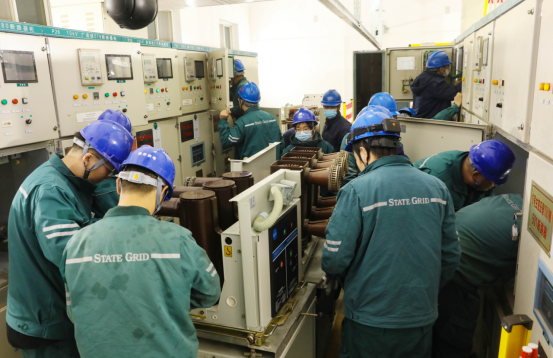

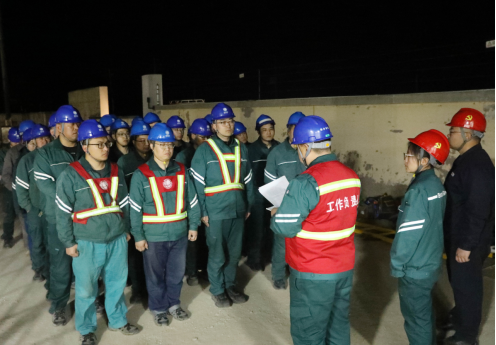

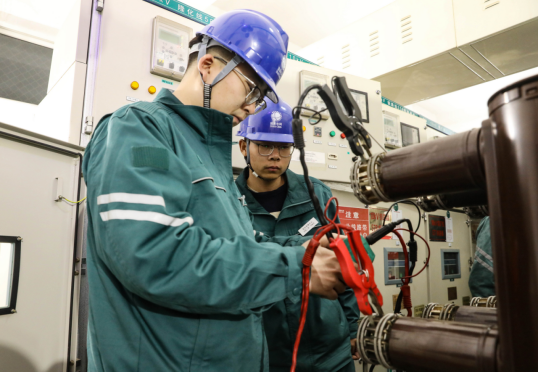

这样的“夜间连续作战”,对检修人员的体力与精力都是一场严峻考验。自23日18时起,发电车陆续接入就位,检修队伍同步进场作业——从班前会明确责任分工、细化工作任务,到13个10千伏开关柜设备清扫、螺丝紧固、封堵完善、无线传感器加装、电流互感器更换……每一个环节都要求细致入微、严谨规范。

“后半夜眼睛打架,容易迷糊,但越是难熬越要打起精神。”赵晨辉嘱咐道。为严守安全底线,现场采取轮班作业、定时提醒的方式,安全监督员全程关注人员状态。赵晨辉更是全程盯守,穿梭于各个作业面,逐一确认安全措施落实、操作规范到位。
“说实话,这几天大家都很累。每天夜里12点才能回临时驻地,沾床就睡着了,第二天天不亮就又出班了。”一位年轻检修工擦了擦额头的汗水,工装上沾满污渍,憨厚地笑了笑。

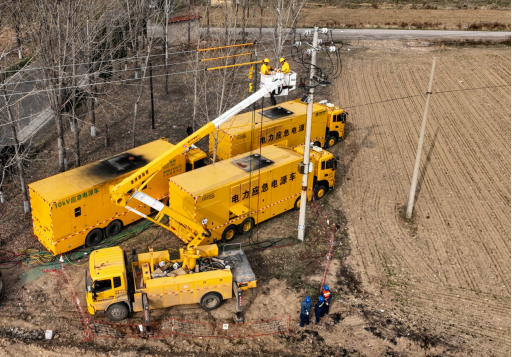

此次保供任务中,汾能不停电作业(保供)中心承担了发电车接入与运行保障工作。保电队员韩超介绍:“我们23日下午18时就进场了,一直要坚守到次日早上7点,整整13个小时。现场共投入9台1000千瓦中压发电车、1台500千瓦低压发电车,分布在4个布点。每台车布置在哪里、带多少负荷,都要提前周密布置,半点差错都不能有。发电车提前接好、调试到位,电网侧一停电,这边立刻就能供电,老百姓家里的灯不会闪一下,冰箱电视照常运行,完全察觉不到中间停过电。第二天一早太阳一出,光伏板照常并网发电,群众收益一分不少。夜里就在发电车上值守,虽然辛苦,但一切都值得。”

按照春检工作计划,3月30日之前,赵晨辉和他的团队还将辗转多个变电站,完成一系列检修任务。“从110千伏隆化站工作结束后,下一站的任务已经排上了,基本没有休整的时间。”赵晨辉说道。春检是电网迎峰度夏前的一次全面“体检”,事关夏季用电高峰时段电网的安全稳定运行。“再苦再累也得扛住,这是我们的责任。”
凌晨3时40分,检修工作全部顺利结束。清晨7时06分,随着最后一条线路送电成功,110千伏隆化变电站10千伏 I 段母线恢复正常运行。
天边泛起鱼肚白,远处村庄的屋顶上,一片片光伏板正静静等待第一缕晨光。当太阳跃出地平线,这些“向阳而生”的光伏板将再次把阳光转化为电能,汇入电网,点亮千家万户。而在这一夜未眠的变电站里,赵晨辉和他的同事们收拾好工具,悄无声息的离开。 他们忙了一夜,把“不停电”这三个字,守护成了老百姓习以为常的每一个早晨。
