3月30日12时,随着项目经理发出跨越高速封网拆除的指令,一场跨高速电力线路改造攻坚战圆满收官。国网永安市供电公司凭借高效的组织协同与严谨的风险管控,在泉南高速上空以“零事故、零缺陷”的优异成绩,打赢了这场“空中战役”,充分彰显了企业在复杂电力工程中的全链条自主作业能力,为区域电网升级注入了强劲动能。

据悉,此次改造的35千伏葛洋Ⅰ路始建于1988年,因导线老化等问题,已无法满足当前区域经济发展的用电需求。国网永安市供电公司项目团队经过周密论证,决定采用同塔双回技术,实施葛洋Ⅰ路与Ⅱ路同步跨越的破局方案。该方案通过共用塔基架设双回线路,一举破解了施工占地受限的瓶颈,显著提升了电网线路的输送容量与通信能力,为区域电力供应提供了更强有力的保障。

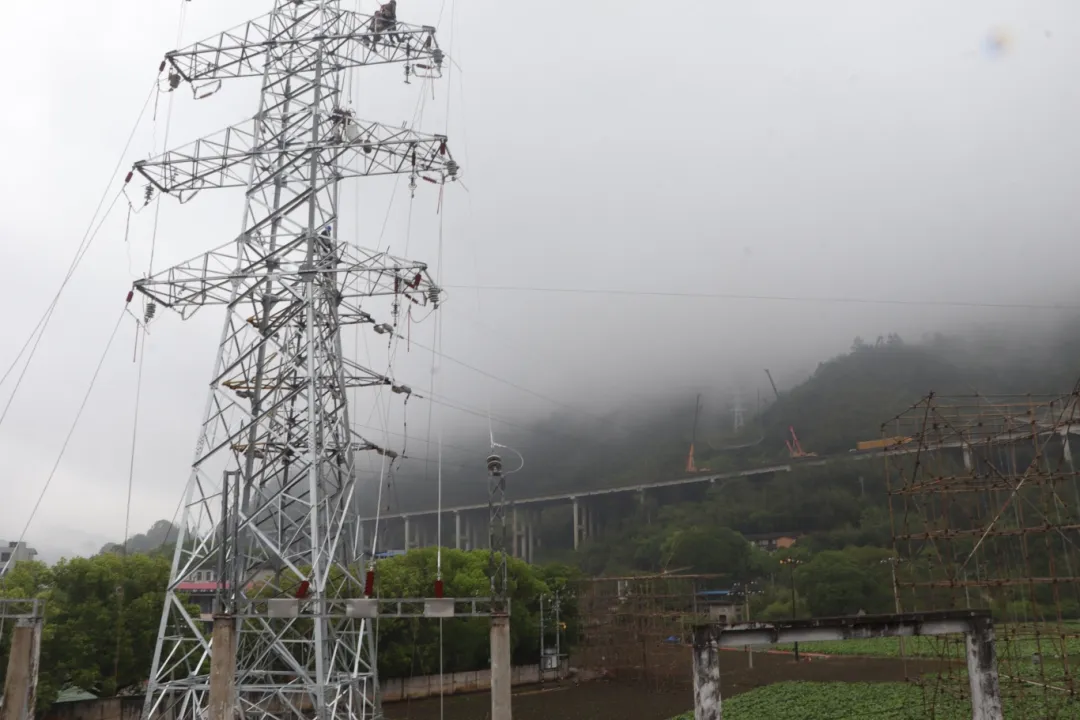

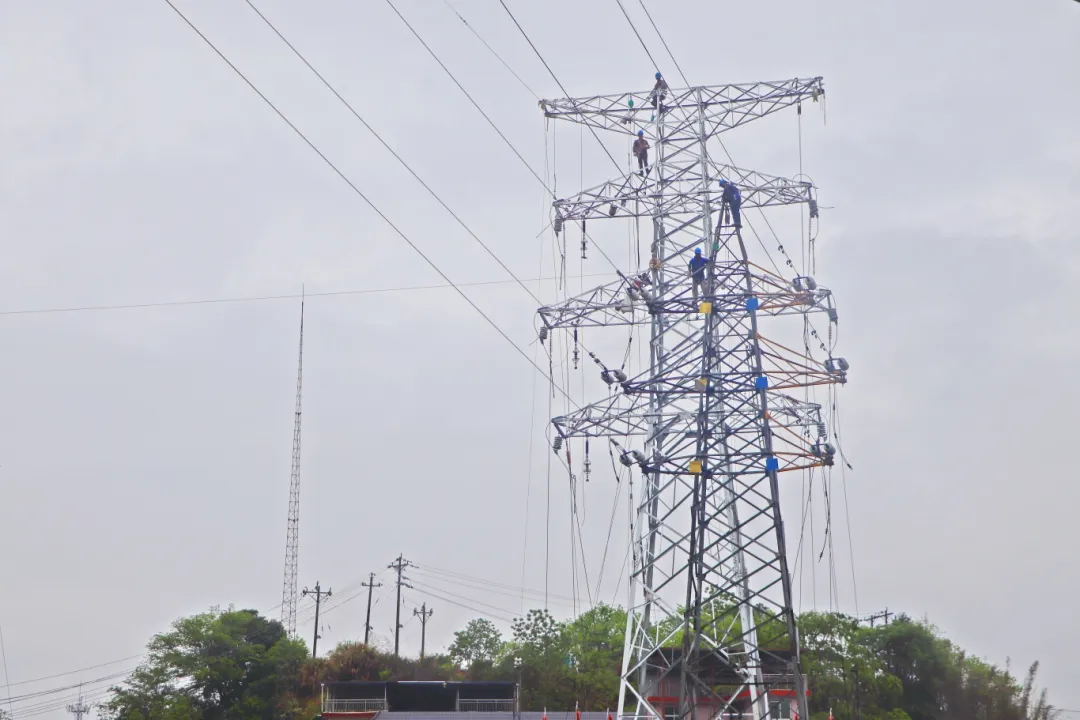

施工前期,项目团队在施工勘察中发现,原葛洋线9号塔因建设年代久远,基础参数已无法满足现行高速公路跨越安全标准,存在重大安全隐患。为彻底消除风险,团队果断决策,在原址拆除旧塔,新建一座符合现行规范的高强度铁塔。新建铁塔采用优化力学设计,安全性显著提升,为线路跨越高速公路提供了坚实支撑。施工过程中,团队通过精细化施工管理,最大限度降低新建塔基对周边环境的影响。此外,该公司通过提前研判,运用“全停全转”功能对电网运行方式进行深度扫描,将施工线路负荷提前转移至相邻变电站,为作业创造“空载”条件,进一步保障施工期间电网抗风险能力。

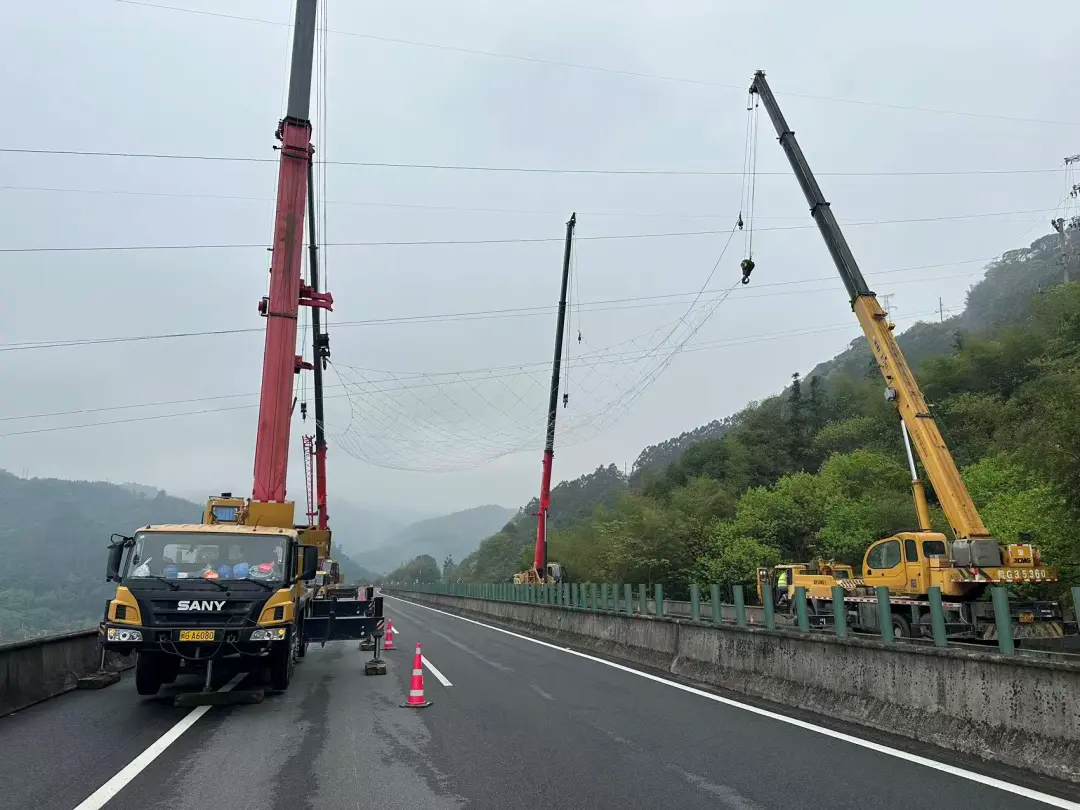

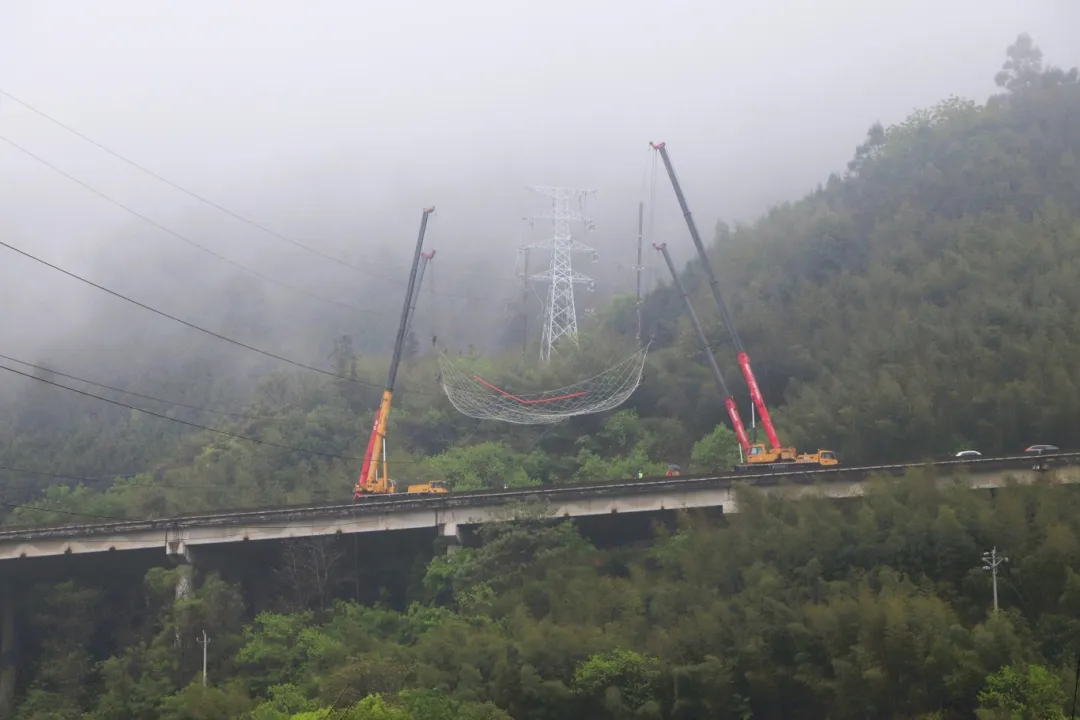

“在通车高速上空施工,精细程度像是在做‘心脏手术’。”项目经理钟健的比喻,道出了此次施工的核心难点。考虑到面对工程路径跨越林地与高速公路的复杂工况,施工团队创新采用“吊车封网”方案。通过两侧吊车同步吊装作业,将特种编织网与承重钢丝绳精密编织成一张坚固的“空中防护网”;同时,沿线搭建7座跨越架进行稳固支撑,共跨越9条10千伏电力线路,并使用无人机对跨越架间区域实施精准封网,有效杜绝导线断裂或下垂触碰下方线路及农田作物的风险。这一系列举措在确保公共安全的同时,同步实现全程不封路、车流通行“零干扰”,并最大程度守护了当地生态环境。本次工程中无人机技术的深度应用成果,正是公司推进数字化转型升级战略的生动实践。
在此次攻坚任务中,国网永安市供电公司的项目经理及管理人员全程扎根一线,实现了问题即时发现、决策快速响应、风险现场化解。从优化施工方案到精准协调工序,从应对风向变化到调整布网角度,整个团队展现出高效的执行力与协同作战能力。

改造完成后,该线路输送容量预计将提升50%,线路故障率大幅降低,为区域经济发展筑牢了坚强的电力“动脉”。此次成功跨越泉南高速,标志着国网永安市供电公司队伍在复杂工况下的精益化管理水平与自主施工、协调管控能力得到了新的跃升,展现了其服务地方发展、保障能源服务的社会责任担当。
