四月的天津,春潮涌动。在天津北1000千伏特高压变电站配套工程建设正酣之际,500千伏渠芦一线迎来了一次特殊的“春检”和增加一条回路的“新生”。
4月7日,500千伏渠芦一线同塔线路挂线完成。该线路是“同塔双回”设计,目前单回运行,本次施工借着天津北1000千伏特高压变电站建设时机,开始对另一侧线路进行挂线施工,线路投运后将成为该特高压变电站的两条500千伏出线。

一侧挂线,另一侧就需要停电检修。同时,4月中旬线路途径的千亩稻田就要上水灌溉,大型施工设备必须在春灌前完成进场。时间的窗口,一天也耽误不起。一场输电、变电、电网建设等多专业协同的“大会战”就此拉开。
高空之上:无人机吊绳,X光“透视”

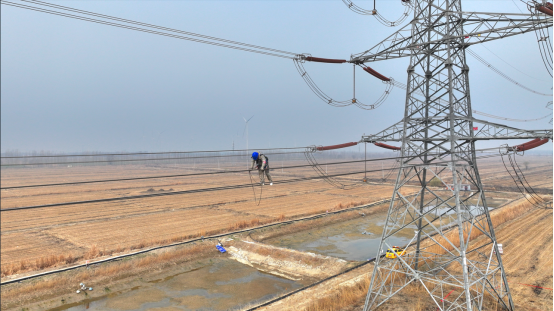

“位置准确,可以挂接。”500千伏渠芦一线27号塔下,国网天津高压公司工作负责人唐晨亮仰头紧盯,手里对讲机传来指令。一架无人机吊着攀爬绳腾空而起,精准地将绳索搭在塔顶挂点上。作业人员随即挂上柔性导轨,开始登塔。
他们要做的,是对耐张线夹与导线压接部位进行X光探伤。这两基塔是“三跨”耐张塔,跨越高速等重要设施,必须重点检查。作业人员将探头固定在指定位置,图像实时传回地面终端,压接部位内部有无裂纹、是否密实,一张“透视片”看得清清楚楚。
“X光探伤就像给导线拍片子,分毫缺陷都逃不过。”唐晨亮说。探伤结果一切正常,但流程一步不能少。塔上作业的同时,线路走线检查、复合绝缘子更换也在同步推进。无人机不时升空巡航,为高空作业提供辅助。
地面之间:2座站,3支队伍,同步作战
几十公里外,500千伏芦台变电站和渠阳变电站内,另一项作业刚刚收尾。
渠芦一线两侧的两台500千伏断路器,被纳入同一停电范围。同步完成了开关小修、传动及专业点检工作。国网天津高压公司变电检修人员对断路器三相机构逐一进行检查、维护,检验机构无卡涩,并通过远方测控装置进行电动分合操作,确认每一相机构响应迅速、动作同步。
“线路带电时,两侧断路器没法同时停;线路一停,两侧站内同时具备作业条件。”国网天津高压公司变电检修专责工康佳鑫说。输电与变电不再是“各干各的”,而是“你停我修、同步推进”。
而在线路的另一侧,国网天津建设公司及天津送变电公司建设队伍正利用同一工期,抓紧进行挂线施工。三支队伍——输电运检、变电检修、电网建设,在同一时间、同一线路范围内各司其职,互不干扰又彼此支撑。
统筹之下:3次平衡会,拧成一股绳
百余人同时作业,3个专业同进同出,靠的不是运气,是前期的精密统筹。
2026年主网检修计划上报后,国网天津电力设备部统一汇总、整合检修需求,先后召开3次计划平衡会。基建要挂线、输电要登塔、变电要修断路器——各专业的需求被摆在桌面上,反复比对承载力、协调窗口期,最终形成一套统筹方案。
“一停多用,就是把不同专业的检修需求整合到一次停电里完成,减少重复停电,提升作业效率。”国网天津电力设备部副主任殷学功介绍。
检修现场,安全监督人员全程到岗,对交叉作业面实行升级管控。输电登塔与站内断路器检修互不干扰,挂线施工与线路检修错峰推进。一次停电,多支队伍、多个项目并行,充分利用每一次停电窗口期,最大限度减少停电影响,让每一次停电都“停得值、修得好”。
500千伏渠芦一线,未来将并入天津北1000千伏特高压变电站,成为该特高压站的500千伏出线。这场输电、变电、基建的“协同会战”,不仅为主网线路“强筋健骨”,优化区域网架结构,也进一步提升京津冀协同发展的电力保障能力。
据统计,今年春检期间,国网天津电力计划安排1519项检修任务,将完成28座变电站能力提升、535条防汛重点泵站电源线隐患排查治理,确保182项度夏工程如期完工,为区域经济社会发展筑牢电力保障。
