夜幕降临,重庆巴南区九公里的霓虹灯渐次亮起,城市的烟火气开始升腾。不远处的山上,一座依山而建的现代化智能变电站——220千伏老龙洞变电站正默默运转着,将源源不断的电力输送至千家万户,让城市的夜生活变得丰富多彩。

老龙洞变电站为全户内GIS智能变电站,本期新建2台共48万千伏安主变压器、220千伏出线6回、110千伏出线9回。该变电站于2024年1月3日开工建设,今年3月30日投运后,进一步优化巴南电网架构,满足巴南都市功能核心区快速增长的用电需求。
面对站址落差最大、建筑体量最大、施工环境最复杂等多重挑战,重庆送变电公司担当作为、迎难而上,在这片沟壑纵横、地势陡峭的土地上,攻克了一个个建设难题,圆满完成了老龙洞变电站的建设任务。

经济发展,电力先行。随着巴南都市功能核心区的快速发展,为满足当地经济社会高质量发展的用电需求,国网重庆市电力公司经前期规划论证,决定新建220千伏老龙洞变电站,提升片区的供电能力和可靠性。
然而,这座变电站从建设之初就面临着前所未有的挑战:站址原始地貌高差达45米,是重庆常规变电站平均落差的3倍;边坡治理挖运土石方量达9万余方、配电综合楼建筑面积6503平方米,建筑体量为重庆同电压等级变电站之最;配电装置楼依山错层布置共11个标高层,是重庆常规变电站的4倍;构架顶距地面高度达35米,起吊高度超过40米,是重庆同电压等级变电站中最高;站址三面环墙一面临路,紧邻城市主干道,周边居民区密集,施工组织与环境保护要求极高。
现场复杂的地理及施工环境,使变电站建设成为了一块难啃的“硬骨头”。
“站址原始地貌高差45米,相当于15层楼的高度差,这是重庆常规变电站从未遇到过的挑战!”重庆送变电公司施工项目经理贾国盛介绍,变电站东、北、南三面边坡如刀削般陡峭,最深处落差达28米,边坡全长216米,边坡高度15至28米。
面对复杂的地理环境,传统“从下往上”的施工方式根本无法实施。施工项目部多次组织专家论证后,决定采用“逆作法”施工——从上往下逐层开挖、逐层浇筑,像“搭积木”一样反向构建边坡支护体系。同时,结合地形地质条件,因地制宜采用桩板锚索挡墙、锚杆挡墙、重力式挡墙三种多元化治理形式,筑牢变电站结构安全防线。
桩板锚索挡墙建设是变电站边坡支护的关键。为确保边坡结构的长期稳定,须在锚索注浆强度达到设计值的80%,并完成张拉锁定后,方可进入下一层进行开挖作业,每层浇筑平均耗时25天。为此,施工项目部精心组织、昼夜作业,经过9个月的鏖战,顺利完成了桩板锚索挡墙建设。

克服了站址高落差的建设难题后,建设者们迎来了在狭小空间进行规模作业的新挑战。
“变电站围墙内的占地面积仅10亩,却要布局建设6503平方米的配电综合楼、11个标高层的配电装置楼、9个110千伏出线间隔和6个220千伏出线间隔,作业空间非常狭小。”施工项目部总工程师王强说,该变电站施工场地之紧张,堪称在“螺蛳壳里做道场”。
老龙洞变电站220千伏GIS室的面积仅544平方米,计划布局建设17个间隔、324米分支母线等设备,施工空间十分有限。施工项目部经过几次头脑风暴后,借鉴1000千伏铜梁变电站的成熟施工经验,将220千伏GIS室打造为无尘车间,有效解决了站内交叉施工的环境干扰。

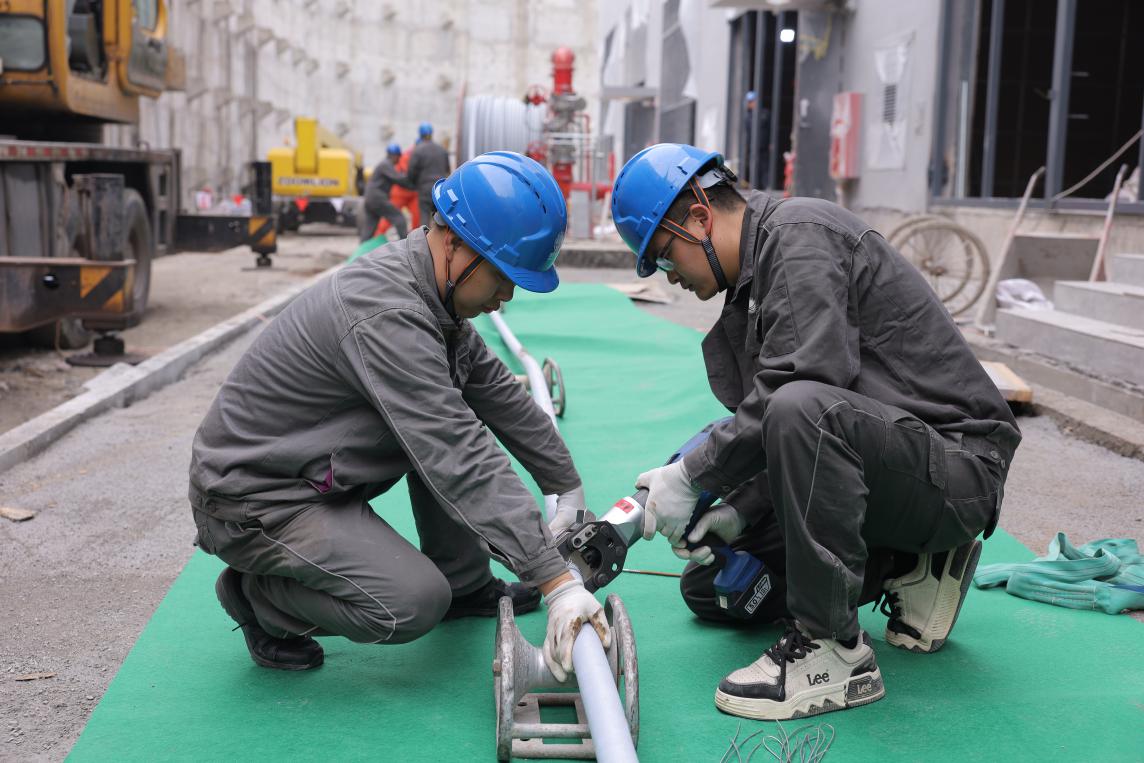

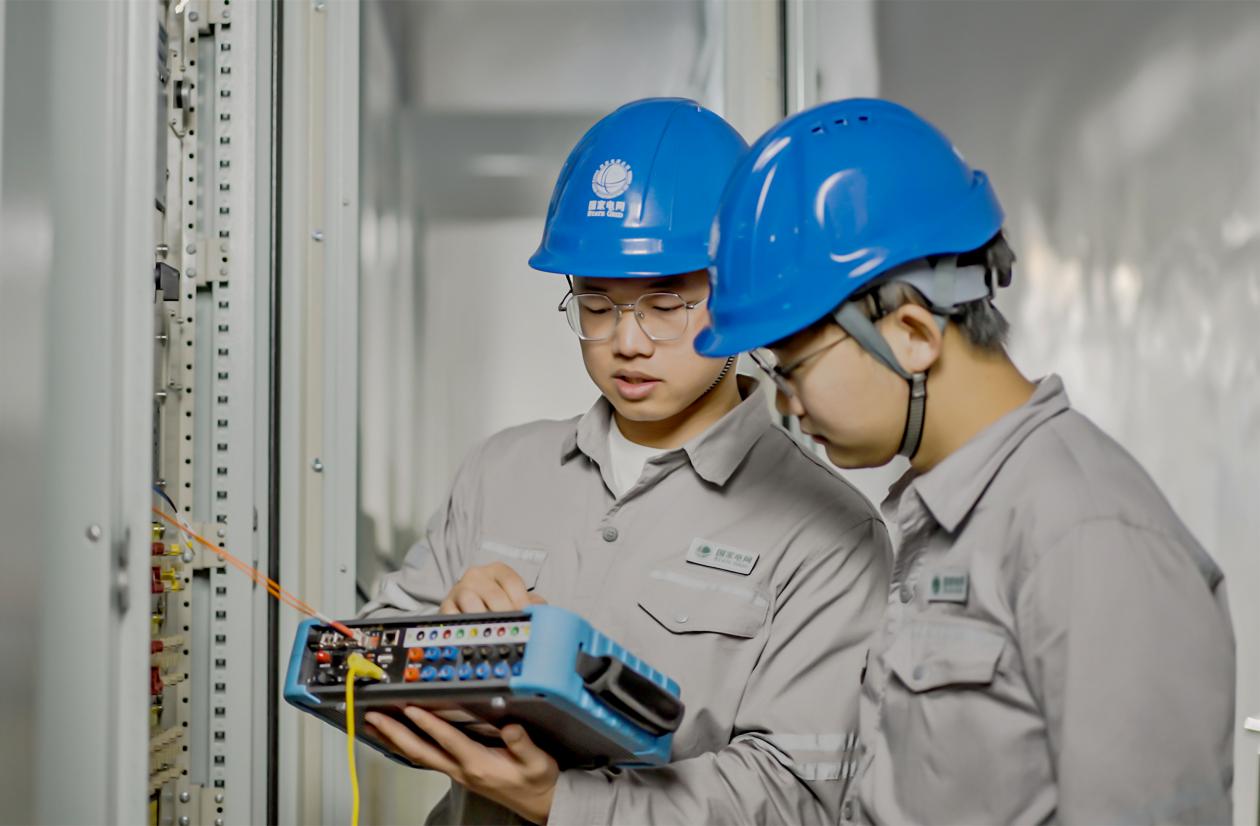

GIS法兰盘对接面的精度要求控制在0.16毫米(平行度)和0.42毫米(垂直度)以内。对接安装时,作业人员趴在十余米高的脚手架上反复校准、对接,腰酸腿麻是常事,可没人叫苦喊累,咬牙坚持着。大家只有一个心愿:GIS试验一次通过。
不仅争分夺秒抓进度,施工项目部还坚持创新补短板。针对传统工艺中母线穿墙部位防火、防水效果不佳的技术难题,施工项目部创新采用了“防火隔板内外镶嵌+进口防水胶封边+中间填充耐火包”的复合处理工艺,并兼顾了运行后的实用性与美观性效果,构筑起穿墙部位的防火、防水屏障。
此外,施工项目部聚焦绿色低碳建造,因地制宜开展技术创新,实现了两项西南地区首次应用的技术突破:利用地下通道“地道风”技术,降低站内夏季通风能耗;应用户内变电站细水喷雾降温技术,对主变散热器进行高效降温。
泥泞的山坡上,测量人员用双脚丈量出每一根基桩的精确位置;凌晨的工地里,作业人员在忙碌安装调试;烈日当空下,汗水浸透的工作服闪耀着光芒……
电网焕新,赋能发展。从45米的高差到10亩的“方寸”,从40米的高空到0.16毫米的精度,电网员工用智慧和汗水,顺利完成了老龙洞变电站的建设任务,为巴南区经济社会高质量发展注入了更加强劲的动力。
