4月22日7点23分,随着最后一组电缆接线完成、设备试验合格,青海省内首次10千伏环网柜不停电更换作业在西宁市圆满完成。
10千伏实十路是西宁市城西区湟水路区域的重要供电线路,承担着社区卫生院、光华中学等多个重点场所的用电保障任务。为确保线路供电可靠性,保障重点场所用电持续稳定,国网西宁供电公司实施10千伏多三路F01分线箱线路改造工程,采用不停电作业方式,将原有的2台老旧分线箱更换为新型一二次融合成套环网柜。

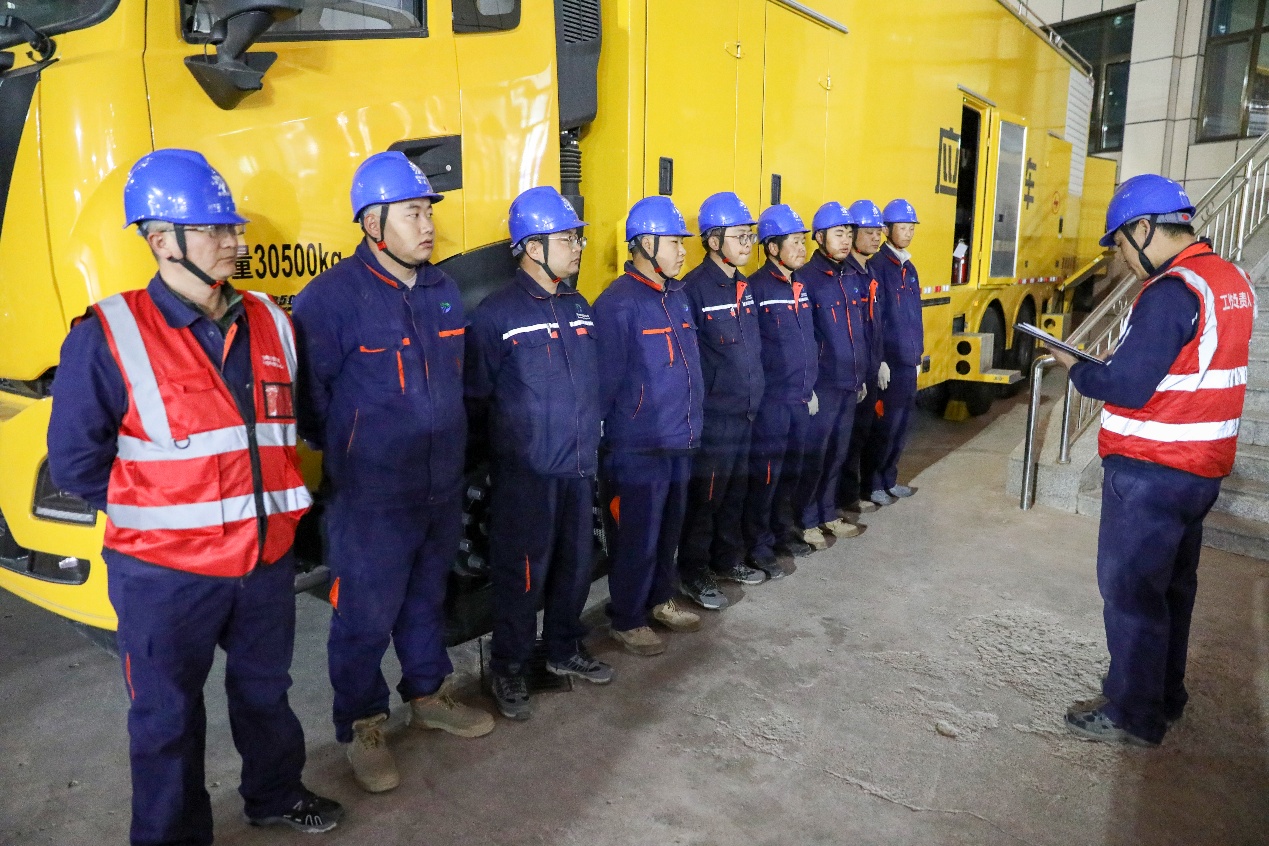

此次作业制定“主业统筹指挥、产业专业支撑、资源高效配置”的协同作战模式,为高标准完成不停电作业任务提供了坚强保障。现场设置不停电作业组、负荷转供组等5个现场作业小组,总计30余名作业人员协同配合。作业现场,各专业班组分工明确、联动有序,一派紧张而有序的施工场景。不停电作业小组将1台中压发电车接入城市配网线路安全运行,通过并网发电方式,保障交警大队、派出所、卫生院等重要用户用电持续稳定。负荷转供小组同步启用2台低压发电车,分别为光华中学、市政公用服务中心实施精准保电,严格核对相序、平稳承接线路负荷,为后续环网柜更换作业筑牢可靠供电保障。

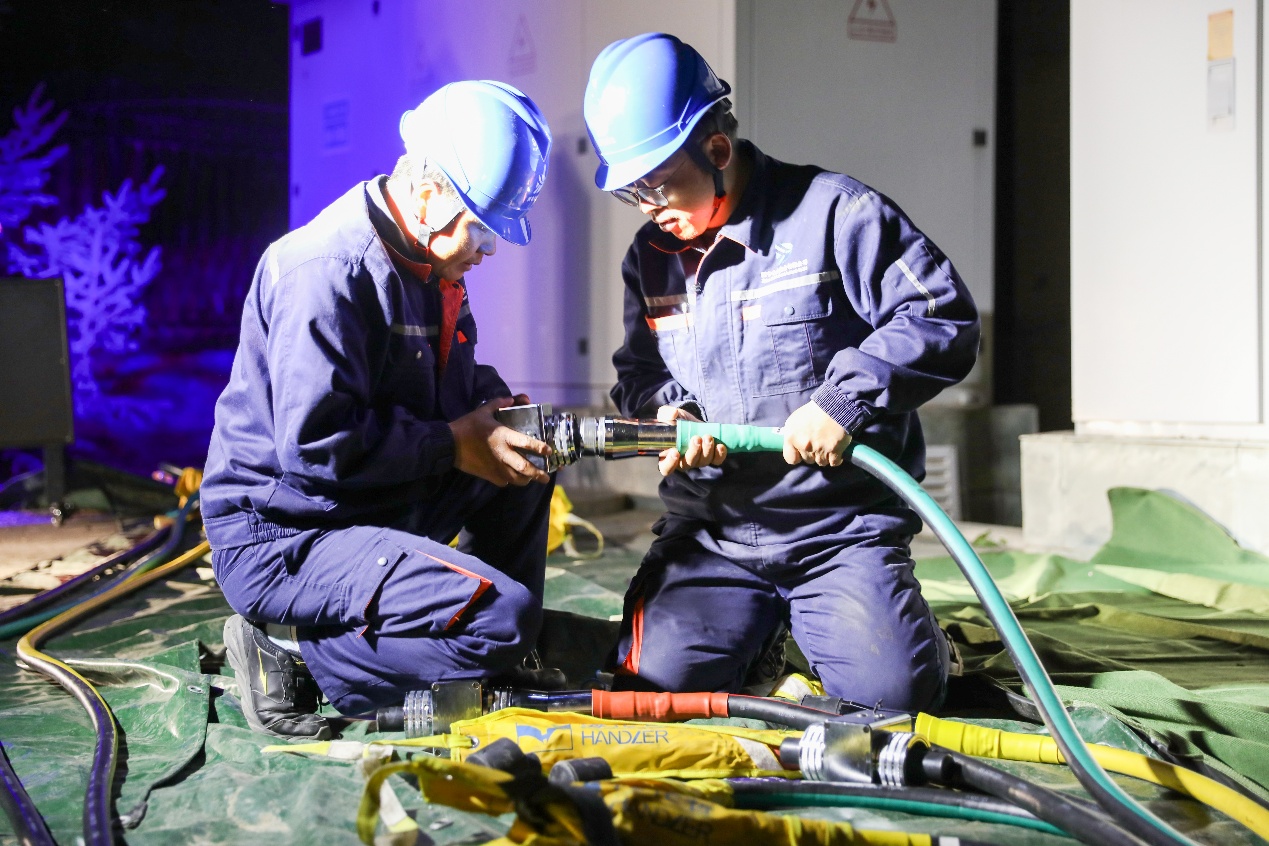

在发电车稳定供电的“掩护”下,检修人员迅速投入作业,一台崭新的环网柜在吊车牵引下缓缓升起,平稳落在基座上,经过近12小时连续奋战,新环网柜顺利投入运行。此次综合不停电作业通过精准施策与技术创新,有效减少11户中压用户停电,累计增供电量1030千瓦时。
“就像做一台不停电的‘外科手术’,既要精准切除旧设备,又要确保新设备无缝衔接,用户全程没有感觉。不停电就是最好的服务,此次作业进一步为我们开展同类设备升级改造积累了实用经验。”国网西宁供电公司运检部副主任包玉林说。
今年,国网西宁供电公司计划实施配网改造项目96项,升级10千伏线路210公里,改造老旧环网柜、分线箱等设备45余台,将持续以配网提质增效、保障民生用电为目标,不断提升供电可靠性,用安全稳定的电力守护高原古城万家灯火。
